- •Ответы на вопросы
- •1 Технология возведения одноэтажных каркасных зданий. Работы нулевого
- •2 Технология возведения одноэтажных каркасных зданий. Монтаж
- •3 Технология возведения многоэтажных каркасных зданий. Работы
- •4 Технология возведения многоэтажных каркасных зданий. Монтаж
- •5 Технология монтажа бескаркасных крупнопанельных зданий. Возведение
- •6 Технология возведения зданий с несущими конструкциями из
- •7 Технология возведения зданий с несущими конструкциями из
- •8 Технология возведения зданий с несущими конструкциями из
- •9 Технология возведения зданий с использованием монолитного
- •10 Технология возведения зданий с использованием монолитного
- •11 Технология возведения зданий с использованием монолитного
- •12 Возведение надземной части каркасных монолитных зданий
- •13 Возведение надземной части сборно-монолитных зданий с
- •14 Технология возведения монолитных зданий с использованием объемно-
- •15 Технология бетонирования конструкций зданий с использованием
- •16 Возведение надземной части зданий использованием скользящей и
- •17 Технология возведения зданий с использованием монолитного
- •18 Особенности технологии бетонирования конструкций зданий в зимних условиях
- •19 Технология возведения заглубленных частей сооружений. Способы
- •20 Технология возведения заглубленных частей сооружений. Метод «стена в грунте».
- •21 Технология возведения заглубленных частей сооружений. Опускной
- •22 Технология возведения высотных зданий и сооружений. Грузоподъемные
- •23 Технология монтажа конструкций большепролетных зданий. Монтаж
- •24 Технология монтажа конструкций большепролетных зданий. Монтаж
- •25 Технология монтажа конструкций большепролетных зданий. Поэлементный монтаж пролетных конструкций с использованием временных промежуточных опор.
- •26 Технология монтажа конструкций большепролетных зданий. Надвижка элемента пролетного строения или пространственного покрытия.
- •27 Комплексы строительных процессов (организационно-технологические
- •28 Подготовительный цикл при возведении зданий (сооружений).
- •29 Технология возведения зданий с использованием монолитного
- •30 Особенности технологии возведения подземной части зданий в зимних
- •Особенности зимнего периода
- •Термообработка фундаментов
21 Технология возведения заглубленных частей сооружений. Опускной
метод строительства заглубленных частей сооружений.
Метод получил широкое распространение при сооружении насосных
станций, опор мостов, подземных конструкций высотных сооружений.
Реализация этого метода заключается в наращивании наружных стен сооружения на поверхности земли, разработке грунта внутри контура сооружения и опускании наращиваемой замкнутой железобетонной конструкции под собственным весом. Схема опускного колодца в стадии погружения приведена на рис. 4.4.
Работы по устройству заглубленной части сооружения опускным методом
ведутся в следующей последовательности:
- разработка пионерного котлована в песчаных грунтах, или отсыпка
песчаной подушки – основания колодца;
- устройство временного основания (опоры) под ножом из бетона,
деревянных подкладок, песчано-щебеночной смеси;
- установка опалубки, монтаж арматуры и бетонирование нижнего участка
стен колодца-ножа. Банкетка – (острие) ножа усиливается стальным листом или прокатным профилем;
- разборка временных опор с переопиранием ножа колодца на грунт;
- наращивание стен колодца монолитным железобетоном или сборными
железобетонными панелями, разработка грунта внутри колодца, погружение
колодца;
- после погружения колодца до проектной отметки устраивается
гидроизоляция и производится бетонирование днища.
Современные технологии предусматривают специальные мероприятия по
снижению сил трения стен колодца о грунт: антифрикционные обмазки,
применение тиксотропной рубашки – слоя глинистой суспензии между грунтом и стенами колодца.

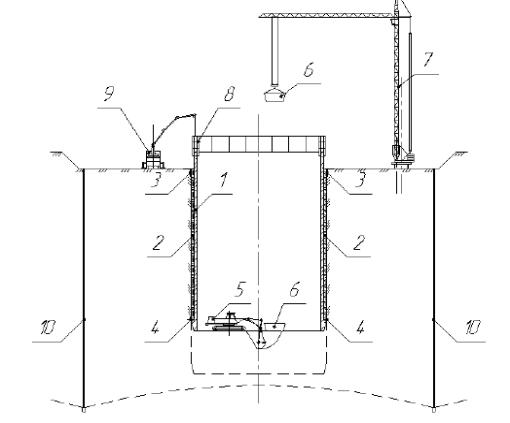

Рис. 4.4 - Схема погружения опускного колодца: 1 - монолитные стенки опускного
колодца; 2 - тиксотропная рубашка (прослойка глинистой суспенции); 3 -
ограждение форшахты; 4 - резиновый уплотнитель; 5 - одноковшовый экскаватор; 6
- бадья (извлечение груза); 7 - грузоподъёмный кран; 8 - опалубка очередного яруса бетонирования стен; 9 - автобетононасос; 10 - скважина водопонижения
Для монтажа сборных панелей стен, опалубки и арматуры монолитных стен
колодцев используются самоходные стреловые или башенные краны. Подача бетонной смеси при бетонировании стен производится автобетононасосами.
Земляные работы внутри колодцев больших размеров в сухих и осушаемых
системой водопонижения грунтах производятся бульдозерами и одноковшовыми экскаваторами. Разработанный экскаваторами грунт загружается в открытые бадьи емкостью 1…3м3, извлекается из колодца кранами.
При отсутствии в пределах призмы обрушения вокруг колодца постоянных
сооружений и инженерных коммуникаций возможна разработка грунта
средствами гидромеханизации.
22 Технология возведения высотных зданий и сооружений. Грузоподъемные
краны Особенности организации строительной площадки
Возведение конструкций высотных зданий производится с помощью
приставных и самоподъемных кранов.
Приставные краны (рис. 5.1) устанавливаются вне контура здания на
фундамент, наращиваются с помощью собственных механизмов и закрепляются через 15…20 м по высоте к конструкциям здания.
Самоподъемные краны (рис. 5.2) размещаются внутри контура здания,
опираются на возведенные конструкции и поднимаются по мере монтажа
конструкций здания попеременным опиранием башни и перемещающейся вдоль башни обоймы.
Рис. 5.1- Возведение высотного здания с
помощью приставного башенного крана: а)
схема размещения крана; б) схема наращивания башни крана: 1 - фундамент
крана; 2 - возводимое здание; 3 – связь крепления к зданию; 4 - монтажная стела; 5 - наращиваемая секция башни
Особенностью организации строительной площадки высотного здания при
использовании самоподъемных кранов является малая площадь участка зоны действия кранов за пределами контура здания. На этих участках временные сооружения для хранения и подготовки к монтажу конструкции расположены быть не могут. Поэтому основные площадки для складирования материалов и конструкций, опалубки и арматуры размещаются вне зоны действия крана (и за границей опасной зоны). Они оборудуются собственными кранами –самоходными стреловыми, башенными, козловыми; к ним подводятся временные дороги. В проекте производства работ разрабатывается схема подачи материалов
и конструкций в зону действия монтажного крана.

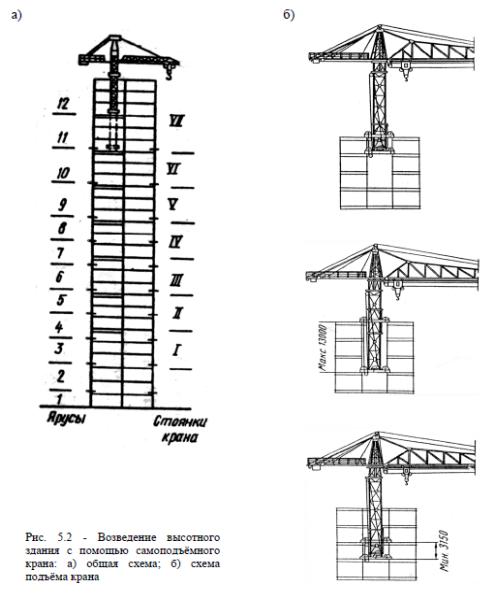

Рис. 5.2 - Возведение высотного
здания с помощью самоподъёмного крана: а) общая схема; б) схема подъёма крана
