11. Технико-экономическое сравнение вариантов

Технико-экономическое сравнение вариантов производим по 4 вариантом:

- трудоемкость, чел-час

- механоемкость, маш-час

- продолжительность монтажа, смена

- стоимость выполнения работ, руб

Табл. 4 Технико-экономическое сравнение вариантов

Наименование показателей

Единицы измерения

Пневмоколесный кран КС-4361А

Гусеничный кран РДК-160-2

Трудоемкость

Чел-час

4780,64

4608,8

Механоемкость

Маш-час

1073,3

1016,3

Продолжительность работ

Смена

70

70

Стоимость работ

Руб

4158.88

4094.40

Стоимость выполнения работ вычисляется по формуле:

, (11.1)

где Ц - стоимость эксплуатации одного машино-часа строительного крана, определяется по формуле:

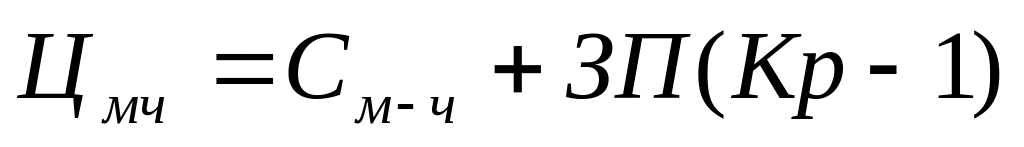

(11.2)

где См-час - цена одного машино-часа первого территориального района

N - количество часов работы крана, принимается равным механоёмкости монтажа

С - единовременные затраты по эксплуатации крана

Принимаем кран на гусеничном ходу РДК-160-2.

12. Разработка технологии производства монтажных работ

1. Прием ранее смонтированных или устроенных конструкций: проверка правильности устройства и соответствие проекту (проверяют размеры, правильность расположения осей, соответствие отметок мест опирания конструкций).

2. Подготовка места к установке элемента ( проверяют наличие осевых или разбивочных рисок, очищают от пыли, мусора, грязи летом, зимой от льда и снега). Устанавливают приспособления для временного крепления элемента и приспособления для обеспечения рабочего места на высоте.

При необходимости на место опирания укладывается и разравнивается подстилающий слой бетона перед непосредственной установкой элемента.

3. Подготовка элемента к монтажу:

  • Проверяется маркировка элемента;

  • Проверка размеров элемента и целостности;

  • Очищение элемента.

При необходимости наносят осевые или разбивочные метки.

Навешивают и закрепляют на элементе необходимые приспособления для временного крепления и обеспечения рабочего места на высоте.

4. Строповка элементов в соответствии с проектом.

5. Подъем и наведение элемента. При необходимости на первом этапе подъема элемент приводят в положение близкое к проектному, затем элементы приподнимают на расстояние 20-30 см над основанием, внешним осмотром убеждаются в надежности строповки.

При обеспечении безопасных условий дают команду на подъем элемента до его необходимой высоты. Производят его подъем удерживаем элемент от произвольного раскачивания и разворота.

  1. Прием и установка конструкций.

Рабочие вручную ориентируют элемент над местом установки по рискам и ориентируют элемент на небольшую высоту над местом опирания. После соприкосновения элемента с основанием, совмещают осевые риски.

  1. Выверка и временное закрепление:

  • Выверяют высотное положение элемента. Это обеспечивается за счет доведения отметки опирания элемента до проектной в процессе подготовки;

  • Производится выверка планового положения элемента путем совмещения осевых, разбивочных меток, граней элемента с соответствующими метками на месте установки (после совмещения элемент закрепляют клиньями).

  • Выверяют вертикальность элемента при помощи рейки-отвеса.

После приведения элемента в проектное положение производится окончательное закрепление приспособлениями для временного закрепления.

  1. Расстроповка элемента вручную.

  2. Проектное закрепление элемента (выполнение сварочных работ).
