8.4 Составление технологических карт на производство работ

Для составления технологических карт необходимо определить объемы работ и производительность дорожно-строительных машин.

Эти объемы определяем по каждой операции, исходя из конструктивных особенностей возводимой насыпи.

Для определения объема строительных работ найдем среднюю высоту проектной и существующей насыпи на рассматриваемом участке. Высота определяется с учетом толщины дорожной одежды.

Средняя высота проектной насыпи определяется по формуле:

, (8.6)

По формуле (8.6):

Высота существующей насыпи определяется по формуле:

, (8.7)

По формуле (8.7):

Технологическая карта по уширению земляного полотна представлена в таблице 8.1.

Расчетная схема уширения и усиления дорожной одежды представлена на рисунке 8.2

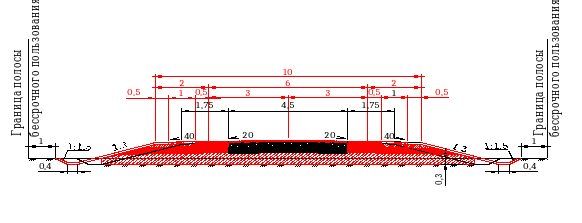

Рисунок 8.2 – Расчётная схема для уширения и усиления дорожной одежды

8.4.1 Технологическая карта уширения земляного полотна

Таблица 8.1 – Технологическая карта уширения земляного полотна

№ операции

Наименование операции, марка машины и технологические параметры

Ед. изм

Объем работ на захватке

Обоснование производительности

Производительность смены

Потребность на захватку

Коэффициент использования

Маш см. (по расчету)

Машин (принятое)

1

2

3

4

5

6

7

8

9

1

Срезка растительного слоя бульдозером ДЗ-17. Толщина растительного слоя – 30 см.

м2

812

§Е2-1-5, 1а

16667

0,05

1

0,05

2

Рыхление откосов насыпи рыхлителем на бульдозере ДЗ-17.

V=2*3,17*100*0,2=127

м³

127

§Е2-1-5, 1б

333

0,38

1

0,38

3

Уплотнение естественного основания самоходным катком ДУ-39А при длине гона 80 м и количестве проходов равном 4.

м2

176

§Е2-1-31, т.3, 1а

10126

0,02

1

0,02

4

Разработка грунта 1-го слоя в карьере экскаватором, Э-651 с Кр=1,25 м³ с погрузкой в автосамосвал TATRA815-2. Объем ковша 0,65м3. Группа грунта – II.

м3

58

§Е2-1-9, т.3, 1б

381

0,15

1

0,15

Продолжение таблицы 8.1

1

2

3

4

5

6

7

8

9

5

Транспортировка и выгрузка грунта 1-го слоя автосамосвалом TATRA815-2 на среднюю дальность 9 км.

м3

58

Расчет

100

0,58

1

0,58

6

Разравнивание грунта 1-го слоя бульдозером ДЗ-17. Группа грунта – II. Толщина слоя – 0,26 м.

м3

58

§Е2-1-28, 1д

1702

0,03

1

0,03

7

Транспортирование воды и поливка 1-го слоя грунта поливомоечной машиной ПМ-8 (L=6 км)

т

5

Расчет

25

0,2

1

0,2

8

Уплотнение грунта 1-го слоя самоходным катком ДУ-39А массой 20 т за 8 проходов по одному

следу

м3

58

Е2-1-31, т.3, 1а

1905

0,03

1

0,03

9

Разработка грунта 2-го слоя в карьере экскаватором, Э-651 с погрузкой в транспортное средство. Объем ковша 0,65м3 Группа грунта – II.

м3

58

§Е2-1-9, т.3, 1б

381

0,15

1

0,15

Продолжение таблицы 8.1

1

2

3

4

5

6

7

8

9

10

Транспортировка и выгрузка грунта 2-го слоя автосамосвалом TATRA-815-2 на среднюю дальность 9 км.

м3

58

Расчет

100

0,58

1

0,58

11

Разравнивание грунта 2-го слоя бульдозером ДЗ-17. Группа грунта – II. Толщина слоя – 0,26 м.

м3

58

§Е2-1-28, 1д

1702

0,03

1

0,03

12

Транспортирование воды и поливка 2-го слоя грунта поливомоечной машиной ПМ-8 (L=6 км)

т

5

Расчет

25

0,2

1

0,2

13

Уплотнение грунта 2-го слоя самоходным катком ДУ-39А массой 20 т за 8 проходов по одному следу

м3

58

Е2-1-31, т.3, 1а

1905

0,03

1

0,03

14

Разработка грунта 3-го слоя в карьере экскаватором, Э-651 с погрузкой в транспортное средство. Объем ковша 0,65м3 Группа грунта – II.

м3

58

§Е2-1-9, т.3, 1б

381

0,15

1

0,15

Продолжение таблицы 8.1

1

2

3

4

5

6

7

8

9

15

Транспортировка и выгрузка грунта 3-го слоя автосамосвалом TATRA-815-2 на среднюю дальность 9 км.

м3

58

Расчет

100

0,58

1

0,58

16

Разравнивание грунта 3-го слоя бульдозером ДЗ-17. Группа грунта – II. Толщина слоя – 0,26м.

м3

58

§Е2-1-28, 1д

1702

0,03

1

0,03

17

Транспортирование воды и поливка 3-го слоя грунта поливомоечной машиной ПМ-8 (L=6 км)

т

5

Расчет

25

0,2

1

0,2

18

Уплотнение грунта 3-го слоя самоходным катком ДУ-39А массой 20 т за 8 проходов по одному следу

м3

58

Е2-1-31, т.3, 1а

1905

0,03

1

0,03

19

Планировка верха насыпи автогрейдером ДЗ-31-1 при рабочем ходе в одном направлении за 3 прохода

м2

430

§Е2-1-37, т.2, 1д

12121

0,03

1

0,03

Продолжение таблицы 8.1

1

2

3

4

5

6

7

8

9

20

Планировка откосов насыпи экскаватором Э-4010, оборудованным планировочным ковшом

м2

634

§Е2-1-42-1

1509

0,42

1,00

0,42

21

Нарезка и планировка кюветов автогрейдером ДЗ-31-1 при рабочем ходе в одном направлении

м3

634

§Е2-1-43, 2а

348

1,82

1

1,82

22

Укрепление откосов насыпи гидропосевом многолетних трав гидросеялкой на базовой машине ЗИЛ-130В

м2

634

§Е2-1-45

4705

0,13

1,00
