3. Расчет цикловой производительности сортировочной линии

Цикловая производительность сортировочной линии определяем по формуле (3.1)

где - коэффициент превышения производительности комплексной линии по сравнению со средней производительностью лесопильного цеха (принимаем =1.1);

- объем бревна среднего диаметра, ;

- годовой фонд времени работы комплексной линии, смен;

- коэффициент использования комплексной линии.

Коэффициент использования комплексной линии определяем по формуле (3.2)

(3.2)

где - коэффициент технического использования комплексной линии;

- коэффициент загрузки комплексной линии.

Коэффициент технического использования комплексной линии определяется по формуле (3.3)

(3.3)

где - сумма случайных простоев комплексной линии, зависит от безотказности, мин (принимаем =24 мин);

- сумма планируемых простоев комплексной линии, мин (принимаем =24 мин);

- сумма случайных простоев, мин (принимаем =24 мин);

- потери рабочего времени, связанные с загрузкой комплексной линии, мин (принимаем =24 мин).

Коэффициент наложенных потерь времени линии сортировки сырых пиломатериалов рассчитывается по формуле (3.4)

(3.4)

где - количество предметов труда, вмещаемых в накопитель (принимаем =5).

Подставляем известные значения в формулу (3.4)

Подставляем найденные значения в формулу (3.3)

Коэффициент загрузки комплексной линии находим по формуле (3.5)

(3.5)

где - потери рабочего времени, связанные с загрузкой комплексной линии, мин (принимаем =24 мин).

Подставляем известные значения в формулу (3.5)

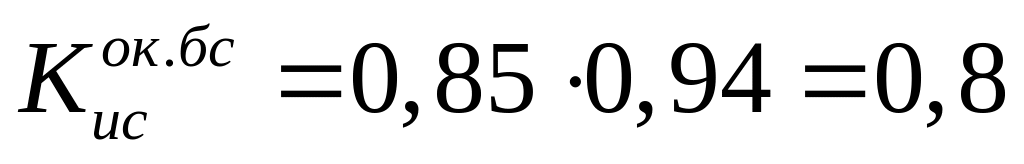

Полученные значения подставляем в формулу (3.2)

Полученные значения подставляем в формулу (3.1)

4. Расчет интенсивности поступления сырых пиломатериалов на сортировочную линию

Интенсивность поступления пиломатериалов из лесопильного цеха находится по формуле (4.1)

(4.1)

где - коэффициент использования сортировочной линии;

- коэффициент загрузки лесопильного цеха;

N – число бревнопильных потоков (линий);

n – число сортировочных групп бревен;

- пропускная способность головного оборудования, бр/мин;

- общее количество досок, выпиливаемых из бревна соответствующего диаметра, шт;

- коэффициент использования машинного времени головного оборудования для распиловки бревен соответствующего диаметра;

- коэффициент наложенных потерь;

- коэффициент технического использования бревнопильной линии;

, - соответственно, доля и сумма долей бревен i-тых диаметров, распиливаемых j-ой бревнопильной линией.

Определение среднего количества досок,

поступающих на сортировочную линию

Таблица 4

, см

12

2,72

1

0,875

0,96

0,781

0,0380

0,0678

14

2,72

2

0,2310

1,2566

16

2,72

4

0,2220

1,5845

18

2,54

5

0,1810

2,2987

20

2,30

7

0,1280

1,3520

22

2,07

7

0,0840

0,7985

24

1,89

10

0,0510

0,6324

26

1,77

8

0,0310

0,2880

28

1,62

8

0,0147

0,1250

30

1,51

8

0,0092

0,0730

32

1,42

11

0,0055

0,0564

34

1,33

11

0,0018

0,0173

36

1,27

11

0

0

38

1,18

12

0

0

40

1,12

14

0

0

42

1,06

12

0

0

44

1,03

12

0

0

46

0,97

13

0

0

48

0,92

15

0

0

50

0,89

15

0

0

52

0,86

15

0

0

ИТОГО:

8,55

Пропускная способность головного оборудования для лесопильной рамы для среднего диаметра =180 мм определяется по формуле (4.2)

(4.2)

Подставляем известные значения в формулу (4.2)

Общее количество досок, выпиливаемых из бревна соответствующего диаметра , берем из результатов лабораторной работы №3.

Отношение доли и суммы долей бревен i-тых диаметров, распиливаемых j-ой бревнопильной линией берем из таблицы 2.

Среднее количество досок, поступающих на сортировочную линию, определяется по формуле (4.4)

(4.4)

Подставляем известные значения для диаметра d=180 мм в формулу (4.4)

Подставляем найденные значения в формулу (4.1)

Количество карманов определяем по формуле (4.5)

(4.5)

где - количество сечений пиломатериалов в спецификации ( =10 по условию);

- необходимый запас карманов на случай заполнения основных;

- резервные карманы для пиломатериалов, не подходящих под спецификационные требования;

Необходимый запас карманов на случай заполнения основных определяем по формуле (4.6)

(4.6)

Подставляем известные значения в формулу (4.6)

Резервные карманы для пиломатериалов, не подходящих под спецификационные требования , находим по формуле (4.7)

(4.7)

Подставляем известные значения в формулу (4.7)

Полученные значения подставляем в формулу (4.5)
