7. Пусконаладочные работы на объектах устройств электроснабжения.

Основные сведения по организации работ.

Пуско-наладочные работы ведутся либо после окончания эл монт работ, либо совместно с ними. Вкл в себя: проверку, настройку, испытания эл оборуд. Цель п-н работ – вывести оборуд на проектный уровень. Содерж 4 этапа:

1. Подготовительный, кот разраб на основе проектной документации, эксплуат док-ции и док-ции заводов-изготовит. Программа так же должна учит вопросы охраны труда. Разработка рабочей программы. Подготовка приспособлен для испытаний. Обязанности заказчика: подача U на раб места, предоставление представителя по приемке пуско-налад работ.

2. Производство наладочных работ на панелях управления, автоматики, защиты в отдельно стоящих панелях. Ген подрядчик обеспеч временное эл снабжен и связь. Заказчик обеспеч привлечен проектировщиков, подрядчиков к замене установленного оборудования, если оно не соотв проекту. Обеспечивает авторский надзор со стороны проектной организации. Должен организ проверку измерит приборов. Можно внести изменения в принципиальные схемы эл объектов.

3. Производятся индивидуальные испытания оборудования, особенно оборуд иностранных фирм. Проведение допуска наладчиков к эл уст – вводится эксплуатац режим работы эл уст-ки. Принимается, что пуско-наладка проводится в действующем оборудовании. После окончания индивид испытаний эл оборуд считается принятым в эксплуатацию. Оформляется акт технической готовности оборуд для комплексного опробования.

4. Комплексное опробование эл оборуд проводится по утвержденной программе. Отладка взаимодействия систем между собой.

Испытание повышенным напряжением обязательно для электротехнического оборудования напряжением 35 кВ и ниже, а при наличии испытательных устройств - и для оборудования напряжением выше 35 кВ. Установленный уровень испытательных напряжений соответствует пробивным напряжениям изоляции при наличии в них сосредоточенных изъянов. Уровень испытательных напряжений электротехнического оборудования при вводе его в эксплуатацию ниже заводских испытательных напряжений и составляет 0,9•Uисп.зав. В качестве испытательного напряжения чаще всего применяется промышленная частота 50 Гц. Время продолжительности приложения испытательного напряжения ограничивается от 1 мин до 5 мин, во избежание возникновения изъянов в изоляции и преждевременного ее старения.

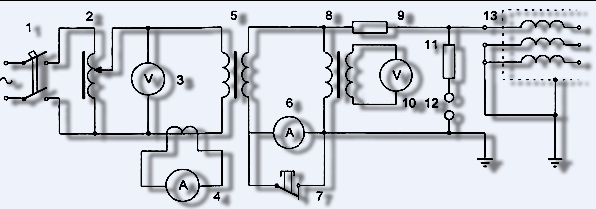

Испытания повышенным напряжением в большенстве случаев проводятся по схеме

1 - автоматический выключатель;2 - регулировочная колонка; 3 / 10 - вольтметр; 4 - амперметр для измерения тока на стороне низкого напряжения; 5 - трансформатор испытательный;

6 -миллиамперметр для измерения тока утечки испытуемой изоляции; 7 - кнопка, шунтирующая милиамперметр для его защиты от перегрузки; 8 - трансформатор напряжения; 9 - резистор для ограничения тока в испытательном трансформаторе при пробоях в испытуемой изоляции (1-2 Ом на 1 В испытательного напряжения);11 - то же для ограничения коммутационных перенапряжений на испытуемой изоляции при пробое разрядника (1 Ом на 1 В испытательного напряжения); 12 - разрядник; 13 - испытуемый объект.

Испытательное напряжение как правило измеряют на стороне низкого напряжения.

В случае, если необходимая мощность для испытания превышает мощность имеющихся в наличии трансформаторов прибегают к снижению ее за счет компенсации емкостного тока нагрузки испытываемой изоляции. Компенсация осуществляется индуктивностью (дугогасящий реактор, специально изготовленный дроссель), подключаемой параллельно испытываемой изоляции. Если номинальное напряжение испытательной установки меньше необходимого нормированного испытательного напряжения, то используют схемы последовательного включения двух испытательных трансформаторов (или измерительных трансформаторов напряжения).

Объем приемо-сдаточных испытаний

В соответствии с требованиями ПУЭ объем приемо-

сдаточных испытаний определяет выполнение

следующих работ. 1. Диагностика сопротивления изоляции: а) первичных цепей;б) вторичных цепей. 2. Тестирование повышенным напряжением промышленной частоты: а) изоляции первичных цепей ячеек; б) изоляции вторичных цепей. 3. Диагностика сопротивления постоянному току. 4. Механические испытания.
