1 . Разработка технологической карты.

1.1 Разработка технологической карты

Технологическая карта на возделывание сельскохозяйственных культур включает необходимые операции обоснованные технологической последовательностью с краткими агротребованиями, объемами и сроками выполнения, установлением длительности рабочего дня, состава и нормативной производительности машинного агрегата, определением числа потребных агрегатов и количество обслуживающего агрегаты персонала, затратами рабочего времени и прямыми денежными затратами на выполнение операций, подсчетом и анализом итоговых показателей по производству сельскохозяйственной продукции на заданной площади поля при плановой урожайности сельхозкультуры.

По каждой культуре в графу 1 таблицы вписываем в календарной последовательности механизированные работы с указанием порядкового номера и основные агротребования (глубина обработки почвы и заделки семян, норма высева семян, расход ядохимикатов, расстояние перевозок и т.д.). Наименования и последовательность сельскохозяйственных работ должны отвечать современным прогрессивным технологиям, особенностям данной сельскохозяйственной зоны и условиям предприятия. Перечень работ даём начиная с января планируемого года.

Далее в графе 2 показываем в каких единицах измерения (га, т, т.км и др.) установлен объем работ.

Объем погрузочно-разгрузочных и транспортных работ, выполняемых на тракторах, выражается в тоннах, а перевозка грузов автотранспортом, в тонно-километрах.

В графе 3 указываем объем работ в нормо-сменах (Нсм), который определяется:

Нсм=Qфиз/Wсм (1.1)

где Qфиз - объем работ в физическом выражении (га, т, т.км и др.);

Wсм - производительность агрегата за смену.

В графе 4 показываем объем работ в условных эталонных гектарах. Этот показатель позволяет все виды механизированных работ выразить в единых единицах,

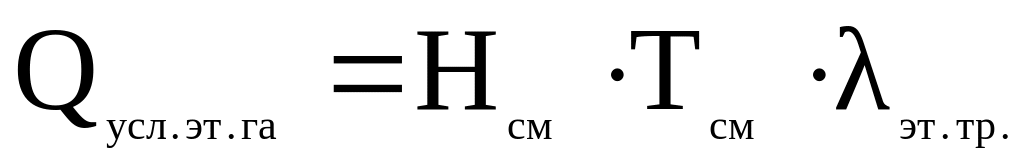

(1.2)

где Тсм - время работы за смену, ч;

λэт.тр - коэффициент перевода физических тракторов в условные эталонные (часовая эталонная выработка трактора).

В графах 5,6,7 указываем агротехнические сроки проведения работ и продолжительность рабочего дня. Они должны быть обоснованы, как с агротехнических так и с организационно-технических возможностей предприятия (наличие техники, рабочей силы и др.). Следует иметь в виду, что растягивание сроков окажет отрицательное влияние на урожайность, а резкое сокращение количества рабочих дней приведет к увеличению потребности в технике и рабочей силе. В напряженные периоды года допускается увеличение продолжительности смены до 10,5 часов или 2 смены.

В графах 8,9,10,11 указываем машинно-тракторный агрегат с выделением марки трактора, сельскохозяйственной машины и сцепки, если такова имеется, а также число машин в агрегате. При выборе состава агрегатов предусматриваем максимальную механизацию возделывания культуры с учетом имеющихся возможностей предприятия.

Значение нормативной производительности машинно-тракторного агрегата (W) в га/ч, т/ч или т км/ч (графа 12) устанавливаем по данным хронометражных работ предприятия.

Кроме того, нормативную производительность (W) принимаем по республиканскому или областному сборнику "Типовые нормы выработки и расхода топлива на механизированные полевые работы".

Производительность МТА за сутки (графа 13) определяем в зависи­мости от продолжительности рабочего дня.

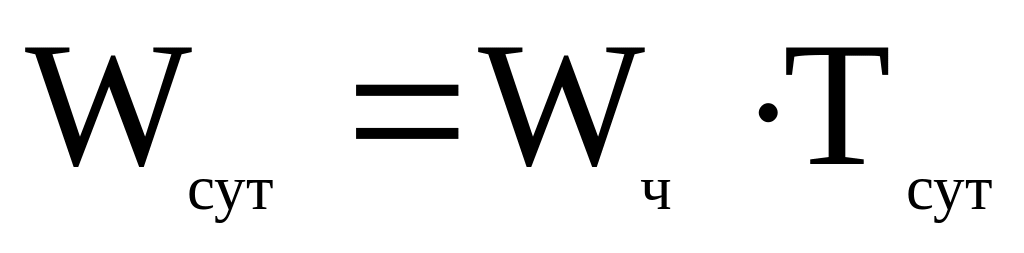

, (1.3)

где Wч - производительность за час смены;

Тсут - продолжительность рабочего дня.

В графе 14 рассчитываем число потребных машинно-тракторных агрегатов необходимых для выполнения данного объема работ (Qфиз) (графа2), которое зависит от числа рабочих дней (Др) (графа 6), длительности рабочего дня (Тсут) (графа 7) и нормативной часовой произ­водительности агрегата (Wч) (графа 12).

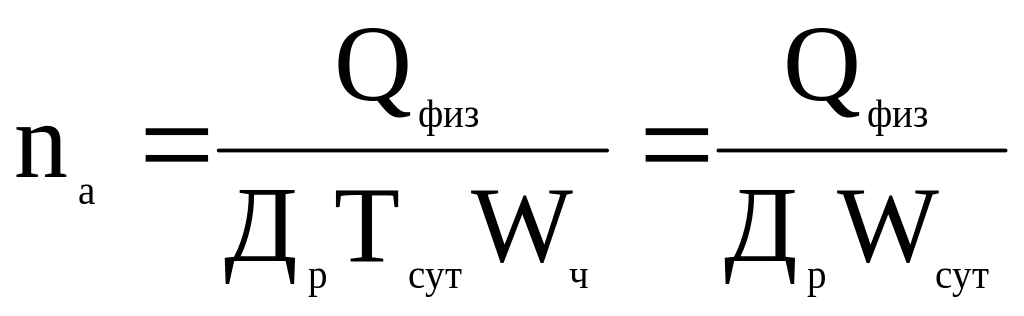

, (1.4)

После произведенных расчетов число агрегатов округляем до целого большего числа.

Количество обслуживающего машинно-тракторные агрегаты персонала указываем в графах 15,16 и учитываем механизаторов и вспомогательных рабочих, занятых на обслуживании всех используемых агрегатов, как самоходных, так и стационарных.

Затраты рабочего времени (труда) на выполнение сельскохозяйствен­ной работы (графа 17) подсчитываем по уравнению

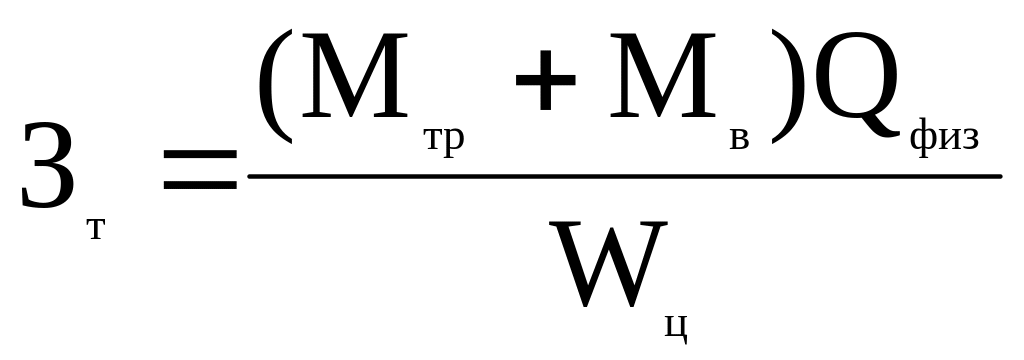

, (1.5)

где Мтр, Мв - число механизаторов и вспомогательных рабочих, обслуживающих агрегат.

Итоговые показатели по технологической карте указываем в нижней части таблицы 1.1. В их числе плановый сбор основной сельскохозяйственной продукции для расчетной площади и урожайности, суммарные и удельные затраты рабочего времени. Прямые денежные затраты на производство запланированного объема основной продукции определяем в том случае, если это специально оговорено в индивидуальном задании на курсовое проектирование.
