19. Спец.Способы соор. Стволов.Опускная крепь.
Сущность способа опускной состоит в следующем. Сб. чугун тюбинговая или жб обделка ствола, смонтированная на первоначальную высоту внутри сооруженного оголовка, опускается по мере разработки грунта в забое за счет собственного веса (рис. 5.15).
Рис.
5.15. Схема сооружения ствола способом
опускной крепи:
1 — оголовок; 2 — бадье вое отделение; 3 — обделка ствола; 4 — бадья; 5 — нож; 6 — постоянный полок
Для
уменьшения сопротивления, обделку
снабжают кольцевым стальным или жб
ножом. Если собственного веса обделки
для ее опускания недостаточно, то
применяют дополнительную вертикальную
нагрузку в виде балласта, или усилий
гидравлических домкратов. По мере
опускания обделку наращивают сверху.
Способ опускной крепи применяют при
сооружении шахтного ствола в нескальных
водонасыщенных грунтах без крупных
включений при наличии водоупора под
водоносным грунтом и отсутствии
постоянных зданий и сооружений в зоне
возможных деформаций поверхности.
В
современном виде способ опускной крепи
выполняют путем задавливания обделки
ствола в тиксотропной рубашке
гидравлическими домкратами.
Тиксотропная рубашка (рис. 5.16) представляет
собой тонкодисперсный глинистый
раствор
.
Недостатки способа: сложность обеспечения точности задавливания, увеличивающаяся с глубиной; опасность прорыва глинистого раствора в забой, чреватая осадками поверхности и резким увеличением сил сопротивления задавливанию.
На практике способ задавливания ствола в тиксотропной рубашке успешно применяют до глубин в 25—30 м.
Особенно ответственным этапом является переход от способа задавливания к способу проходки ствола с подводкой колец обделки снизу. После того как нож вошел в водоупор не менее чем на 1 мпо всему его периметру, задавливание прекращают. На поверхности монтируют горный комплекс с тюбинговым копром, проводят откачку воды из ствола, выполняют его армировку и приступают к дальнейшей проходке ствола. Перед началом проходки проверяют наличие пустот на границе контакта водонасыщенных грунтов с нижележащими устойчивыми грунтами. При обнаружении пустот их заполняют нагнетанием цементно-песчаного раствора.
21.Соор.
околоствольных выработок.
Под околоствольными выработками это
горизонтальные выработки, примыкающие
к шахтному стволу в уровне сооружаемого
тоннеля. Предназначены для выполнения
транспортных операций, производимых
через ствол, и обеспечения нормальных
условий проходки тоннеля. В состав
околоствольных выработок входят
(рис. 5.33): околоствольный двор2,
насосная камера 3,
склад взрывчатых материалов 1,
если проходку тоннеля ведут буровзрывным
способом. Для прохода людей и передачи
подвижного состава с одной стороны
околоствольного двора на другую около
ствола 4 устраивают
обходную (обгонную) штольню 5.

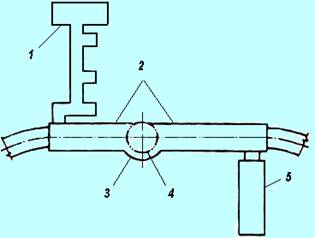

Рис. 5.33. План околоствольных выработок
В зависимости от расположения околоствольного двора по отношению к шахтному стволу — с одной или двух сторон — он может быть односторонним или двусторонним. Односторонний околоствольный двор имеет длину 15—20 м от оси ствола и обеспечивает грузопоток не более чем для двух одновременно работающих забоев. В метростроении такой двор устраивают у шахтного ствола, предназначенного для проходки перегонных тоннелей. При больших грузопотоках и механизированном наземном комплексе обычно применяют двусторонние околоствольные дворы, обеспечивающие возможность раздельного движения груженых и порожних вагонеток. Такие дворы длиной от оси ствола в обе стороны по 18—20 м обеспечивают переработку грузов при четырех-пяти одновременно работающих забоях, что имеет место при строительстве станций метрополитена. Околоствольный двор располагают в плане так, чтобы его продольная ось была параллельна осям клетей шахтного подъема.
Околоствольные дворы устраивают в выработках кругового очертания диаметром 5,5—6 м или сводчатого очертания такой же ширины. Указанные размеры позволяют разместить в околоствольном дворе откаточные пути и необходимое оборудование для механизированной откатки. Одновременно эти размеры обеспечивают размещение вентиляционного оборудования в околоствольном дворе при его использовании в качестве вентиляционной камеры на период эксплуатации тоннельного сооружения. Обделку околоствольных дворов принимают в зависимости от геологических и гидрогеологических условий из чугунных тюбингов, железобетонных блоков или монолитного бетона.
22.
Организация и произв.работ по сооружение
наклона. Работы
по сооружению эскалаторных комплексов
относятся к наиболее сложным и
ответственным, что в первую очередь
связано с необходимостью их выполнения
вблизи зданий и сооружений городской
застройки. К
особенностям сооружения эскалаторных
комплексов относится наклонное {под
30° к горизонту) расположение эскалаторного
тоннеля большого диаметра (7,5—9,5
м).Эскалаторный
тоннель пересекает все слои грунта, в
том числе, как правило, неустойчивые
обводненные. Длина проходки по каждому
слою в 2 раза больше, чем толщина слоя.
Учитывая эти обстоятельства, проходку
эскалаторных тоннелей ведут в подавляющем
большинстве случаев с предварительным
искусственным замораживанием грунтов
по контуру тоннеля. Вторая особенность
сооружения эскалаторных комплексов
обусловлена необходимостью выполнения
всех работ по проходке эскалаторного
тоннеля и возведению наземного или
подземного вестибюля на одной строительной
площадке.
При сооружении эскалаторных комплексов применяют две схемы организации работ: последовательную и параллельную. По первой схеме вначале проходят эскалаторный тоннель, натяжную камеру, устраивают сопряжение между ними, а затем сооружают машинное помещение и вестибюль. При такой схеме упрощается ведение подготовительных и основных проходческих работ, исключаются взаимные помехи их выполнения и загромождение строительной площадки материалами и оборудованием. Но в этом случае разрыв между окончанием проходки эскалаторного тоннеля и натяжной камеры и началом работ по сооружению машинного помещения может доходить до двух лет и более, что задерживает пуск станции, а следовательно, и всей линии метрополитена в эксплуатацию. По второй схеме работы по сооружению эскалаторного тоннеля, машинного помещения и вестибюля совмещают, что позволяет на 35—40 % сократить срок строительства всего эскалаторного комплекса.
Сокращению
срока строительства как по первой, так
и по второй схеме способствует такая
организация работ, при которой
на- тяжную камеру
сооружают независимо от эскалаторного
тоннеля через станционный ствол шахты.

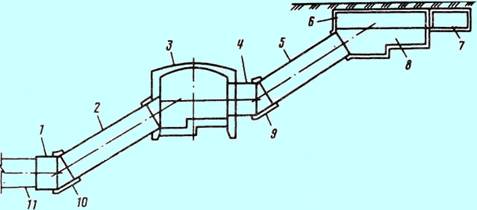

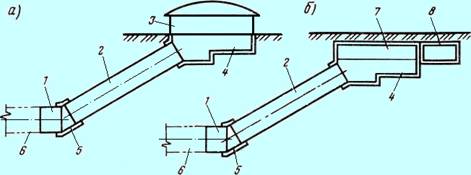

Наибольшую сложность представляет организация работ по сооружению двухмаршевых эскалаторных комплексов. В этом случае работы по сооружению верхнего эскалаторного тоннеля ведут параллельно с сооружением промежуточного подземного вестибюля опусканием его с поверхности. В зависимости от глубины заложения промежуточного вестибюля работы по его опусканию и последующей проходке нижнего эскалаторного тоннеля ведут либо через незакрытый верх вестибюля, либо через ствол демонтажной шахты, который служит в период эксплуатации для выполнения ремонтных работ приводов эскалаторов нижнего эскалаторного тоннеля.
Возможен вариант организации работ, при которой проходку нижнего эскалаторного тоннеля ведут через верхний эскалаторный тоннель, устраивая в промежуточном вестибюле перегрузочный узел.
24.Техн.нормирование в строительстве. Основой для осуществления ряда управленческих функций в строительстве — планирования и учета строительной продукции, организации труда и заработной платы, определения потребности в рабочих кадрах и денежных ресурсах — является техническое нормирование. Заключается оно в установлении оптимальных пропорций в использовании средств труда, предметов труда и рабочей силы и предполагает систему исследований затрат времени и ресурсов при производстве строительно-монтажных работ с целью разработки производственных норм, направленных на улучшение использования материально-технических и трудовых ресурсов, внедрение передовых методов организации производства и труда.
Основную работу по техническому нормированию ведут нормативно-исследовательские станции (НИСы), имеющиеся практически при каждой крупной строительной организации
В зависимости от сферы распространения производственные нормы подразделяют на единые, ведомственные и местные.
Единые нормы и расценки (ЕНиР) охватывают общую часть строительно-монтажных и ремонтно-строительных работ. Ведомственные нормы и расценки (ВНиР) учитывают специальные виды строительно-монтажных работ. Разрабатывают их ведущие нормативно-исследовательские организации.
На работы, не вошедшие в состав действующих единых или ведомственных норм и расценок, строительные организации или нормативно-исследовательские станции самостоятельно разрабатывают местные нормы и расценки, которые утверждают руководители строительной организации по согласованию с комитетом профсоюзов. Действуют местные нормы и расценки только в организации, утвердившей нормы.
В соответствии с общей классификацией строительных процессов, которая предусматривает их деление на рабочие приемы, рабочие операции или процессы и комплексные процессы, различают элементные, укрупненные и комплексные производственные нормы.
Все нормы делятся на 3 вида:
1.всероссийские нормы и расценки, кот. Охватывают все виды стр.работ и их расценки.
2.ведомственные нормы и расценки (вниры)
3.местные нормы и расценки (мниры)
