  1. Проектирование и расчет сетевой модели

В качестве модели, отражающей технологические и организационные взаимосвязи процесса производства строительных работ, разрабатывается сетевая модель.

    1. Расчет параметров и показателей сетевого графика

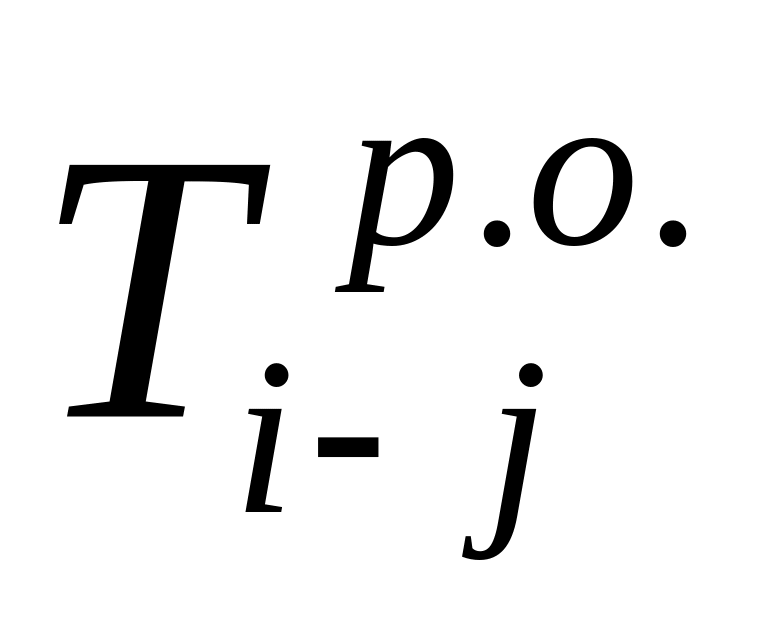

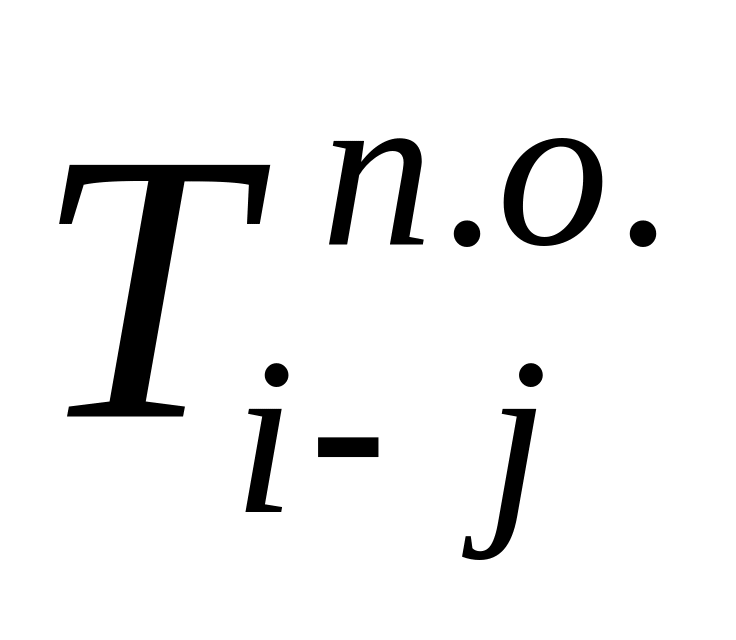

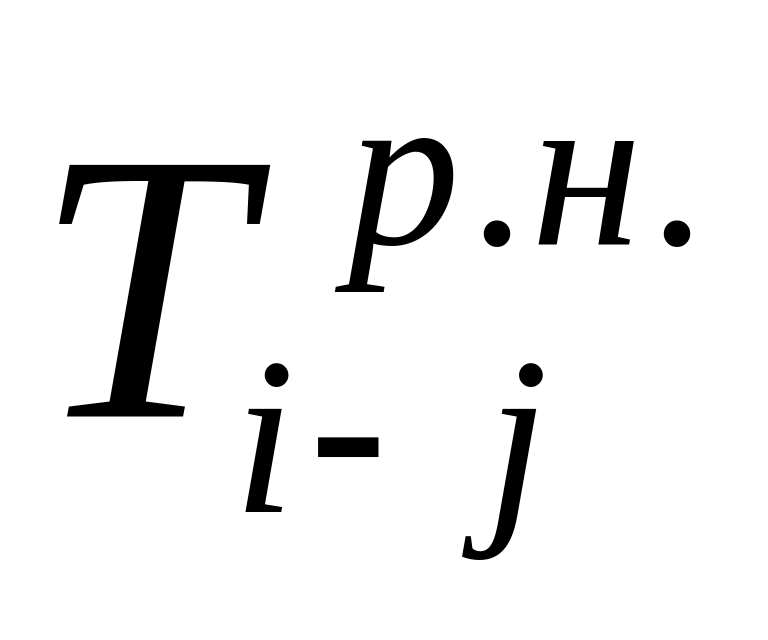

Рассчитывая сетевой график, необходимо для каждой работы определить: ранний и поздний сроки начала работы – и ; ранний и поздний сроки окончания работы – и ; общий резерв времени – , частный резерв времени – .

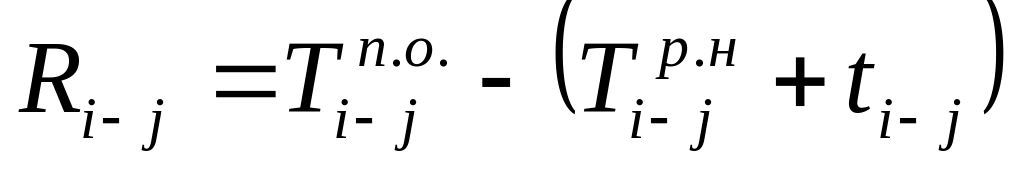

Общий резерв времени – это время, на которое можно увеличить продолжительность данной работы или перенести время ее начало так, чтобы это не отразилось на общем сроке строительства.

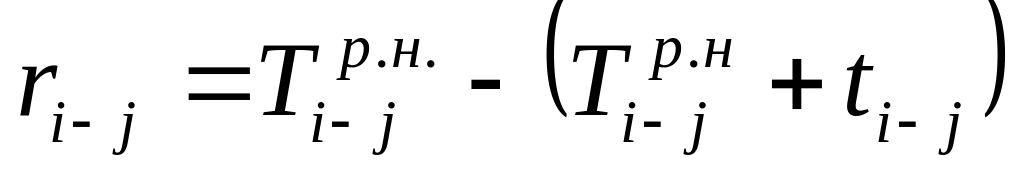

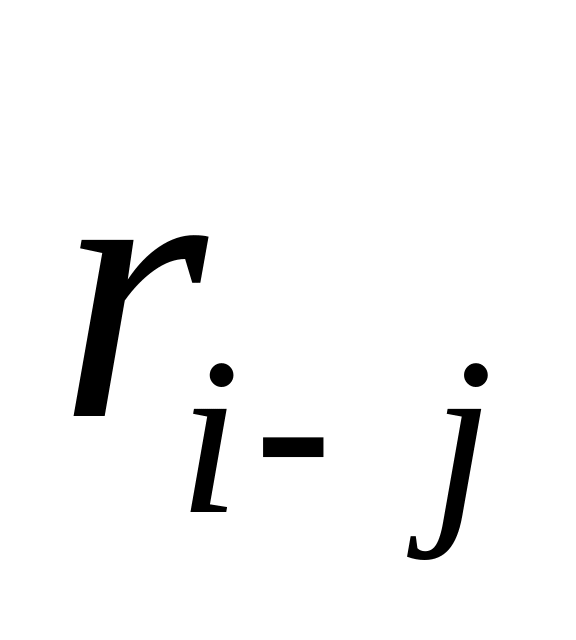

Частный резерв времени – это время, на которое можно увеличить продолжительность данной работы или перенести время ее начало так, чтобы это не отразилось на параметрах последующих работ.

;

,

где – продолжительность работы.

Пользуясь сетевой моделью, можно определить критический путь, который определяет продолжительность строительства. Работа лежит на критическом пути, если общий и частный резервы времени равны нулю, значения раннего и позднего окончания данной работы равны, значения раннего и позднего начала данной работы равны.

В данном курсовом проекте расчет выполнен секторным способом и представлен на листе 1 графической части.

4.2. Построение сетевого графика в масштабе времени

При построении сетевого графика в масштабе времени к календарным и порядковым дням привязывают в первую очередь работы, лежащие на критическом пути и выделяют их двойной линией. Все остальные работы размещают на графике по параметрам ранних начал. На графике указывают частные резервы времени каждого процесса.

Сетевой график в масштабе времени представлен на листе 1 графической части.

  1. ОПРЕДЕЛЕНИЕ ПОТРЕБНОСТИ В ТРУДОВЫХ И

МАТЕРИАЛЬНО-ТЕХНИЧЕСКИХ РЕСУРСАХ

С целью определения потребности в трудовых и материально-технических ресурсах необходимо составить график движения рабочей силы, график поступления основных конструкций и материалов на объект и график работы основных строительных машин.

5.1. Построение графика движения рабочей силы,

его корректировка.

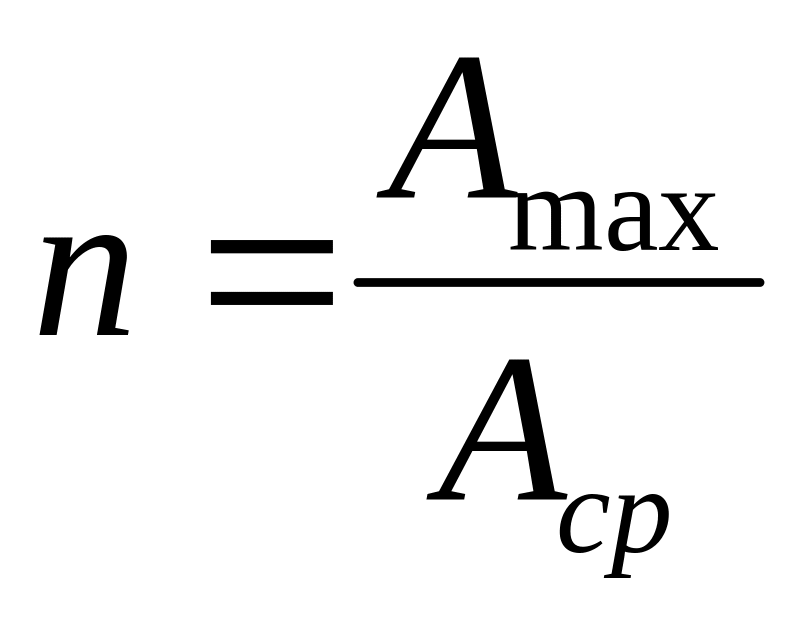

Для графика движения рабочей силы необходимо определить коэффициент неравномерности движения рабочей силы:

,

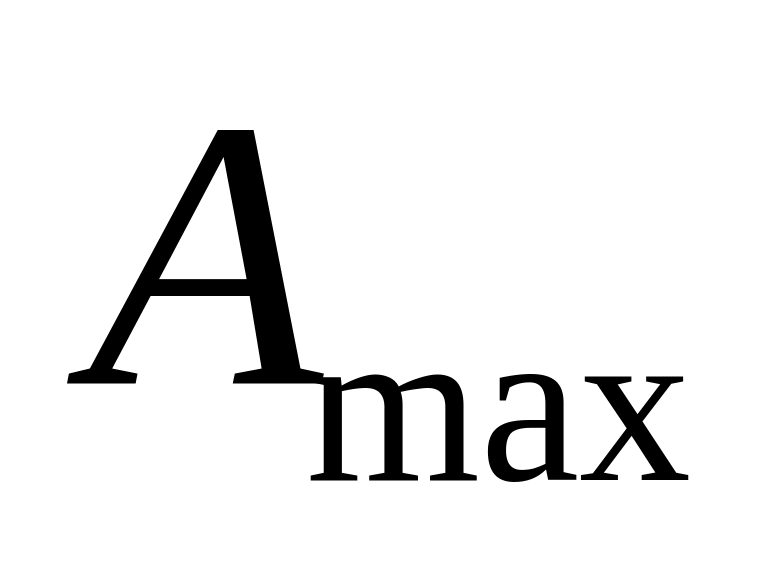

где и – максимальное и среднее количество рабочих по графику.

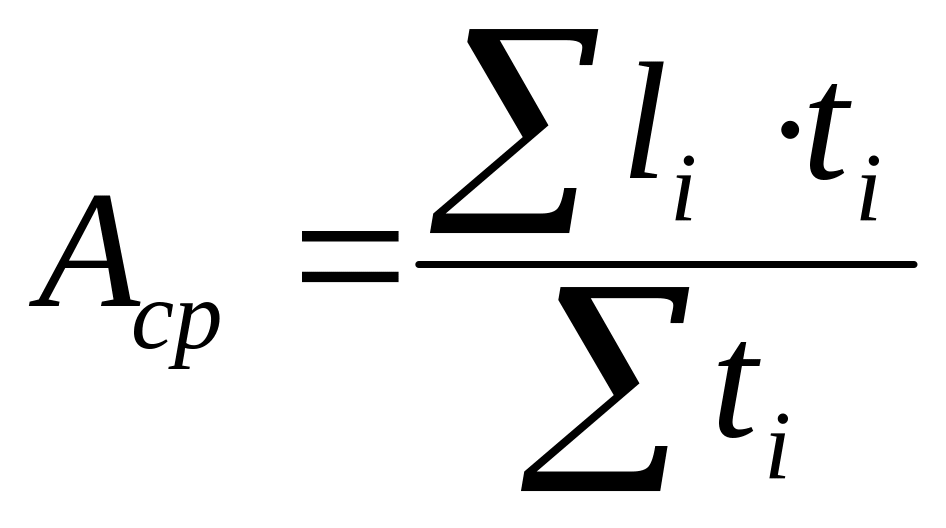

, где – количество рабочих на данной работе.

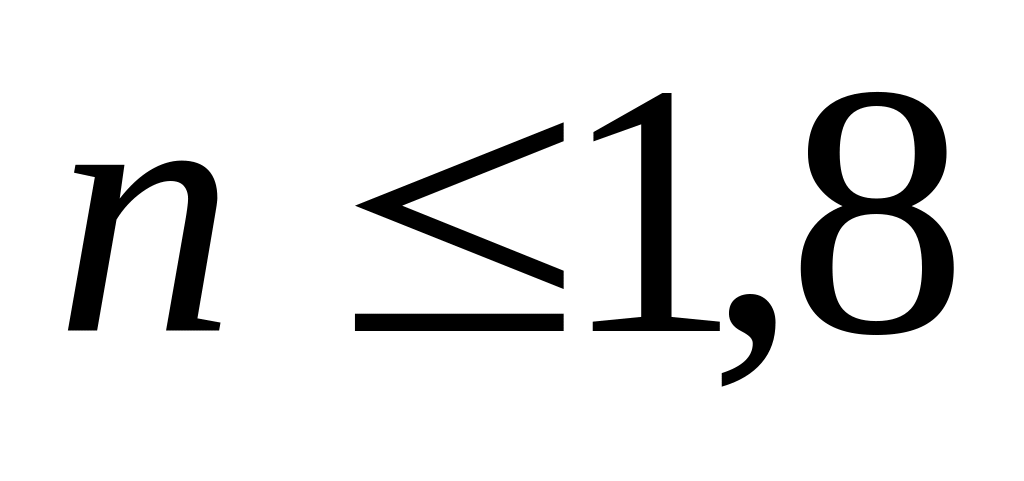

Должно выполняться условие , в противном случае сетевой график в масштабе времени необходимо исправить, уменьшив посредством более равномерного распределения работ во времени. Корректировка может быть осуществлена передвижкой работ, имеющих резервы времени, с целью выравнивания расходов ресурсов.

По графику движения рабочей силы (лист 1) определяем коэффициент неравномерности движения рабочей силы:

,

где

5.2. Определение потребности в материально-технических ресурсах

На основании объемов работ определяется потребность в строительных конструкциях, изделиях и материалах.

Потребность в машинах определяется на основании объемов работ и сроков их выполнения в соответствии с принятыми методами производства работ.

Для выполнения работ в соответствии с сетевым графиком необходимо организовать комплектацию объекта материально-техническими ресурсами. С этой целью составляют график поступления на объект основных конструкций и материалов и график работы основных строительных машин и механизмов (лист 1).
