ВВЕДЕНИЕ

Строительство автомобильных дорог – это дисциплина, рассматривающая выбор и применение способов строительства автомобильных дорог на основе учета их народнохозяйственного значения, природных условий, наличия материальных ресурсов и требований обеспечения бесперебойного круглосуточного и круглогодичного движения автомобилей по автомобильной дороге.

Земляное полотно должно обеспечивать безопасность автомобильного движения; сохранять проектное очертание и требуемую прочность в течение заданного срока службы; не быть подверженным образованию просадок и морозного пучения свыше расчетных значений; не нарушать ландшафт местности, т.е. гармонически вписываться в местность; гарантировать незаносимость снегом или сыпучим песком. Заложение откосов земляного полотна должно обеспечивать в случае необходимости безаварийный съезд автомобилей на полосу отвода. Уполаживание откосов существенно снижает и эрозионные процессы, а также облегчает технологию производства земляных работ.

Цель проекта – закрепление теоретических навыков при разработке основных вопросов по возведению земляного полотна автомобильной дороги.

1 Характеристика условий строительства

    1. Климатическая характеристика района

По климатическим условиям Бобруйский район расположен в юго-восточной зоне Беларуси.

Климат района умеренно-континентальный. Среднегодовая температура воздуха 5,9°С. Температура ниже 0°С устанавливается в среднем с 12 ноября и сохраняется до 24 марта, а расчетная длительность периода отрицательных температур составляет 128 суток. Лето теплое, среднемесячная температура самого жаркого месяца, июля плюс 18,2°С. Из общего количества годовых осадков (679 мм в год), за летние месяцы выпадает - 244 мм (наибольшее количество в июле – 86 мм). В осенние месяцы общее количество осадков 161 миллиметров.

Зима мягкая, среднемесячная температура самого холодного месяца, января, минус 7,5°С. Глубина промерзания грунта достигается в январе и достигает 50 см. Число дней со снежным покровом – 124. Снежный покров появляется 5 ноября, сходит 27 марта. Наибольшей высоты снежный покров достигает в феврале и составляет 27 см.

Господствующее направление ветра – южное.

Основные погодно-климатические характеристики района строительства автомобильной дороги приведены в таблицах 1.1 и 1.2.

Абсолютный максимум температуры воздуха в году – плюс 36°С, минимум – минус 37°С. Следовательно, амплитуда температуры составляет 73°С.

По данным погодно-климатических характеристик строится дорожно-климатический график (рисунок 1.1).

Таблица 1.1 – Погодно-климатическая характеристика

Месяц

Среднеме-

сячная t

воздуха,

оС

Преобла-

дающее

направ-

ление

ветра

Средне-

месячная

скорость

ветра,

м/с

Средне-

месячное

количество

осадков,

мм

Число

дней с

осадками

более 5

мм

Средне-

декадная

высота

снежного

покрова,

мм

Число

дней с

грозами

Январь

-7,5

Ю

4,3

43

2

13,0

-

Февраль

- 7,0

ЮВ

4,3

37

2

18,7

-

Март

- 2,5

ЮВ,Ю

4,1

38

2

16,0

0,03

Апрель

5,1

ЮВ,Ю

3,8

47

3

0,7

1

Май

12,9

СЗ

3,5

61

4

-

5

Июнь

16,4

СЗ

3,2

81

4

-

7

Июль

18,2

З,СЗ

3,2

86

5

-

8

Август

16,6

З,СЗ

2,9

77

4

-

6

Сентябрь

11,6

З

3,2

55

3

-

2

Октябрь

5,3

Ю

3,8

55

3

-

0,1

Ноябрь

-0,2

Ю

4,4

51

3

1,0

-

Декабрь

-5,1

Ю

4,4

48

2

5,7

-

Таблица 1.1.2 – Даты перехода средних суточных температур

Температура, ◦С

0

5

10

15

Безморозный

период

Дата перехода

24.03

12.04

25.04

28.05

30.04

12.11

23.10

26.09

01.09

02.10

Дни

237

193

150

95

154

Данными для построения о преобладающих направлениях ветра в январе и в июне, а так же их степень повторяемости представлены в таблице 1.3.

Таблица 1.1.3 – Преобладающие направления ветров по Бобруйскому району

Месяц

Направление ветра

С

СВ

В

ЮВ

Ю

ЮЗ

З

СЗ

Январь

Степень повторяемости

8

10

10

18

18

15

13

10

Июль

Степень повторяемости

15

11

9

8

10

11

18

18

Земляные работы допускается проводить в течение календарного года, за исключением периода распутиц. Начало осенней распутицы Zн может быть приурочено к дате перехода средне-месячной температуры воздуха плюс 3-5°С, а окончание Zк - к дате перехода через 0°С .

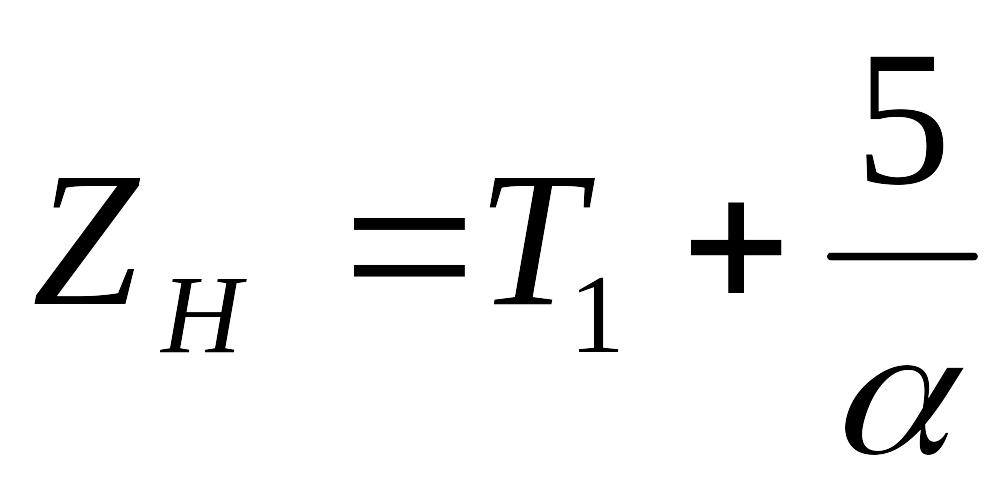

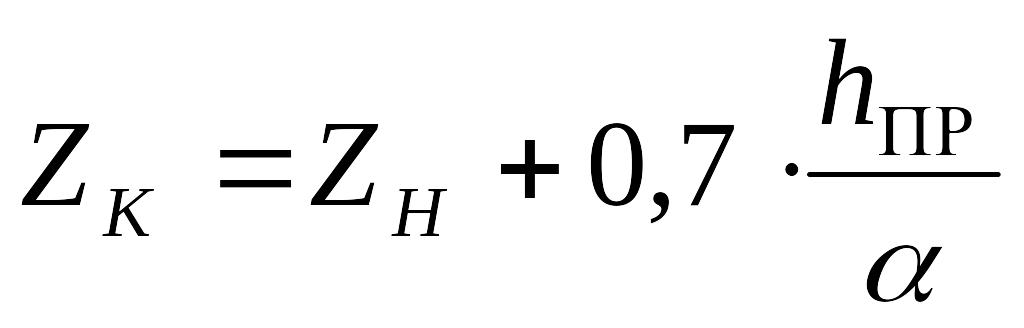

Начало весенней распутицы Zн и ее окончание Zк определяем по формулам

, (1.1)

, (1.2)

где Т1 – дата перехода среднесуточной температуры через 0ºС;

hпр – среднемаксимальная глубина промерзания грунта, см.

 - климатический коэффициент, характеризующий скорость оттаивания грунта, равный 2,5 см/сут;

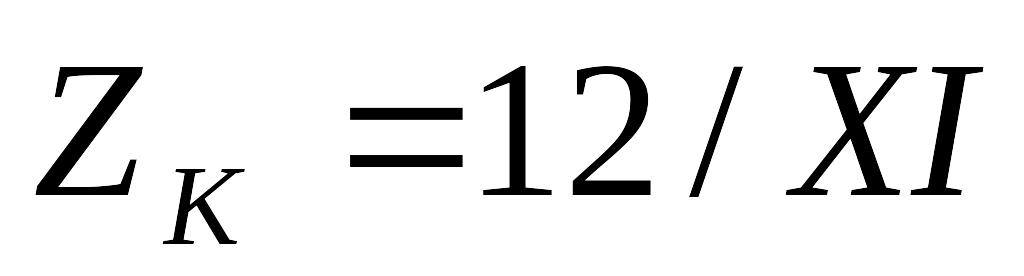

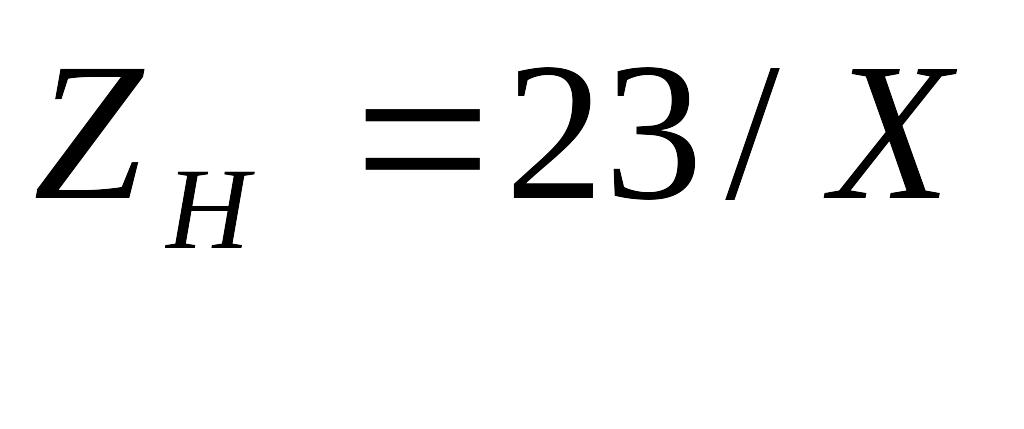

Весенняя распутица ; .

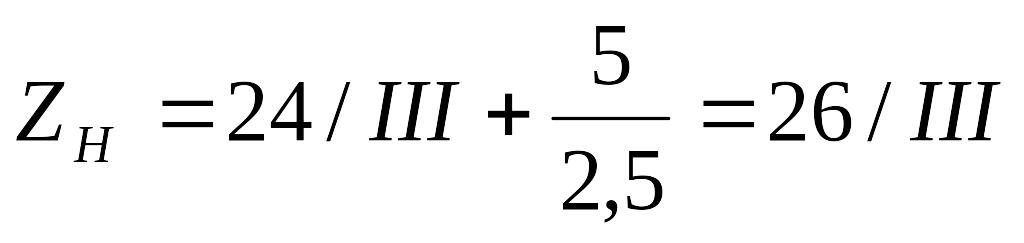

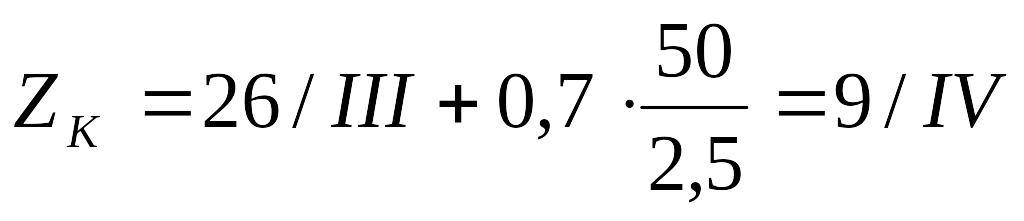

Осенняя распутица ; .

    1. Гидрологические данные

Тип местности по увлажнению II. Подземные воды не оказывают влияния на увлажнение грунтов. Для пропуска воды через земляное полотно в лощинах и оврагах устраиваются водопропускные трубы. Почвы без признаков заболачивания. Для пропуска воды через земляное полотно устраиваются водопропускные трубы на ПК 13+00.

1.3 Характеристика продольного профиля

Элементы продольного профиля приняты из условий обеспечения видимости поверхности дороги при движении автомобиля с расчетной скоростью 80 км/ч, как для дороги I V категории. Проектная линия запроектирована из условий минимального объема земляных работ при пересечении оврагов, обеспечения возвышения бровки земляного полотна над расчетным уровнем снегового покрова.

Минимальный радиус кривой в плане составляет 300 м.

Минимальный радиус вертикальной выпуклой кривой 2500 м, вогнутой-4000 м. Ширина земляного полотна принята 10м.

На ширину подошвы насыпи и внешних границ откосов выемок предусмотрено снятие почвенного слоя и его складирование для дальнейшего использования для рекультивации временно занимаемых земель и укрепления откосов земляного полотна. Лишний плодородный грунт вывозится на малопродуктивные земли прилегающих землепользователей.

Для предохранения земляного полотна и откосов от размыва поверхностными водами предусмотрено укрепление обочин засевом трав, одерновкой, мощением, облицовкой плитами и быстротоками.

1.4 Характеристика грунтов

Строительство земляного полотна будет производиться из грунта – песок средний. Этот грунт пригоден для возведения земляного полотна без ограничений. По степени пучинистости при замерзании относится к I группе (непучинистым), относительное морозное пучение образца менее 1%. Размер зёрен грунта 0,25 мм, в количестве более 50% от массы сухого грунта. Пески средней крупности при воздействии нагрузки деформируются незначительно и, как и крупные пески, слабо реагируют на увлажнение. Коэффициенты требуемого и относительного уплотнения соответственно равны Ктреб=1,00; Котн=1,1.

1.5 Определение количества рабочих смен Количество рабочих смен в месяце определяем по формуле:

, (1.3)

где Ткал – число календарных дней в месяце;

Твых – число выходных и праздничных дней в месяце;

Татм – количество дней простоев по метеоусловиям (с количеством осадков более 10 мм/сут);

Ксм – коэффициент сменности, равный 1или 2.

Расчёт ведём в табличной форме для каждого месяца года(таблица 2.1).

Таблица 2.1 – Расчёт количества рабочих смен

Месяц

Ткал,дн

Твых,дн

Татм,дн

Ксм

Трс

Февраль

28

8

0

1

20

Март

31

11

0

1

20

Апрель

30

8

0

2

42

Май

31

10

3

2

36

Июнь

30

10

3

2

34

Июль

31

9

3

2

38

Август

31

9

3

2

38

Сентябрь

30

9

3

2

36

Октябрь

31

8

0

1

23

Ноябрь

30

10

0

1

20

Декабрь

31

10

0

1

21

Январь

31

10

0

1

21

Итого

0

349

Сроки строительства с 1 февраля по 1 февраля что составляет 349 смен.

2 Подготовительные работы

2.1 Определение объёмов

Подготовительные работы производят перед началом основных работ. Они состоят из восстановления и закрепления трассы, разбивочных работ, работ по расчистке дорожной полосы от леса и кустарника, снятия растительного слоя и удаления корней.

Объёмы работ по расчистке дорожной полосы выписываем из плана трассы. В таблице 2.1 указываем пикетажное положение участка, вид работ, объем.

Таблица 2.1 – Ведомость валки леса и удаления кустарника

Километр

Пикет

Протяженность участка, м

Площадь валки леса, га

Площадь удаления кустарника, га

Раскряжевка леса, м3

Корчевание пней, шт.

1

ПК 1+00 – ПК2+50

150

0,36

-

33,12

144

3

ПК 20+00 – ПК22+00

200

-

0,48

-

-

Лес мелкий с диаметром ствола до 24 см.

Диаметр пня до 26 см

Густота средняя 400 деревьев на 1 га.

Длина бревна – 6м (объём одного бревна 0,23м3)

Ширину полосы отвода в данном курсовом проекте назначаем в соответствии с высотой насыпи и равной 24 метра.
