- •Глава 1. Общие положения
- •1.1. Основные понятия
- •13. Виды и средства механизации строительных работ
- •Глава 2. Основы комплексной механизации 2.1. Классификация задач
- •2.2. Проектирование и формирование оптимальных комплектов, комплексов и парков машин.
- •23. Формализация комплектования машин
- •Глава 3. Формирование оптимальных комплектов и комплексов машин
- •3.2. Оптимальное комплектование машин в условиях неполной определенности с ограничениями
- •3.3. Оптимальное комплектование машин в условиях неполной
- •3. Определение апостериорных вероятностей распределения p(Cj/ п-j по формуле Байеса.
- •5. Выбор из всех комплектов машин того, который обеспечил минимальные затраты.
- •3.4. Комплектование машин в условиях полной неопределенности
- •Глава 4. Комплектование машин
- •43. Определение параметров функционирования одноканального комплекта машин
- •4.3.1. Определение параметров функционирования одноканального комплекта машин с простейшими потоками в установившемся режиме аналитическим методом
- •4.4. Оптимизация структуры одноканального комплекта машин
- •Глава 5. Оптимальное комплектование машин для земляных работ
- •5.1. Оптимальное комплектование одноковшового экскаватора транспортом
- •5.2 Оптимальное комплектование машин экскаватор - автосамосвалы
- •Глава 6. Комплектование машин для
- •6.1. Оптимальная загрузка транспортных средств
- •6.2. Комплектование транспортных машин
- •63. Комплектование погрузочно-транспортных машин
- •6.4. Моделирование работы погрузочно-транспортного машин комплекта
- •Глава 10. Оптимальное насыщение фронта работ
- •10.1. Определение оптимального фронта работ
- •1) Вероятность простоя вспомогательной машины po(At) в течение небольшого интервала времени 6t пропорциональна величине этого интервала
- •10.2. Оптимизация структуры системы обслуживания
- •103. Насыщение фронта работ комплектами машин
- •10.4. Оптимизация продолжительности выполнения механизированных работ
- •Глава 12. Прогнозирование эффективности комплексной механизации
- •12.2. Экспертная оценка средств механизации
- •1) Определение нормированных оценок, данных экспертами:
- •2) Определение средних значений весовых коэффициентов для каждого вида оборудования
- •12.Э. Оценка продолжительности выполнения механизированных работ
- •16) Определение вероятности свершения завершающего события в заданный директивный срок выполнения всего строительно-монтажного процесса.
- •12.4. Прогнозирование основных параметров средств механизации
- •2) Вычисление средних арифметических значений результативного признака и факторных признаков
- •7) Оценка параметров уравнения регрессии. По результатам оценки параметров уравнения регрессии производится отбор наиболее существенных факторов, включаемых в модель.
- •Глава 13. Экономическая эффективность комплексной механизации строительства
- •13.1. Общие положения
10.4. Оптимизация продолжительности выполнения механизированных работ
Определение продолжительности выполнения механизированных работ в строительстве имеет большое значение как для снижения затрат на производство единицы продукции, так и на определение потребного числа соответствующих машин.
Сокращение продолжительности выполнения механизированных работ, с одной стороны, приводит к досрочному вводу в эксплуатацию объекта строительства, давая дополнительную продукцию, прибыль, с другой стороны,— влечет за собой увеличение концентрации техники на объекте строительства, и как следствие - снижение ее загрузки. Все это, в свою очередь, сказывается на повышении доли эксплуатационных затрат в общем балансе затрат на единицу продукции с учетом полученного эффекта от досрочного ввода объекта в строй.
Постановка задачи и выбор критерия оптимизации. Пусть известны параметры строящегося объекта; эффективность, прибыль от досрочного ввода объекта в строй; затраты, связанные с работой комплекта машин. Требуется определить оптимальную продолжительность строительства данным комплектом машин.
В качестве критерия оптимизации примем удельные приведенные затраты с учетом эффекта, получаемого от досрочного ввода объекта в строй,
Выявление основных особенностей, взаимосвязей и количественных закономерностей. Выразим отдельные составляющие исходного выражения критерия оптимизации в функции искомых параметров.
Себестоимость механизированных работ
Построение математической модели. Для построения математической модели, необходимо полученные на втором этапе аналитические выражения подставить в исходное выражение критерия оптимизации. Критерий оптимизации тогда будет выглядеть так:

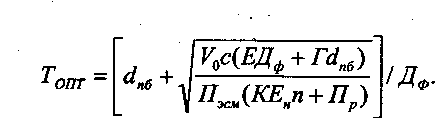

Приравняв выражение производной dy/dT к нулю и решив его относительно искомого параметра - Т, получим следующее аналитическое выражение для определения оптимальной продолжительности строительства:
Анализируя
полученные аналитические выражения,
можно сделать ряд выводов: увеличение
объема работ на объекте в m
раз увеличивает оптимальную
продолжительность строительства объекта
в
раз; увеличение дневной выработки
комплекта машин в m
раз уменьшает оптимальную продолжительность
выполнения работ почти в Vm
раз.
Вопросы для самоконтроля
1. Сформулируйте задачу определения оптимального фронта работ.
2. Напишите критерий оптимизации для определения оптимального фронта работ.
3. Определите аналитически оптимальный фронт работ.
4. Сформулируйте задачу оптимизации системы обслуживания.
5. Напишите критерий оптимизации для определения оптимальной системы обслуживания.
6. Проведите аналитическое исследование системы обслуживания.
7. Сформулируйте задачу оптимального насыщения фронта работ комплектами машин.
8. Напишите критерий оптимизации для определения оптимального насыщения фронта работ комплектами машин.
9. Проведите аналитическое исследование для определения оптимального насыщения фронта работ комплектами машин.
10. Сформулируйте задачу оптимизации продолжительности выполнения механизированных работ.
11. Напишите критерий оптимизации для определения продолжительности выполнения механизированных работ.
12. Проведите аналитическое исследование для определения продолжительности выполнения механизированных работ.
