2.3. Выбор грузоподъемного механизма.

Для монтажа сборных конструкций, при погрузке и разгрузке строительных материалов применяют в строительстве здания различные грузоподъемные краны.

Автокраны характерные своей мобильностью, при перебазировании – высокой маневренностью. Краны выбирают, в основном, по трем техническим параметрам: грузоподъемности, вылету стрелы, высота подъема крюка.

В данном проекте показатель высоты подъема крюка можно не учитывать т.к. выполняется работы нулевого цикла.

Грузоподъемность определяется по следующей формуле:

Q = Pэл. + Рпр., где Рэл.- масса элемента (плиты перекрытия, т);

Рпр.- масса строп 4-х ветвевых,(т)

Q = 2,8+0,03 = 2,83 т - грузоподъемность крана должна быть больше Зт.

Вылет стрелы определяется по следующей формуле:

L = В + J + J. + R, где

В - габариты здания (длина или ширина) в зависимости от стоянки крана, (м);

J - расстояние от оси здания до оси поворота крана (исходя из грузоподъемности, J = 3,5(м), Ji = Ом - расстояние от выступающей части здания до оси поворота крана (м);

R - радиус хвостовой части крана- балласта = 1,2м, отсюда

L= 12 + 3,5+ 1 = 16,5м

На основании полученных результатов по приложению 2 учебника Соколова Г.Е. выбираем кран марки КС-3572, грузоподъемность 6,3 тонн, вылет стрелы - 14 метров, производительность 3,0 тонны в час.

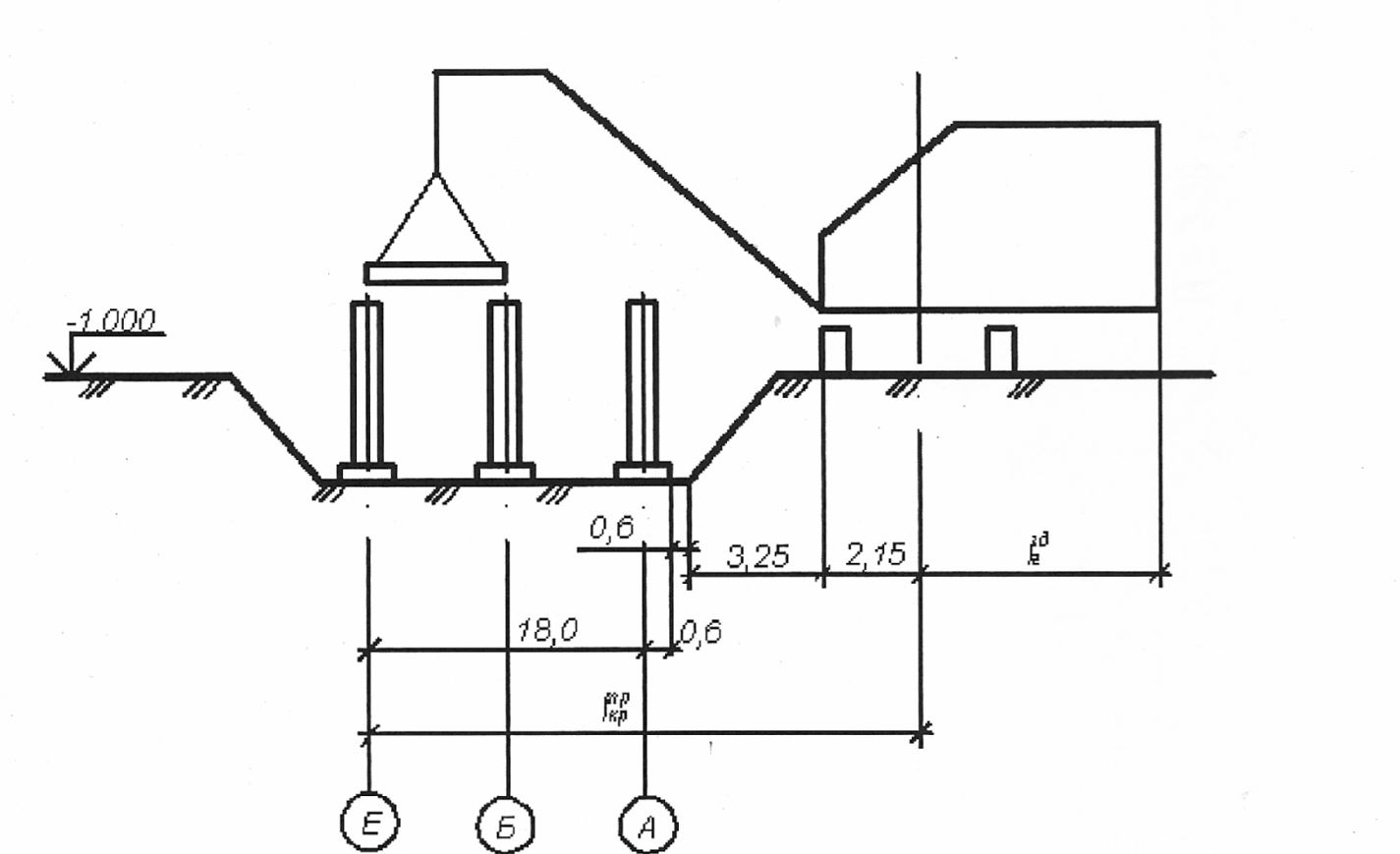

Рис. 7. Методы определения параметров крана

2.4. Состав работ календарного плана.

Календарный план является документом, который координирует деятельность участвующих в строительстве объектов и определяет последовательность работ, необходимость в материально-технических и трудовых ресурсах. Календарный план состоит из двух частей: расчётной (левая часть), с результатами сметно-ф инансового обоснования и линейного календарного графика (правая часть).

Календарный план выполняется в виде линейного графика и состоит из следующих видов работ: 1 - разработка грунта экскаватором; 2 - доработка грунта вручную; 3 - устройство песчаного основания; 4 - установка разборно-переставной опалубки; 5 – укладка и уплотнение бетонной смеси; 6 – уход за бетоном и распалубливание; 7 – вертикальная обмазочная гидроизоляция; 8 – обратная засыпка бульдозером; 9 – монтаж плит перекрытия.

2.5.Требования техники безопасности.

Земляные работы разрешается выполнять только по утвержденному проекту производства работ (ППР), в зоне расположения действующих подземных коммуникаций земляные работы выполняют по письменному разрешению соответствующих организаций в присутствии их представителя.

Для спуска рабочих в котлован пользуются стремянками шириной не менее 0,6 метра с перилами. В пределах призмы разрушения нельзя размещать материалы, устанавливать строительные машины и допускать их движение. Экскаваторы во время работы должны стоять на спланированной площадке. Погрузка автомашин производится так, чтобы ковш подавался со стороны заднего или бокового борта. Образующиеся при разработке грунта «козырьки» необходимо сразу срезать.

При работе бульдозеров ЗАПРЕЩАЕТСЯ: перемещать грунт на подъем более 15 градусов и под уклон более 30 градусов; выдвигать отвал за бровку откоса выемки. При совместной работе с экскаватором нахождение бульдозера в радиусе действия стрелы экскаватора.

До начала работы по устройству фундаментов необходимо проверить устойчивость и прочность заложенных откосов и установленных креплений стен котлованов, чтобы предупредить обвалы и оползни.

Опалубку разбирают только после получения разрешения от производителя работ. В процессе вибрирования бетонной смеси через каждые 30-35 минут вибратор выключают на 5-7 минут для охлаждения.

Допуск к монтажу строительных конструкций могут получить лица, имеющие удостоверение на право производства работ и достигшие 18 лет, обученные по специальности, прошедшие медицинский осмотр, инструктажи (вводный и на рабочем месте) по технике безопасности и пожарной безопасности.

Стропальщики и сварщики обучаются по специальной программе ГОСГОРТЕХНАДЗОРа. В рабочее время они должны иметь при себе удостоверение на право производства работ.

Грузоподъемные механизмы и приспособления до начала работ должны быть зарегистриров аны и технически освидетельствованы в соответствии с правилами ГОСГОРТЕХНАДЗОРа.

Съемные грузозахватные приспособления осматривают после изготовления или ремонта, а при эксплуатации через каждые 6 месяцев и испытывают нагрузкой превышающей их грузоподъемность в 1,25 раза с длительностью выдержки 10 минут.

Совмещение монтажа с какими-либо другими работами по одной вертикали в пределах монтажного участка – запрещается.
