- •1. Земляные работы.
- •1.1. Общие положения.
- •1.3. Выбор машин и механизмов
- •1.4. Выбор опалубки. Расчет площади опалубки.
- •1.5. Расчет объема бетонной смеси.
- •1.6.Выбор машин и механизмов при устройстве монолитного фундамента.
- •1.6.1. Уход за бетоном.
- •2. Монтажные работы
- •2.1. Общие положения.
- •2.2Грузозахватные приспосабления,спосовь, строповки.
- •2.3. Выбор грузоподъемного механизма.
- •2.4. Состав работ календарного плана.
- •2.5.Требования техники безопасности.
- •2.6.Стройгенплан.
СОДЕРЖАНИЕ
Введение......................................................................................................3
1. Земляные работы....................................................................................4
1.1. Общие положения...........................................................................4
1.2.
Расчет объема грунта при разр
аботке
котлована..........................4
1.3. Выбор машин и механизмов...........................................................5
1.4. Выбор опалубки, расчет площади опалубки.................................6
1.5. Расчет объема бетонной смеси........................................................7
1.6. Выбор машин и механизмов при устройстве монолитного
фундамента........................................................................................8
2. Монтажные работы................................................................................10
2.1. Общие положения..........................................................................10
2.2. Грузозахватные приспособления, способы строповки.................11
2.3. Выбор грузоподъемного механизма..............................................12
2.4. Состав работ календарного плана..................................................13
2.5. Требования техники безопасности..................................................13
2.6. Стройгенплан...................................................................................14
Список литературы......................................................................................16
ВВЕДЕНИЕ.
Технология и организация строительного производства является научной дисциплиной о способах и средствах осуществления строительно-монтажных работ (СМР), в период строительства промышленных предприятий, общественных зданий и жилых домов.
Технология строительного производства отвечает на вопросы:: как и чем осуществляют монтажные работы.
Свидетельством
большого мастерства и трудолюбия
строителей являются многочисленные
архит
ектурные
памятники и инженерные сооружения
прошлого: Останкинская башня, здание
МГУ, Беломорканал и Кремль и т.д., при
создании, которых применялась примитивная
техника, строительство производилось,
в основном, вручную.
Масштаб и темпы нашего экономического развития во многом определяется темпом и качеством капитального строительства.
Повышение уровня индустриализации строительства будет
обеспечено за счет технического перевооружения предприятий строительной индустрии, на которых намечен выпуск строительных конструкций и деталей с повышенной заводской готовностью. Это, в свою очередь, позволяет сохранять объем работ на стройплощадке.
До начала строительства объекта должны быть выполнены мероприятия и работы по подготовке строительного производства в объёме, обеспечивающем осуществление строительства запланированными темпами, включая проведение общей организационно-технической подготовки к производству СМР.
Строительство каждого объекта допускается осуществлять только на основе предварительно разработанных решений по организации строительства и технологии производства работ, которые должны быть приняты в ПОС и ППР.
Строительство должно вестись в технологической последовательности в соответствии с календарным планом с учётом обоснованного совмещения отдельных видов работ.
При организации строительного производства должно предусматриваться своевременное строительство подъездных путей, создание складского хозяйства, развитие производственной базы строительных организаций, подготовка помещений социально-бытового назначения и коммунального хозяйства.
В данном проекте рассмотрены работы по выполнению земляных сооружений, возведению бетонных и монтажа конструктивных элементов подземной части здания - производство нулевого цикла.
1. Земляные работы.
1.1. Общие положения.
Основными процессами переработки грунта, в результате которых создаются земляные сооружения, согласно проектных параметров, являются:
- разработка грунта;
- его перемещение и укладка (транспортировка).
Непосредственно выполнению этих процессов предшествуют или сопутствуют подготовительные процессы, которые выполняются до начала разработки фунта: геологические изыскания, определяемые лабораторным путем; снос строений и выкорчевка деревьев (если это необходимо); геодезическая разбивка и планировка стройплощадки с организованным водоотводом.
В
строительстве переработку грунта ведут
с целью подготовки основания под здания.
Результатом переработки грунта являются земляные сооружения -выемки, в данном случае в виде котлована, а затем, после выполнения фундамента, выполняется обратная засыпка.
Рис 1. Земляное сооружение в виде котлована.
1-фундамент; 2 – пазухи; 3 – откосы; 4 - дно котлована; 5 -резерв грунта для обратной засыпки.
1.2. РАСЧЕТ ОБЪЕМА ГРУНТА ПРИ РАЗРАБОТКЕ КОТЛОВАНА.
Котлован имеет форму усеченной пирамиды и будет рассчитан по следующей формуле: V = Н/6 [(2а + ai) в + (2ai + a) bi], где
Н - глубина котлована, м;
а, в - длина сторон котлована у основания, м;
ai , bi - длина сторон котлована у поверхности земли, м;

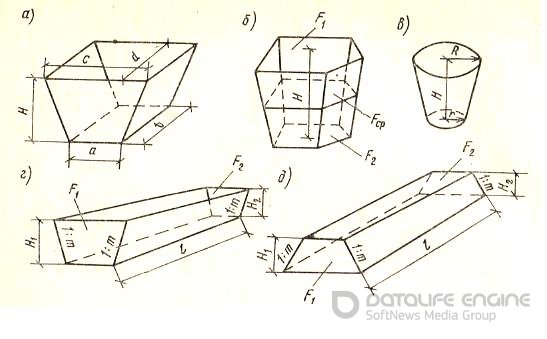

Рис. 2. Форма котлована и его параметры
а = а' +2 0,5 - с учетом длины
фундамента, м;
в = в' +2 0,5 - тоже в м;
ai = a + 2Hm (м)
bi = в + 2Hm (м),
где m = 0,15, грунт-суглинок, коэффициент откоса, зависящий от сцепления
грунта (из СНиП).
а = 37,2 +2* 0,5 = 38,2м;
в = 13,2 + 2 * 0,5 = 14,2м; - длины сторон по дну котлована.
ai = 38,2 + 2*2,7*0,15=39,5M;
bi = 14,2 + 2 * 2,7 * 0,15 = 15,5м; -длины сторон по верху земли котлована.
V = 2,7/6 [(2* 38,2+ 39,5) 14,2 + (2 * 39,5 + 38,2) 15,5] =
= 0,3[(76,4+39,5)14,2+(79+38,2)15,5] = 0,3[1646,5+1824] =1041,15м куб.
Для обратной засыпки объём фунта находим по следующей формуле: Vобр.з= Vк-Vзд= 1041,15-(37,2* 13,2* 2,7)= 1041,15-867,63 = 273,15м куб. - количество резервного фунта.
1.3. Выбор машин и механизмов
(применяемых при выполнении земляных работ).
Широкая механизация земляных работ дает возможность выбора типа того механизма, который подходит для возведения земляного сооружения в виде котлована
До начала земляных работ территория, на которой должны быть произведены планировочные работы и вырыт котлован под здание, должна быть освобождена от деревьев, кустарников, пней, а также временных ветхих сооружений. Для расчистки площадки применяются кусторезы на базе трактора Д-174А, бульдозером ДЗ- 29, выполняется вертикальная планировка стройплощадки. По окончанию расчистки и вертикальной планировки производится геодезическая разбивка котлована при помощи нивелира, производят вынос рабочих отметок на местность.
Землеройные
машины - экскаваторы применяются для
разработки котлована под здание.
Экскаваторы некоторых марок имеют
сменное оборудование, позволяющее
использовать их в качестве землеройных
машин для разных условий земляных работ.
Экскаватор с обратной лопатой используют
при разработке грунтов, которые находятся
ниже уровня стоянки экскаватора.
Разработку грунта ведут лобовым забоем
с погрузкой грунта в автотранспорт, но
часть грунта оставляю
т
в отвале - резерв фунта для обратной
засыпки пазух котлована.
Наименьшую глубину забоя определяют из условий наполнения ковша, для связных грунтов это составляет 1,5 - 2,3 метра. Ширина проходки при односторонней погрузке самосвалов (1,2.... 1,5) Ro.

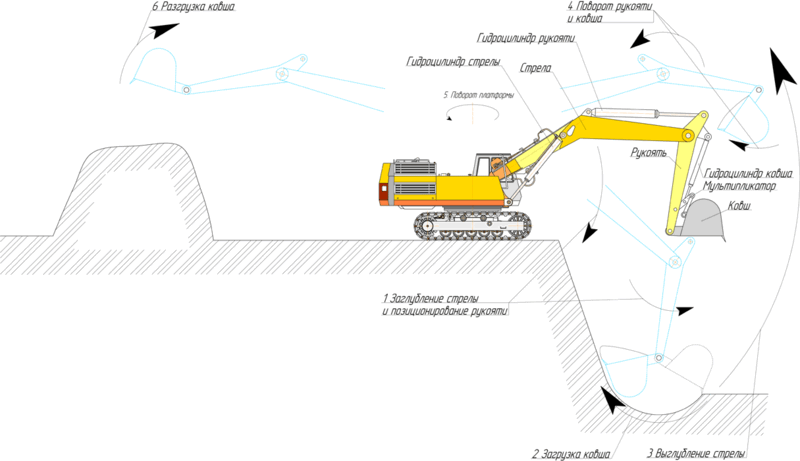

Отрывку котлована шириной 12 - 14 метров обычно осуществляют лобовой проходкой при перемещении экскаватора по забою. Исходя из порченного объема грунта при разработке котлована, выбираем экскаватор одноковшовый, типа «обратная лопата».
Техническая характеристика экскаватора:
марка Э - 5015;
мощность - 59 кВт;
масса - 13,0 тонны;
ширина разработки - 14,6 метров;
глубина разработки -3,9 метра;
габариты - 8,1x2,8x3,0м:
емкость ковша 0,5 кубометров;
производительность - 30 кубометров / час.

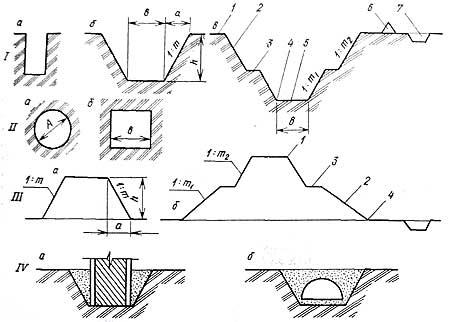

Рис. 3 Схема разработки грунта экскаватором «обратная лопата».
