Календарно-плановые расчеты и нормативы движения производства

Календарно-плановые расчеты и нормативы движения производства обеспечивают регламентацию работы звеньев производственного процесса. Они служат базой для формирования производственных программ по всем основным подразделениям предприятия. Основой для выполнения соответствующих расчетов являются:

  • производственная программа выпуска изделий для сборочный цехов;

  • информация о применяемости деталей и сборочных единиц в изделиях производственной программы и их закреплении по цехам;

  • номенклатурно-календарный план выпуска деталей и сборочных единиц для обрабатывающих и заготовительных цехов.

Календарно-плановые расчеты (КПР) характерны для единичного изготовления изделий, проводятся в разовом порядке и действуют однократно, т.е. определяются по каждому вновь запускаемому в производство изделию.

Календарно-плановые нормативы (КПН) свойственны серийному и массовому типам производства, являются стабильными относительно длительный период.

Календарно-плановые расчеты и нормативы обеспечивают рациональный (эффективный) порядок движения предметов труда, согласовывают работу каждого цеха, участка и рабочего места, способствуют ритмичному ходу производства и тем самым повышению экономических показателей работы предприятия и его цехов, т.е. повышению производительности труда, снижению себестоимости изделий (деталей и сборочных единиц), поддержанию на установленном уровне незавершенного производства, ускорению оборачиваемости оборотных средств и т.д.

Состав календарно-плановых расчетов и нормативов специфичен для каждого типа производства. В условиях массового и серийного производства они имеют нормативный характер в основном на протяжении года, в единичном производстве — в течение периода изготовления изделия (заказа). В единичном производстве к календарно-плановым расчетам относятся:

  • длительность производственного цикла изготовления изделия, ДСЕ;

  • цикловой по изделию и сводный календарные графики выполнения заказов;

  • загрузка оборудования и производственных площадей.

Для серийного производства характерны следующие Календарно-плановые нормативы:

  • размер партии деталей;

  • периодичность их изготовления;

  • длительность производственных циклов обработки партии деталей;

  • размер заделов деталей и сборочных единиц.

В массовом производстве к календарно-плановым нормативам относятся:

  • такт поточных линий;

  • графики режима их работы;

  • внутрилинейные заделы (технологический, транспортный, оборотный, страховой);

  • межлинейные заделы (оборотный и страховой).

Календарно-плановые расчеты в единичном производстве

Для расчета длительности производственного цикла изготовления изделия (заказа) используется цикловой график (циклограмма) общей и узловой сборки изделий, в котором устанавливается очередность подачи деталей и сборочных единиц на сборку изделия (рис. 4.1).

Цикл изготовления деталей устанавливается по ведущей детали комплекта (сборочной единицы), которая, как правило, наиболее трудоемка и многооперационна при обработке.

На основании цикловых графиков устанавливаются календарные опережения по этапам производственного процесса, представляющие собой календарный промежуток времени, на который каждый предыдущий частичный процесс должен опережать последующий с целью окончания его в запланированный срок. На базе цикловых графиков изготовления отдельных изделий составляется сводный график запуска-выпуска всех изделий. Этот график обеспечивает календарную увязку работ служб технической подготовки производства и цехов и согласовывается с пропускной способностью оборудования каждого цеха.

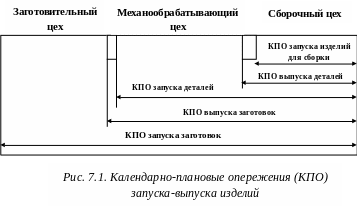

Календарно-плановые опережения (КПО) - это интервалы времени от момента выпуска готового изделия до начала или окончания соответствующих стадий производственного процесса (рис. 7.1). Расчет загрузки производственной площади и оборудования осуществляется по каждому из цехов.

Они носят объемно-календарный характер. Решающее значение среди них имеют объемно-календарные расчеты производственных площадей сборочных цехов.

В обрабатывающих цехах коэффициент загрузки оборудования рассчитывается следующим образом:

ŋq=Tц / Fq, ,

где Тц — выполняемый объем работ в плановом периоде по q-й группе взаимозаменяемого оборудования (нормо-часы); Fq полезный фонд времени каждой взаимозаменяемой группы оборудования в плановом периоде (станко - часы).
