1 Сетевой график.
2 Найти критические работы и критический путь
Раннее время работ.
Тр(1)=0
Тр(2)= Тр(1)+t(1)=0+11=11
Тр(3)= Тр(2)+t(2)=11+2=13
Тр(4)= Тр(3)+t(3)=13+10=23
Тр(5)= Тр(4)+t(4)=23+5=28
Тр(6)= Тр(5)+t(5)=28+16=44
Тр(7)= Тр(6)+t(6)=44+2=46
Тр(8)= Тр(7)+t(7)=46+17=63
Тр(9)=max
Тр(10)= Тр(9)+t(9)=73+5=78
Тр(11)= Тр(7)+t(7)=46+17=63
Тр(12)= Тр(9)+t(9)=73+5=78
Тр(13)=max
Длительность всего проекта 83 дня
Позднее время работ.
Тп(13)=83
Тп(12)= Тп(13)-t(12)=83-2=81
Тп(11)= Тп(13)-t(11)=83-20=63
Тп(10)= Тп(13)-t(10)=83-3=80
Тп(9)=min
Тп(8)= Тп(9)-t(8)=75-10=65
Тп(7)=min
Тп(6)= Тп(7)-t(6)=46-2=44
Тп(5)= Тп(6)-t(5)=44-16=28
Тп(4)= Тп(5)-t(4)=28-5=23
Тп(3)= Тп(4)-t(3)=23-10=13
Тп(2)= Тп(3)-t(2)=13-2=11
Тп(1)=0
Сводная таблица
Работы |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
Раннее время |
0 |
11 |
13 |
23 |
28 |
44 |
46 |
63 |
73 |
78 |
63 |
78 |
83 |
Позднее время |
0 |
11 |
13 |
23 |
28 |
44 |
46 |
65 |
75 |
80 |
63 |
81 |
83 |
резерв |
0 |
0 |
0 |
0 |
0 |
0 |
0 |
2 |
2 |
2 |
0 |
3 |
0 |
Критический путь: 1-2-3-4-5-6-7-11-13
Длительность критического пути 83 дня.

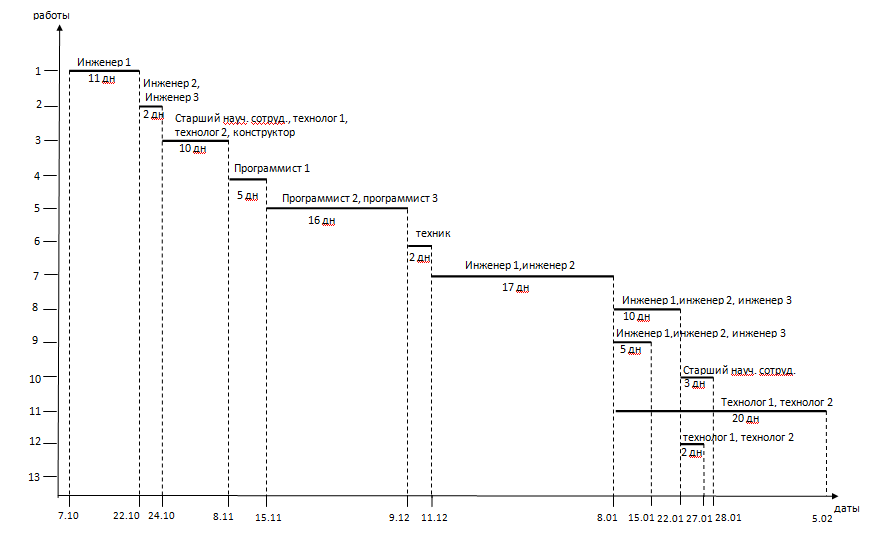

Календарный график

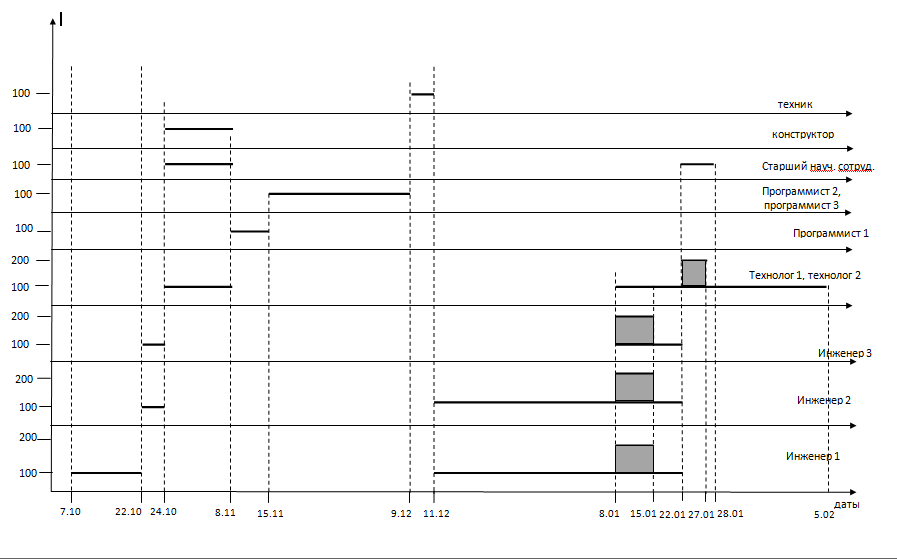

График загруженности ресурсов.
5 Сделать вывод о необходимости оптимизации.
На этапах выполнения работ 8, 9, 11, 12 загруженность ресурсов > 100%. Работа 11 является критической, и при загруженности ресурсов более >100% на этом этапе существует риск отклонения от заданного графика работ. Напротив, в начале выполнения проекта наблюдается крайне низкая загруженность ресурсов и периоды времени, когда сотрудники не задействованы. Вследствие этого необходима оптимизация работ по выполнению проекта.
Список используемой литературы
Абдикеев Н.М. Информационный менеджмент .
Костров А.В. Основы информационного менеджмента.
Издание о высоких технологиях (электронный ресурс ) http://www.cnews.ru.
Информационно –аналитический сайт в области ИС(электронный ресурс ) http://www.citforum.ru
