4 Стройгенплан объекта

4.1 Описание стройгенплана

4.1.1 На стройгенплане обязательно указывается следующее:

  1. Строящийся объект;

  2. Зона действия крана;

  3. Опасная зона;

  4. Складские помещения;

  5. Временные здания и сооружения;

  6. Подъездные пути;

ж) Обеспечение строй площадки энергоресурсами;

и) Ограждение.

4.1.2 В зависимости от периодов строительства и назначения, строй генпланы можно классифицировать

а) Общеплощадочный строй генплан;

б) Объектный строй генплан.

4.1.3 В зависимости от периода строительства и назначения строй генпланы могут, подразделяется на

а) Подготовительный период;

б) Подземный цикл;

в) Надземный цикл.

Для подготовительного периода строй генпланы составляются достаточно редко.

      1. При проектировании строй генплана на нулевой период предусматриваются следующие особенности

а) Изображение рельефа в горизонталях;

б) Размещение земляных масс, место отвала;

в) Земляные сооружения с вертикальными стенками в габаритных размерах с учётом внешних проходов 30-40 см от наружных стен (при разработке земляных сооружений с откосами указываются верхние и нижние части).

4.1.5 Для проектирования стройгенплана объекта используется следующая документация

а) генплан строительства;

б) рабочие чертежи;

в) нормативно справочная литература;

г) ранее составлявшиеся подобные строй генпланы.

Проектированием стройгенпланов занимаются специальные проектные организации или производственные технические отделы.

4.1.6 На строящемся объекте должны располагаться следующие временные сооружения

а) Проходные;

б) Прорабская;

в) Бытовые помещения;

г) Складские помещения (открытые, навесы, закрытые);

д) Столовая;

ж) Туалет;

и) Ограждение.

На стройплощадке по требованиям пожарной безопасности предусматриваются независимые въезд и выезд, а соответственно на них необходимо устанавливать проходные. Площадь проходной должна быть в приделах 4 м2. Недалеко от выезда, вне опасной зоны крана размещается прорабская, которая рассчитывается на 3-4 исполнителей (мастер, прораб, нормировщик). Площадь на одного рабочего 4 м2. Противопожарный разрыв между бытовками должен быть не менее 6 м.

Недалеко от прорабской или совместно с ней размещается закрытый склад, для хранения мелко штучных материалов, рулонных, ценных материалов, инструментов. Площадь его рассчитывается с учётом объёмов складируемых материалов.

Так же с соблюдением противопожарных разрывов и недалеко от въезда, вне опасной зоны крана, размещаются бытовые помещения. Их площадь определяется исходя из графика движения рабочих, по максимальному количеству с учётом нормы на одного рабочего 0,75-1 м2.

Так же исходя из нормы 1 м2 на человека проектируется помещение для приёма пищи.

В зависимости от времени строительства дополнительно могут предусматриваться помещения для сушки мокрой одежды, обогрева и др.

На строй площадке в зависимости от количества рабочих предусматривается туалет, его размещение определяется направлением господствующих ветров. Туалеты должны размещаться в зависимости от строящихся объектов на расстоянии 70-100 м.

Строй площадка огораживается забором в обжитых районах высотой не менее 2 метров, от строящихся зданий и сооружений и столбов на более чем 2,5 метров.

Для обеспечения строительства водой можно использовать открытые и закрытые источники. Так же учитываются следующие потребители: хозяйственно-бытовые нужды, производственные нужды, противопожарные. Если строй площадка находиться далеко от источников воды, то на противопожарные нужды предусматривается ёмкость воды не менее 2 м3.

Для нужд строительства обязательно рассчитывается энергопотребление, основными потребителями являются: машины и механизмы, потребляющие электроэнергию, производственные нужды, наружное и внутреннее освещение (в том числе освещение рабочих мест и охранное освещение). Для обеспечения электроработ могут использоваться действующие электросети (линии ЛЭП, кабельные линии) или передвижные электроподстанции.

Для обеспечения потребности в электроэнергии на строй площадке размещается трансформаторная подстанция необходимой мощности и распределительный щит. К потребителям электроэнергия может подаваться воздушными линиями по столбам высотой подсветки не менее 4,5 метров от земли. Расстояние между столбами 20-30 м. Второй столб кабельными сетями.

4.2 Расчет складских помещений

      1. Площадь складирования поддонов, Vкл, м3 определяется по формуле

Vкл = (Vн + Vв/П) Пз, ( 4.1 )

где Vн - объем наружной кладки, м3;

Vв - объем внутренней кладки, м3;

П - продолжительность ведения кладки, день;

Пз - срок заранее привезенных материалов, день.

Vкл = (93,60 + 42,28/120) · 3 = 21,29 м3

Т.к. у нас 2 площадки, то площадь делим на два, 21,29/2 = 10,45 Поддоны складируются в 2 яруса 10,45 /2 = 5,33; 5,33- это площадь складирования поддонов с кирпичом.

      1. Площадь складирования плит определяется путем суммирования площадей складирования плит, т.к. площадь одной плиты,9,0 м2. Принимаем 6 стопок по 7 плит в одном ярусе. Общая площадь складируемых плит 54 м

      2. Площадь складирования ящиков с раствором, S, м2 определяется по формуле

S = V · (B · L), (4.2)

где V - количество ящиков, 1 шт;

B - ширина ящика, 1 м;

L - длина ящика, 4 м.

S = 1 · (1 · 4) = 4 м2

Итого площадь склада составила 79,29 м2 < м2. Где м2 площадь складирования с листа «Стройгенплан». Данной площади складирования достаточно.

    1. Выбор временных сооружений

4.3.1 Временные сооружения в соответствии с таблицей 4.1

Таблица 4.1

Наименование

Решение

Площадь

1 Прорабская

2 Проходная

3 Склад

4 Бытовка

5 Помещение для приема пищи

6 Туалет

4 чел х 3 м2=12 м2.

2 чел х 3 м2=6 м2

3 х 5=15 м2

1 х14=14 м2

1 х 14=14 м2

На 1 человека

4 х 3

2 х 3

5 х 3

3,5 х 4

3,5 х 4

2 х 1

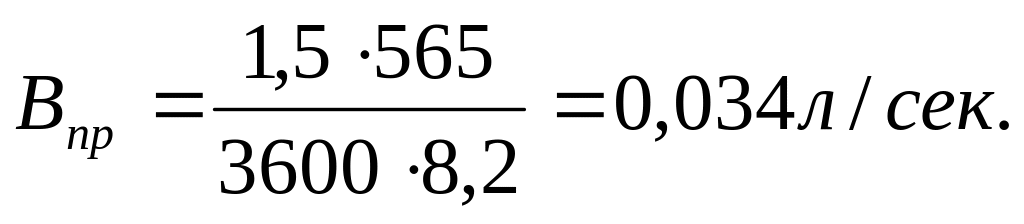

    1. Расчет временного водоснабжения

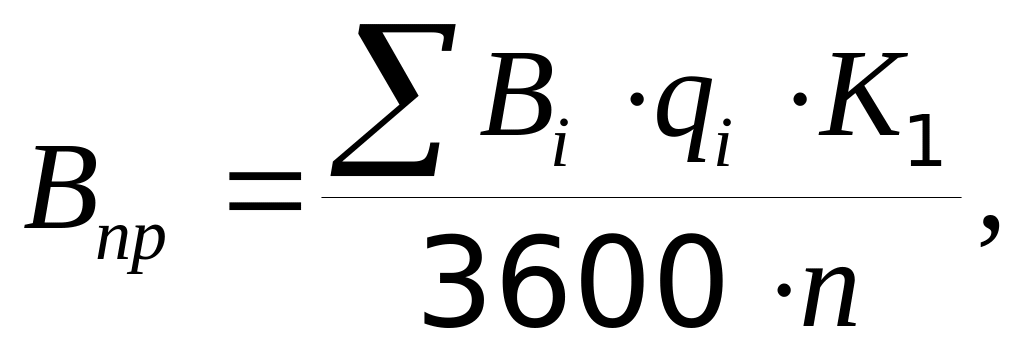

      1. Потребность воды Впр, л/сек, на производственные нужды определяется по формуле

(4,3)

где Bi · qi - удельный расход воды на производственные нужды в соответствии с таблицей 4.2 л;

K1 - коэффициент неравномерности потребления воды, Ki = 1,5ед;

n - количество часов работы в день, час.

Таблица 4.2

Потребители

Единица измерения

Удельный расход воды

Общий

Работа экскаватара

Заправка эксковатара

Штукатурные работы

маш-час

1 машина

м3

15

100

8 · 55 =440

15

100

440

Всего: 565л

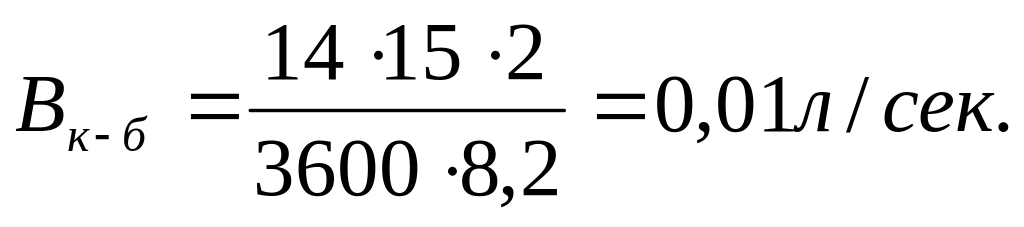

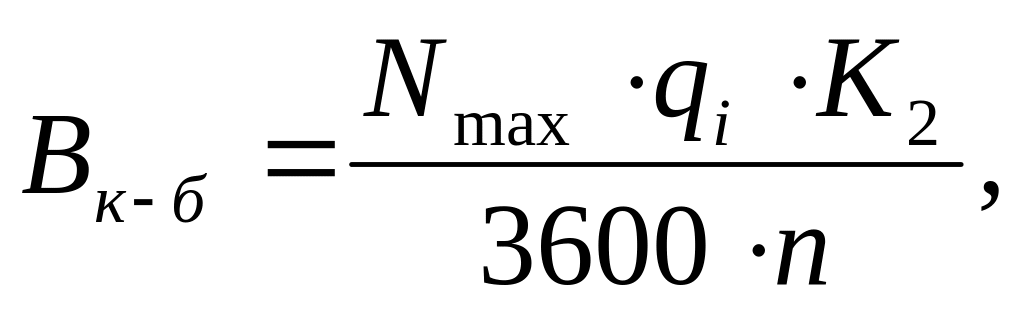

      1. Потребность воды Вк-б, л/сек, на хозяйственно-бытовые нужды определяется по формуле

(4,4)

где, Nmax - максимальное количество людей в день, Nmax = 9 чел;

qi = 15;

K2 - коэффициент неравномерности потребления, K2 = 2 ед.

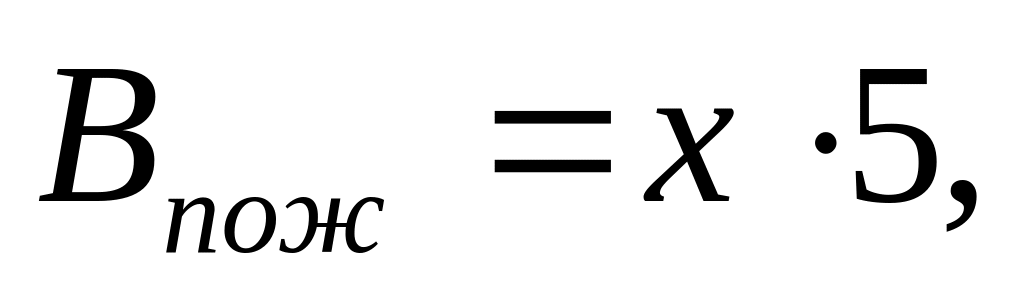

      1. Потребность воды на противопожарные нужды, Впож, л

где x - количество гидрантов, шт.

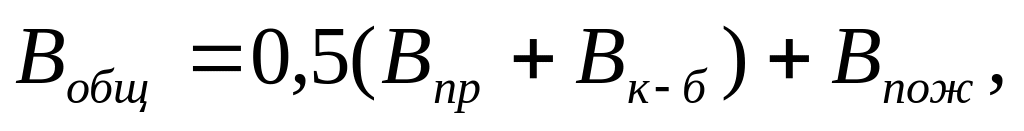

      1. Общий расход воды, Вобщ, л

(4,5)

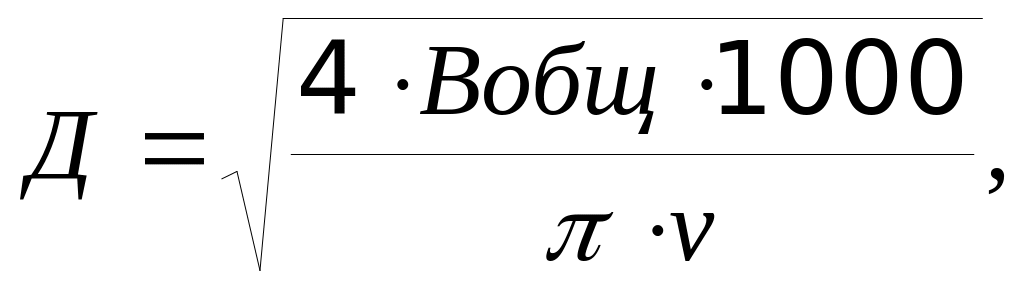

      1. Диаметр трубопровода, Д, мм

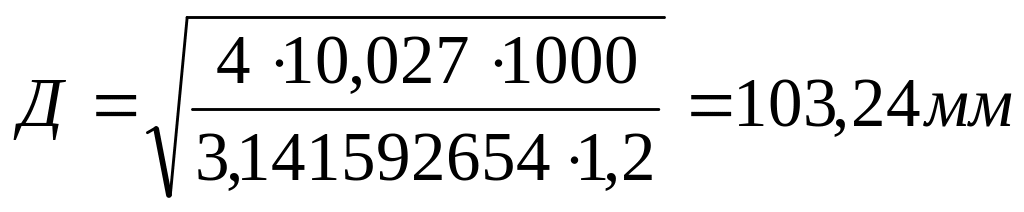

(4,6)

где v - скорость движения воды по трубопроводу, м/сек.

Принимаем диаметр 100мм так как минимальный диаметр для установки пожарного гидранта 100мм.

    1. Расчёт электроснабжения

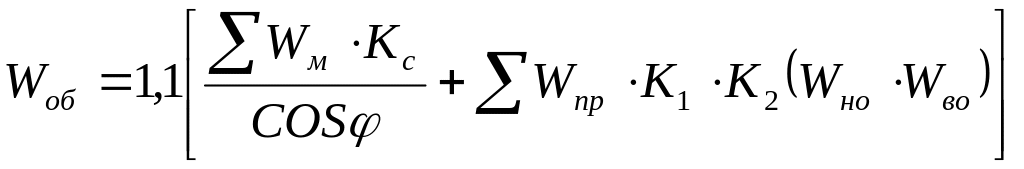

      1. Расчёт электроснабжения, Wоб, кВт, производиться по формуле

, (4,7)

где Wм - сумма мощностей машин, кВт;

Кс - коэффициент спроса, ед;

COSφ - коэффициент мощности, кВт;

1,1 - коэффициент запаса, ед;

K1 = K2 = 1;

Wпр - ориентировочный расход электроэнергии на теплотехнические нужды, кВт;

Wно и Wво - суммарный расход электроэнергии на наружное и внутреннее освещение в соответствии с таблицей 4.3 и 4.4 , кВт.

Таблица 4.3

Наименование

Марка

W

Кс

COS φ

Общая

1

2

3

4

5

6

1 Паркетно-шлифовальная машина

2 Электрокраскопульт

3 Компрессорная установка

СО-115

СО-61

СО-7А

2,2

0,27

4

0,1

0,1

0,7

0,4

0,4

0,8

0,55

0,0675

3,5

Всего: 4,12

Wпр - сварочный аппарат ТДП-1 мощностью 12кВт;

Таблица 4.4

Наименование потребителя

Ед. измер.

Мощность, кВт

Площадь

1

2

3

4

Wно

Открытые склады

Внутри пристроенные дороги

Охранное освещение

1000м2

км

км

1,5

1,2

1

м2

м

м

Wво

Контора

Столовая

100м2

100м2

1,2

0,9

12м2

14м2

Трансформатор выбран ТМ-20/6

4.6 Техника безопасности

Места прохода людей через траншеи должны быть оборудованы переходными мостиками и освещаться в ночное время. При перемещении и подачи на рабочее место материалов грузоподъёмным краном применять поддоны, исключающие падение груза при подъёме. На участке, где ведутся монтажные работы, не допускается ведение других работ и нахождение посторонних лиц. Опасная зоны равна вылету стрелы плюс 5 метров.

4.7 Технико-экономические показатели строй генплана

Технико-экономические показатели строй генплана в соответствии с таблицей 4.5

Таблица 4.5

Наименование

Ед. измер.

Количество

1. Площадь застройки временных сооружений

м2

2. Площадь строительной площадки

м2

3. Протяженность дорог

м

4. Компактность строй генплана

%

5. Водоснабжение

м

6. Электроснабжение

м

Список использованных источников

  1. Гаевой А.Ф. Курсовое и дипломное проектирование, Л.,1987;

  2. Данилов Н.Н. Технология производства М., 1988.;

  3. Лапный М.Д. Справочник, Киев, 1986.;

  4. СНиП III-4-80 Техника безопасности в строительстве М, 1989.;

  5. СНиП IV-2-82, том 1 Сборник на строительные конструкции и работы М., 1983.;

  6. СНиП IV-2-82, том 2 Строительные конструкции М., 1983.;

  7. ЕНиР, сборник.

8 СНИП 2.01.01.-82 Строительная климатология и геофизика, М., 1983 .

9 СНИП 11-6-74 Нагрузки и воздействия, М.,1976 .

10 ГОСТ 16289-86 Окна и балконные двери деревянные с тройным остеклением для жилых и общественных зданий.

11 ГОСТ 6629-74 Двери деревянные для жилых и общественных зданий .

12 ГОСТ 24698-81 Двери деревянные наружные для жилых и общественных зданий.

13 СНИП 2.02.01.-83 Основание зданий и сооружений, М.,1985 .

14 СНИП 11-3-79 Строительная теплотехника ,М.,1986 .
