- •1. Технологическая карта.
- •1.1 Область применения и состояние на начало работ.
- •1.2. Ведомость подсчета объемов работ.
- •1.3.Выбор способов производства и организации работ.
- •1.6.Техника безопасности. Техника безопасности при каменных работах
- •1.7. Пооперационный контроль качества.
- •1.5.Подбор состава бригады
- •1.6.Технико-экономические показатели.
- •2.Календарное планирование.
- •2.1. Общее положение по проектированию календарного плана.
- •2.2.Сводная ведомость подсчета объемов работ.
- •Приложение 1.
- •Приложение 2.
- •Приложение 3.
- •Приложение 4.
- •2.4. Техника безопасности при производстве основных видов строительно-монтажных работ.
- •2.6. Выбор машин-механизмов. Подбор башенного крана.
- •Подбор копровой установки.
- •2.7. Технико-экономические показатели.
- •3. Стройгенплан.
- •3.1. Общее положение по проектированию стройгенплана.
- •3.2. Расчет временных административно-бытовых помещений.
- •Расчет площадей временных зданий.
- •3.3. Расчет склада и разгрузочного фронта работ.
- •3.4. Расчет временного водоснабжения. Определение расхода на хозяйственно-бытовые нужды.
- •3.5. Расчет временного электроснабжения строительной площадки.
- •1. Расчет мощности силовой установки на производственные нужды.
- •2. Расчет мощности сети наружного освещения.
- •3. Расчет внутреннего освещения.
- •3.6. Техника безопасности и противопожарные мероприятия на строительной площадке.
- •3.7. Охрана окружающий среды.
- •3.8. Технико-экономические показатели.
- •Список литературы.

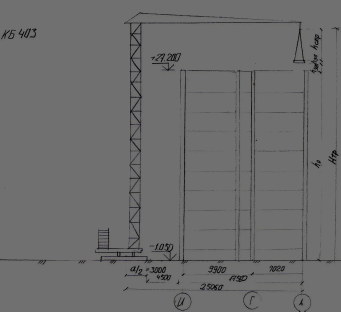

2.6. Выбор машин-механизмов. Подбор башенного крана.
1. Грузоподъемность
Q=qэл+qстр
Q=3.35+1.066=4.416т
2.Высота подъема крюка крана
Нтр=h0+hзап+hэл+hстр
Нтр=28,25+1+0,22+2,1=31,57м
3. Вылет стрелы.
Bст=a/2+b+c
Bcт=6/2+4,5+17,56=25,06м
Подбор копровой установки.
Копер СП-49Д на базе трактора Т10МБ.2121-0 предназначен для свайных работ:
погружения, подъема, передвижения и удержания сваепогружателя на мачте;
подтаскивания, подъема и установки сваи в необходимое положение (наклонное или вертикальное);
выдвижные мачты со сваепогружателем и поднятой сваей;
передвижения как по строительной площадке, так и к месту нового объекта;
навешивания устройств для срезки головных частей забивных свай.
В качестве сваепогружателя на копер навешивается дизель-молот МСДТ1-1800 (СП-76), МСДТ1-2500 (СП-77), МСДШ1-2500 (СП6В), МСДШ1-3000 (СП-7), гидромолот МГ3ш.
Копер работоспособен при температуре окружающей среды от -45 до +40 С и скорости ветра не более 15 м/с.
2.7. Технико-экономические показатели.
№ п/п |
Наименование |
Характеристики |
Ед. изм. |
Показатели |
|
Норм. |
Прин. |
||||
1 |
Продолжительность строительства |
Продолжительность СМР- 143дня Nпр=6/8=0,75 |
мес. |
8 |
6 |
2 |
Общая трудоемкость |
Трудоемскость общестроительных работ Общая трудоемкость |
Чел.-дни |
3645,78 5177 |
3598 5121 |
3 |
Производство труда |
Пт=(5177/5121)×100%= =101% |
% |
100 |
101 |
4 |
Коэффициент неравномерности движения рабочих |
Nср=5121/143=35 Кнер=60/35=1,7 |
- |
1,5-2 |
1,7 |
5 |
Коэффициент совмещения строительных процессов во времени |
Ксов=456/143=3,18 |
% |
- |
3,18 |
6 |
Коэффициент сменности |
Ксмен=(t1a1+t2a2+...)/(t1+t2+...) |
- |
2 |
1,42 |
3. Стройгенплан.
3.1. Общее положение по проектированию стройгенплана.
Строительный генеральный план -- это план строительной площадки, на котором показано расположение строящихся объектов запроектированных и существующих зданий и сооружений, строительных машин, а также объектов строительного хозяйства, предназначенных для обслуживания производства работ.
К объектам строительного, необходимы на период строительства относятся: производственные установки, склады строительных материалов, конструкций и деталей, временные здания и сооружения административного, санитарно-гигиенического и культурно-бытового назначения, автомобильные и железные дороги, сети энергоснабжения, водоснабжения, канализации, связи и др.
Стройгенплан является составной чатью ПОС и ППР.
Стройгенплан в составе ПОС называется общеплощадочным, а в составе ППР -- объектным.
Стройгенплан разрабатывается с учетом требований:
1)Санитарной гигиены.
2)Противопожарных.
3) Техники безопасности и охраны окружающей среды.
Основные принципы проектирования СГП:
Решения принятые в СГП, должны быть увязаны с остальными разделами проекта, должны соответствовать действующим нормативным документам.
Строительная площадка должна иметь наименьшую площадь.
Решение СГП должны предусматривать рациональную организацию грузовых и людских потоков.
Временные постройки должны быть завершены до начала строительства. Склады, хранилища строительных материалов должны находится у мест наибольшего их потребления.
Приобъектные склады должны размещаться в полезной зоне работы кранов в непосредственной зоне близости от дорог.
