Часть 2. Разработка технологии монтажа сборных конструкций
В данном разделе запроектирован процесс производства монтажных работ по сооружению одного подземного резервуара. Резервуар объемом 20000 м3. Днища монолитные железобетонные, опорные стаканы, колонны, стены и перекрытия резервуара – сборные, железобетонные.
Выбор монтажного крана
Предусматриваются схемы установки крана с заездом в котлован.
Нкр=Нк+1,0+Нгр.захв+1,0
Q=2.1т

Lстр=Нкр*tg
где X=b=0.1м
C=1.1м
Y=4м
Hстр=1,5м
Показатель |
Марка крана |
||
КМТ-63 |
К-161ОП |
||
1 |
Наибольший вылет стрелы |
12 |
10 |
2 |
Наименьший вылет стрелы |
4 |
3,75 |
3 |
Высота подъема крюка при наибольшем вылете |
15 |
11,6 |
4 |
Высота подъема крюка при наименьшем вылете |
8,2 |
6,5 |
5 |
Грузоподъемность при наибольшем вылете |
0,5 |
0,5 |
6 |
Грузоподъемность при наименьшем вылете |
10 |
16 |
7 |
Наибольший необходимый вылет стрелы |
4,2 |
4,2 |
8 |
Высота подъема крюка при наиболее необходимом вылете стрелы |
14,5 |
8,6 |
9 |
Грузоподъемность при наиболее необходимом вылете стрелы |
3,4 |
7 |
10 |
Вылет стрелы для наиболее тяжелого элемента |
4,2 |
4,2 |
11 |
Грузоподъемность на вылете для наиболее тяжелого элемента |
2,1 |
2,1 |
Стоимость перевозки, монтажа и демонтажа машин принята по таблице 11 [1]. Стоимость подкрановых путей по таблице 12 [1].
-
КМТ-63
К-161ОП
Eпмд
-
88
Эгод
4630
2955
Тгод
400
400
Эсм
27,9
21,3
К
22750
21495
Е=Еп.м.д.+Еп.п.
Тф – по циклограмме.
Так как приведенные затраты на эксплуатацию крана К-161ОП ниже чем у крана КМТ-63, то принимаем для использования в проекте кран К-161ОП
Организация и технология строительного процесса.

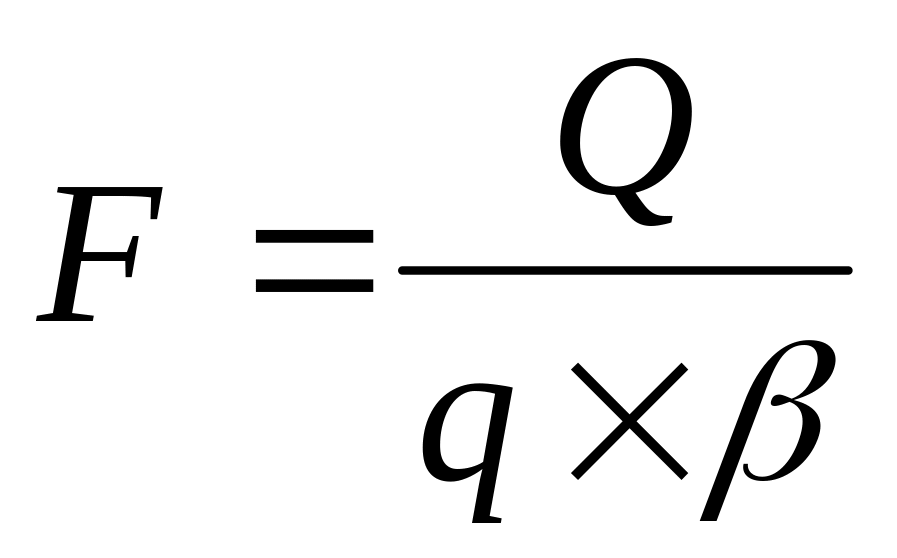

Площади складов определяются по формуле:
где:
Q – количество материала, которое нужно хранить на складе.
q – количество материала, укладываемого на 1 м2 площади склада без учета проходов и проездов (q=1,2 т, принято по таблице 14 [1]);
β – коэффициент, характеризующий отношение полезной площади склада к общей, β=0,4 таблица 14 [1] .
Спецификация сборных железобетонных элементов на 1 резервуар:
-
Обозначение
Наименование
Кол-во
Масса единицы
панель стеновая
КЖН-ПСЦ2-36-1а/1
ПСЦ2-36-1а/1
46
2,1т
КЖН-ПСЦ2-36-1а/2
ПСЦ2-36-1а/2
3
2,01т
Консоль
КЖН-КС1
КС1
47
15,4кг
Детали
КЖ-15
Ф10АIII L=250
144
0,16кг
Лотки
КЖН-Л01
Л01
34
0,28т
Детали
КЖ-16
120*8 L=150
46
1,13кг
50*8 L=90
68
0,3кг
50*8 L=200
46
0,63кг
Подвоз элементов строительства производится на специальном автотранспорте.
Весь комплекс работ по монтажу резервуара разбит на следующие циклы:
Установка элементов первого яруса;
Электросварка элементов первого яруса;
Замоноличивание стыков элементов первого яруса;
Монтаж элементов второго яруса;
Электросварка элементов второго яруса;
Заливка швов панелей покрытия.
