Задание 4 Условие:
Для перевода производства на новую, более прогрессивную технологию необходимо осуществить комплекс мероприятий. Известны продолжительности выполнения каждой работы и количество специалистов, необходимых для выполнения этих работ.
Требуется:
1 Построить временной сетевой график выполнения комплекса работ.
2 Определить критический путь.
3 Найти минимальное
время
выполнения всего комплекса работ.
4 Найти минимальное количество человек R, которое потребуется для выполнения этого комплекса работ.
Информация о комплексе работ для каждого варианта приведена ниже.
Работа
|
Опирается на работы |
Характеристики работы |
|
Время выполнения, дни |
Затраты трудовых ресурсов, чел. |
||
|
|
5 |
3 |
|
|
4 |
2 |
|
|
6 |
2 |
|
|
4 |
5 |
|
|
6 |
4 |
|
|
4 |
6 |
|
|
5 |
3 |
|
|
7 |
2 |
|
|
6 |
5 |
Решение.
Исходное событие
означает
момент начала выполнения проекта.
Работам
,
,
не
предшествуют никакие работы, следовательно,
на графике они изображены дугами,
выходящими из исходного события
.
Событие
означает момент окончания работы
.
Работе
предшествуют работы
.
На графике эта зависимость отражена с
помощью введения фиктивной работы (
).
Моментом свершения события
будет момент, к которому будут выполнены
работы
и
и может начинаться работа
.Работе
предшествуют работы
.
Работе
предшествуют работа
.
Аналогично, с учетом взаимосвязей
изображаются на графике все оставшиеся
работы. Завершающее событие А
означает момент выполнения всего проекта
(рисунок 3)
Критический путь – это путь из точки к точке А, не содержащий фиктивных работ. Он состоит из критических работ a1, a4, a6, a7, a9, a8, a3. Тогда критическое время выполнения проекта будет
.
Н
а
рисунке 3 построен временной сетевой
график.

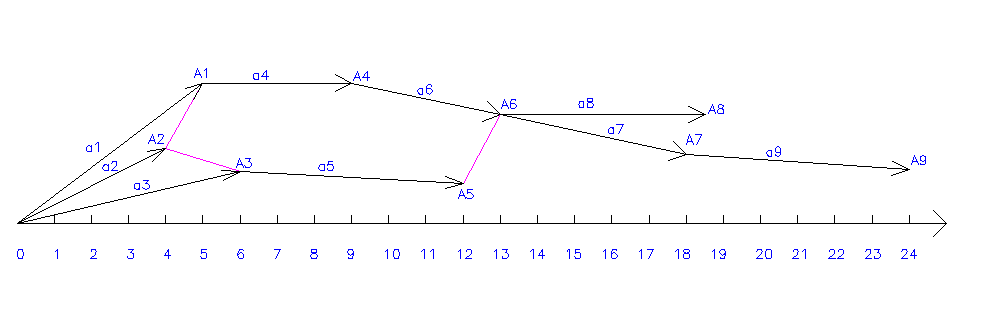

Рисунок 3
Для определения
числа исполнителей, необходимого для
выполнения всего комплекса работ,
построим шкалу
потребления ресурса.
Обозначим на временном сетевом графике
число исполнителей для каждой работы
(в скобках около наименования работы,
т.е.
(
)).
На ось времени Оt
сетевого
графика проектируют пунктирными линиями
начальные и конечные точки всех работ
и получают промежутки постоянства
интенсивности потребления ресурса.
Суммарную потребность в ресурсе в данном
временном промежутке определяют,
суммируя интенсивности всех работ,
расположенных над этим промежутком
(см. рисунок 4).
Максимальное число исполнителей (10 человек) требуется на промежутке времени [9,12]. Следовательно, R=10.Таким образом, для выполнения данного проекта потребуется минимум 10 человек.
