- •Содержание
- •Введение
- •Выбор задания на проект
- •1. Строительный генеральный план.
- •1.1 Расчет площадок под склады.
- •2. Календарный план производства работ
- •2. График движения рабочих
- •2.1. Оценка качества разработки графика движения рабочих
- •2.2. Сводный график потребности в рабочих кадрах
- •2.3. Графики потребности в оборудовании и заготовках.
- •3. Разработка технологии монтажа систем овк. (Указания по производству работ).
- •Пример технологии работ по монтажу систем овк
- •Указания по производству работ (пример).
- •4. Технологические карты
- •5. Расчет потребности в электроэнергии, воде, временных сооруженях
- •Временное водоснабжение объекта строительства
- •Временные здания и сооружения
- •6. Разработка монтажного проекта.
- •7. Решения по технике безопасности
- •8. Технико-экономические показатели проекта производства работ
- •9. Раздел тсп и ос в дипломном проекте.
- •Литература
- •Приложения
- •2 Воздуховоды металлические Группа 1 Прокладка воздуховодов из листовой стали класса н [нормальные]
- •4 Решетки жалюзийные стальные Группа 11 Установка решеток жалюзийных
- •5 Клапаны Группа 13 Установка клапанов
- •6 Заслонки воздушные унифицированные и клапаны воздушные квр и кву Группа 14 Установка заслонок воздушных и клапанов воздушных квр с ручным приводом
- •13 Вставки гибкие к радиальным вентиляторам Группа 29 Установка вставок гибких к радиальным вентиляторам
- •15 Вентиляторы радиальные Группа 31 Установка вентиляторов радиальных
- •19 Калориферы Группа 35 Установка калориферов
- •4 Отопительные приборы
- •8 Грязевики, воздухосборники Группа 16 Установка грязевиков
- •9 Узлы тепловые элеваторные и элеваторы Группа 18 Установка узлов тепловых элеваторных
- •11 Фильтры для очистки воды в трубопроводах систем отопления Группа 21 Установка фильтров
- •4 Трубопроводы из стальных водогазопроводных труб Группа 6 Прокладка трубопроводов отопления из стальных водогазопроводных неоцинкованных труб
- •5 Трубопроводы из стальных бесшовных и сварных труб Группа 9 Прокладка трубопроводов отопления и газоснабжения из стальных бесшовных труб
- •12 Гидравлическое испытание трубопроводов Группа 29 Гидравлическое испытание трубопроводов систем отопления, водопровода и горячего водоснабжения
- •Глава 1. Трубопроводы
- •6 Разр.-1- Монтажник внутренних санитарно-технических систем и оборудования
- •Состав работы
- •Глава 2. Нагревательные приборы
- •Состав работы
- •Установка кронштейнов Состав работы
- •4 Разр.-1- Монтажник внутренних санитарно-технических систем и оборудования
- •3 Разр.-1- Монтажник внутренних санитарно-технических систем и оборудования
- •4 Разр.-1- Монтажник внутренних санитарно-технических систем и оборудования
- •Глава 6. Оборудование тепловых пунктов
- •Состав работы
- •Состав работ
- •Глава 2. Монтаж вентиляционных систем
- •Нормы времени и расценки на 1 м2 развернутой поверхности воздуховодов диаметром до 355 мм или периметром до 1000 мм
- •Состав работы
- •Состав работы
- •Состав работы
- •Состав работы
- •Состав работы
- •Нормы времени и расценки на 1 раздаточный короб
- •Состав работ
- •Нормы времени и расценки на 1 решетку
- •Состав работы
- •Нормы времени и расценки на 1 фильтр
- •Состав работы
- •Нормы времени и расценки на измерители, указанные в таблице
- •Состав работы
- •Глава 1. Ручная дуговая сварка
- •Единые нормы и расценки на строительные, монтажные и ремонтно-строительные работы Сборник е 34. Монтаж компрессоров, насосов и вентиляторов.
- •Глава 3. Вентиляторы
- •1. Вентагрегат; 2. Рабочий трос; 3. Блок; 4. Стропы.
- •Приложение е.1. Схемы операционого контроля качества монтажа системотопления, вентиляции и кондиционирования.
- •Приложение е.2
- •Приложение к.1
- •Усереднена вартість людино-години за розрядами складності робіт у будівництві*
- •Приложение к.2 Унифицированные типовые секции временных зданий
- •Приложение к3 Нормативные показатели определения площадей временных зданий
2. График движения рабочих
График движения рабочих разрабатывается на основании календарного плана производства работ. На рис.2а приведен график движения рабочих.
Форма графика может быть различная. На количественный и профессиональный состав рабочих могут оказывать влияние следующие факторы:
технология выполнения отдельных производственных операций;
сроки производства работ, обусловленные контрактами согласованной с генподрядчиком очередностью сдачи под монтаж элементов зданий, сооружений и отдельных помещений;
метод организации работ;
график поставки оборудования заказчиком;
график комплектации объекта материалами, изделиями монтажными заготовками;
календарный план организации работ на группе объектов, включающих рассматриваемый объект;
На рис. 2 приведены наиболее распространенные графики движения рабочих, отражающие влияние указанных факторов.

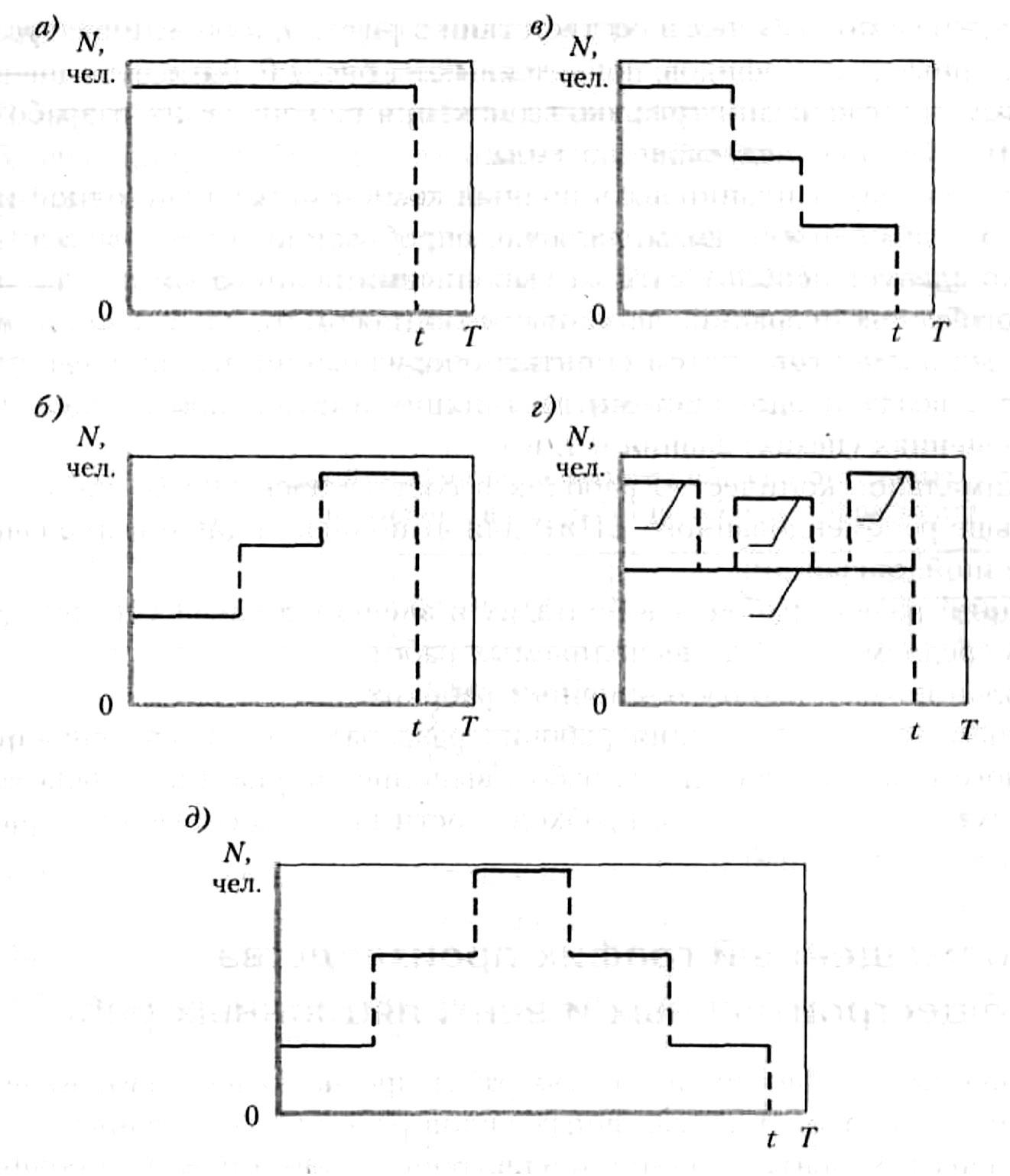

Рис. 2. Общий вид графиков движения рабочих.
2.1. Оценка качества разработки графика движения рабочих
В курсовом проекте необходимо произвести оценку качества разработки графика движения рабочих.
График движения
рабочих оценивается двумя показателями:
коэффициентом
неравномерности изменения рабочих
кадров по их количеству и коэффициенту
неравномерности распределения
трудоемкости работ.
Коэффициент неравномерности изменения рабочих кадров по их количеству находим по формуле:
а,
где
среднее количество рабочих;
максимальное
количество рабочих;
- общая трудоемкость
работ;
Т – продолжительность работ.
Коэффициент неравномерности трудоемкости работ определяем как отношение трудоемкости, расположенной на графике выше среднего количества рабочих, к общей трудоемкости по формуле:
где
трудоемкость, которая находится выше
линии среднего количества рабочих.
- общая трудоемкость работ.
Необходимо, чтобы
соблюдалось условие
.
2.2. Сводный график потребности в рабочих кадрах
На основании календарного плана и графика движения рабочих составляется график потребности в рабочих кадрах, в котором отражаются данные по количеству необходимых рабочих и их профессионально-квалификационному составу. Способ построения графика аналогичен графику движения рабочих. Пример графика потребности в рабочих кадрах приведен в табл. 2.1.
2.3. Графики потребности в оборудовании и заготовках.
На основании календарного плана составляются графики потребности в оборудовании и заготовках, в которых отражены требования по поставкам оборудования и заготовок на объект. Для обеспечения бесперебойной работы необходимо планировать поступление оборудования и заготовок на складскую площадку объекта как минимум на 1 день раньше, чем начало монтажа данного вида оборудования по календарному плану. Пример составления графиков приведен в табл. 2.2, 2.3.
3. Разработка технологии монтажа систем овк. (Указания по производству работ).
В курсовом проекте необходимо разработать технологию монтажа систем ОВК. Технология работ разрабатывается на виды работ и системы согласно задания выбранного по номеру зачетной книжки.
В процессе разработки технологии работ по монтажу систем ОВК должны быть определены:
- основные виды работ и последовательность их выполнения;
- перечень технологических операций, входящих в состав каждого вида работ;
- способы выполнения технологических операции;
- основные требования к строительной готовности здания (сооружения) и смежным видам работ.
Технология работ может быть приведена в табличной форме (табл. 3.1).
К основным видам работ относятся: доставка материалов, оборудования, конструкций и монтажных заготовок в рабочую зону (внутрипостроечные транспортные работы); монтаж оборудования вентиляционных камер; прокладка воздуховодов; пуск и опробование оборудования.
При доставке конструктивных элементов вентсистем в рабочую зону следует использовать механизированные средства горизонтального и вертикального транспорта, имеющиеся на строительной площадке (башенные краны, подъемники). Для перемещения элементов систем внутри помещений и монтажа оборудования необходимо ориентироваться на применение механизированных и ручных лебедок, талей, мачт и других такелажных приспособлений.
Особое внимание следует обращать на наличие предусмотренных проектом монтажных проемов и возможность перемещения громоздкого оборудования и укрупненных узлов через дверные проемы.
В состав технологических операций должны быть включены работы по доставке материалов, оборудования, изделий и заготовок в рабочую зону; разметке мест прокладки трубопроводов и воздуховодов; установке средств крепления оборудования и воздуховодов; подаче элементов систем в проектное положение; сборке узлов и деталей (на резьбе, фланцах, сварке и т.д.).
При определении способов выполнения технологических операций должны быть приняты решения по применению средств механизации работ (в том числе механизированного инструмента), такелажных и иных приспособлений; методам закрепления кронштейнов к строительным конструкциям (пристрелкой, установкой в просверленные отверстия и т. д.); методам производства работ на высоте и т. д. (табл. 1.4 ).
Количество средств механизации работ и приспособлений, а также продолжительность их использования на объекте определяются по результатам разработки календарного плана производства работ.
Работы по монтажу вентиляционных систем зданий и сооружений должны осуществляться в условиях необходимой строительной готовности. Поэтому при разработке технологии монтажных работ должны быть указаны конкретные требования ДБН А.3.1-5-96 [3] к строительной готовности конструктивных элементов здания (сооружения) или степени завершенности предшествующих работ, которые позволили бы выполнять монтажные работы в соответствии с принятой технологией.
Технология работ может быть выполнена в табличной форме и дополнена указаниями по производству работ. Пример оформления технологии работ приведена ниже (таблицы 3.1, 3.2, указания по производству работ).
