- •Экономика отрасли
- •Иркутск 2010
- •Цель курсового проекта
- •2. Задание на курсовой проект
- •Длина участков, км
- •План погрузки и выгрузки
- •План приема и сдачи
- •План приема и выгрузки строительных грузов по дороге, тысяч тонн в год
- •Распределение перевозок строительных грузов по типам вагонов уi, %
- •3. Последовательность выполнения курсового проекта
- •4.2. Построение схемы вагонопотоков груженых вагонов и
- •Густота движения по участкам и пробег груженых вагонов
- •Годовой баланс порожняка по дороге, тыс. Вагонов
- •Густота движения по участкам и пробег порожних вагонов
- •4.4. Расчет общей густоты движения и пробегов вагонов по дороге
- •Расчет густоты движения и общего пробега вагонов по дороге
- •4.5. Расчет рабочего парка грузовых вагонов и качественных показателей их использования
- •Тыс. Вагонов
- •Расчет вагоно-часов простоя транзитных вагонов на технических станциях
- •Расчет количества транзитных вагонов, следующих через технические станции дороги
- •Качественные показатели использования грузовых вагонов
- •4.6. Определение эксплуатационных тонно-километров нетто, тонно-километров брутто, поездо-километров и размеров движения по участкам и дороге в целом
- •Расчет пробегов грузовых поездов
- •Расчет суточных размеров движения в поездах, по участкам и направлениям
- •4.7. Расчет эксплуатируемого парка локомотивов
- •Расчет эксплуатационного парка локомотивов (пример)
- •4.8. Определение пробегов локомотивов и качественных показателей их использования
- •Расчет линейного пробега поездных локомотивов
- •Расчет качественных показателей использования локомотивного парка.
- •Расчет экономического эффекта от улучшения качественных показателей использования подвижного состава
3. Последовательность выполнения курсового проекта
1. Определяются размеры приема и выгрузки строительных грузов и составляются планы погрузки и выгрузки, а также приема и сдачи вагонов по дороге.
2. Строится схема вагонопотоков груженых вагонов и рассчитывается густота движения и пробеги груженых вагонов по дороге.
3. Определяется годовой баланс порожняка и строится схема вагонопотоков порожних вагонов. Рассчитывается густота движения и пробеги порожних вагонов.
4. Рассчитывается общая густота движения и общие пробеги вагонов по дороге, а также общий, груженый и порожний рейсы вагонов и коэффициенты порожнего пробега вагонов.
5. Рассчитывается рабочий парк грузовых вагонов и качественные показатели их использования.
6. Определяются эксплуатационные тонно-километры нетто, тонно-километры брутто, а также поездо-километры и размеры движения в поездах по участкам дороги.
7. Рассчитывается эксплуатируемый парк локомотивов.
8. Определяются пробеги локомотивов и качественные показатели их использования.
9. Рассчитывается экономический эффект от улучшения качественных показателей использования подвижного состава и производится сравнительный анализ полученных результатов со среднесетевыми и дорожными показателями.
4.1. Определение размеров приема и выгрузки строительных грузов и составление плана погрузки и выгрузки, приема и сдачи вагонов
по дороге
Планы перевозок дороги в тыс. вагонов по сухогрузам и нефти (погрузка, выгрузка, прием и сдача) приведены в задании (таблицы 2,3). Размеры перевозок строительных грузов определяются расчетным путем на основе информации таблицы 4 задания.

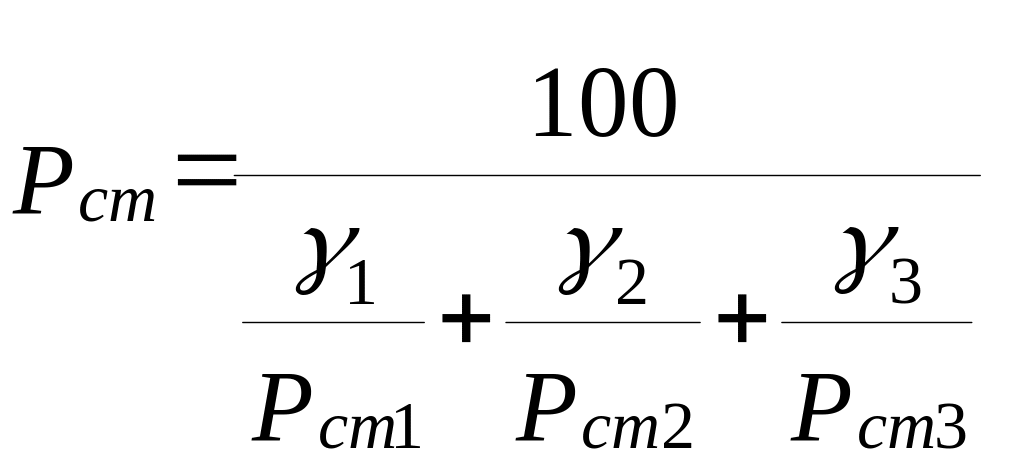

Для расчета выгрузки, приема и сдачи строительных грузов в тыс. вагонов определяется величина средней статической нагрузки вагона, задействованного в перевозке этого груза по дороге:
-удельный
вес вагонов каждого типа, задействованных
в перевозке
строительных грузов (таблица 5);
-
статическая нагрузка соответствующего
типа вагона, задействованного в
перевозке строительных грузов (таблица
7).
Выгрузка строительных грузов по станциям и участкам дороги рассчитывается по формуле:
где
- количество
выгруженных тонн строительных грузов,
соответственно по каждой станции и
участку дороги (таблица 4) .
Полученные данные заносятся в таблицу 8 и формируется итоговый «План погрузки и выгрузки» по железной дороге.
Таблица 8
План погрузки в выгрузки по железной дороге, тыс. вагонов в год
Станция или участок |
Погрузка(+)
|
Выгрузка(-)
|
||||||
Строительные грузы |
сухогрузы |
Нефтяные грузы |
Всего
|
Строительные грузы |
сухогрузы |
Нефтяные грузы |
Всего
|
|
А
|
-
|
25
|
-
|
25
|
|
70
|
7
|
|
А-Б
|
-
|
15
|
-
|
15
|
|
20
|
5
|
|
Б-А
|
-
|
20
|
-
|
20
|
|
30
|
-
|
|
Б
|
-
|
40
|
-
|
40
|
|
40
|
10
|
|
Б-В
|
-
|
35
|
-
|
35
|
|
15
|
12
|
|
В-Б
|
-
|
22
|
-
|
22
|
|
30
|
-
|
|
В
|
-
|
30
|
-
|
30
|
|
150
|
30
|
|
Итого
|
-
|
187
|
-
|
187
|
|
355
|
64
|
|

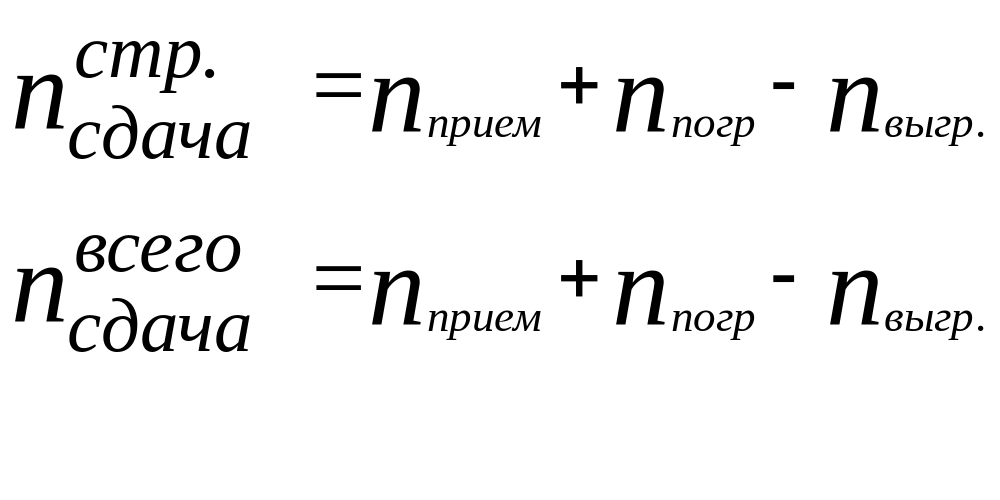

Следующим этапом определяются объемы приема и сдачи груженых вагонов по станциям А и В, являющимся стыковыми с другими дорогами. Расчет производится по формулам:

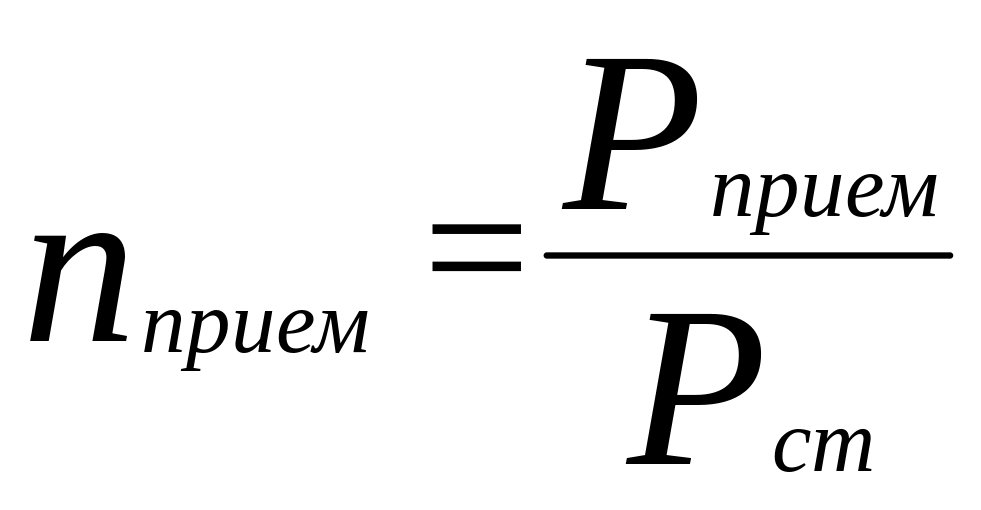

где
-
количество принятых на дорогу строительных
грузов, в тоннах
В таблице 9 формируется «План приема и сдачи груженых вагонов» по железной дороге
Таблица 9
План приема и сдачи по железной дороге, тыс. вагонов в год
Стыковая станция |
Прием с других дорог
|
Сдача на другие дороги
|
||||||
Строительные грузы |
Сухогрузы |
Нефтяные грузы |
Всего
|
Строительные грузы |
Сухогрузы |
Нефтяные грузы |
Всего
|
|
Станция А
|
|
1100
|
100
|
|
|
682
|
-
|
|
Станция В
|
-
|
700
|
-
|
|
|
950
|
50
|
|
Итого
|
|
1800
|
100
|
|
|
1632
|
50
|
|

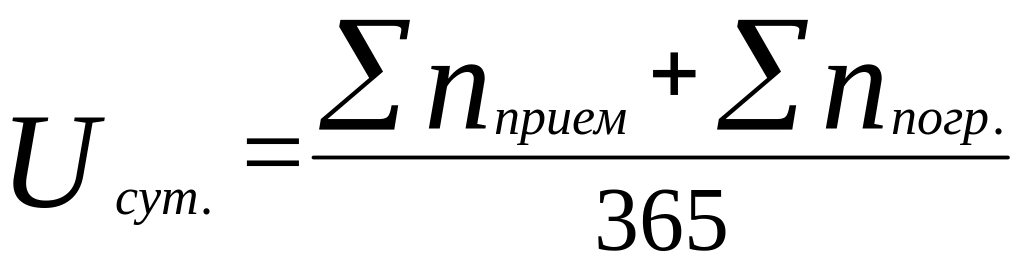

Для проверки правильности полученных результатов рассчитывается работа дороги за год и за сутки:
или
