8.2.3 Условия устройства котлована.

Перерыв между окончанием разработки котлована и устройством фундамента, как правило, не допускается. При вынужденных перерывах должны быть приняты меры к сохранению природных свойств грунта основания. Дно котлована до проектных отметок (на 5-10 см) необходимо зачищать непосредственно перед устройством фундамента.

До устройства фундаментов должны быть выполнены работы по отводу поверхностных и подземных вод от котлована. Способ удаления воды из котлована (открытый водоотлив или дренаж, водопонижение и др.) должен быть выбран с учетом местных условий и согласован с проектной организацией. При этом должны быть предусмотрены меры против выноса грунта из-под возводимых и существующих сооружений, а также против нарушения природных свойств грунтовых оснований.

До начала работ по устройству фундаментов подготовленное основание должно быть принято по акту комиссией с участием заказчика и представителя строительной организации, а при необходимости - представителя проектной организации и геолога. Комиссия должна установить соответствие фундамента проекту: расположение, размеры, отметку дна котлована, фактическое напластование и свойства грунтов, а также возможность заложения фундамента на проектной или измененной отметке.

8.2.4 Охрана труда и техника безопасности при устройстве котлована для сооружения фундаментов опор мостов.

Разработка грунта осуществляется с устройством соответствующих, предусмотренных технологической картой откосов или креплений их стенок.

Разработка грунта в выемках с вертикальными стенками без креплений допускается на глубину не более, м:

1 - в насыпных песчаных и крупнообломочных грунтах;

1,25 - в супесях;

1,5 - в суглинках и глинах.

Конструкция крепления вертикальных стенок выемок глубиной до 3 м должна выполняться, как правило, по типовым проектам с выполнением следующих требований:

а) верхняя часть крепления должна быть выше бровки выемки не менее чем на 0,15 м;

б) стойки креплений следует устанавливать не реже, чем через каждые 1,5 м;

в) распорки креплений следует размещать одну над другой по вертикали на расстоянии не более 1 м, на концы распорок (сверху и снизу) закреплять фиксирующие бобышки;

г) в грунтах естественной влажности, кроме песчаных, толщина досок должна быть не менее 4 см, а зазоры между досками - не более 0,15 м. В грунтах повышенной влажности и в сыпучих грунтах доски толщиной не менее 5 см следует располагать без зазоров;

д) в случае образования вывалов или обрушения грунта это место после установки крепления следует засыпать грунтом.

Перед началом маневрирования в процессе работы экскаватора машинист обязан убедиться в отсутствии людей в опасной зоне работающего экскаватора, определяемой длиной стрелы и вытянутой рукояти (длиной стрелы и подвеской ковша экскаватора-драглайна).

Во время работы машинистам запрещается:

а) производить поворот платформы, если ковш не извлечен из грунта;

б) планировать грунт, очищать площадку боковым движением рукояти;

в) очищать, смазывать, регулировать, ремонтировать экскаватор при поднятом ковше;

г) производить какие-либо работы при нахождении людей между забоем и экскаватором;

д) покидать рабочее место при поднятом ковше.

Грунт, извлеченный из котлована или траншеи, следует погружать в транспортные средства или размещать за пределами призмы обрушения. Не допускается разработка грунта методом «подкопа». При разработке грунта экскаватором с прямой лопатой высоту забоя следует определять с таким расчетом, чтобы в процессе работы не образовались «козырьки» из грунта.

Погрузку грунта в автосамосвалы следует осуществлять со стороны заднего или бокового борта. Не допускается перемещение ковша экскаватора над кабиной водителя. Погрузка грунта в автосамосвал допускается только при отсутствии в кабине шофера или других людей.

При необходимости очистки ковша машинист обязан опустить его на землю и выключить двигатель.

Закладные крепления деревянного шпунтового ограждения состоят из стоек, горизонтальных досок и распорок, устанавливаемых в процессе выемки грунта по мере заглубления котлована.

По мере выемки грунта из котлована снизу устанавливают новые закладные доски, закрепляемые короткими стойками и распорками. Короткие стойки в промежуточных положениях устанавливают рядом с ранее поставленными, а по мере готовности котлована их постепенно заменяют на длинные. Количество плоскостей распорок зависит от глубины котлована и его размеров в плане и определяется при расчете крепления.

При установке закладного крепления (рис 192) необходимо соблюдать следующие требования:

  1. стойки креплений устанавливать в грунтах I и II категорий – не реже чем через 2м при глубине выемки до 3,75м и не реже чем через 1,5м при глубине выемки более 3,75м; в грунтах III – IV категорий – не реже чем через 2м.;

  2. расстояние между распорками креплений по вертикали должно быть не более 1м. под распорки обязательно устанавливать поддерживающие бобышки;

  3. верхние доски креплений выпускать над верхними бровками выемки не менее чем на 15см.

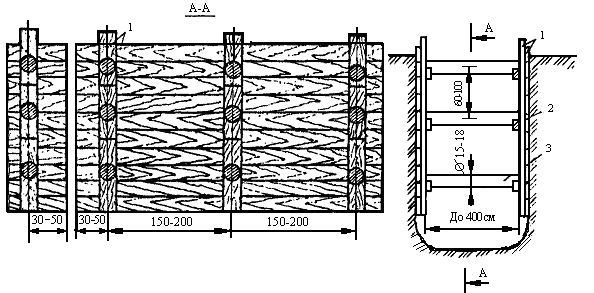

Рис. 192. Закладное крепление простого типа:

1 - доски крепления; 2 - поддерживающие бобышки; 3 - распорки

Вопросы для самоконтроля:

  1. Что из себя представляют фундаменты мелкого заложения? Виды котлованов и способы их ограждения.

  2. Какие существуют механизмы для разработки грунта? Метод подводного бетонирования. Требования к нему.

  3. Условия устройства котлована.

  4. Охрана труда и техника безопасности при устройстве котлованов.
