3.2 Расчет времени и сметной стоимости вспомогательных работ, сопутствующих бурению

      1. Расчет затрат времени на вспомогательные работы

Расчет затрат производится на основе указанных в задании исходных данных о видах и объемах вспомогательных работ, выполняемых при бурении скважин:

  • 2 промывки на одну скважину (29*2=58)

  • крепление скважин обсадными трубами, креплению подлежит 50% объема бурения, то есть 8062*0,3=2418.6 м

  • извлечение труб- 30% от объема крепления, то есть 2418.6*0,3=725.6 м

Нормы времени определяются по справочнику «Сборник сметных норм на геологоразведочные работы (ССН-93, выпуск 5)» с помощью таблиц 64 «Нормы времени на промывку скважин» и 72 «Нормы времени на крепление скважин обсадными трубами и извлечение их при вращательном бурении»:

Таблица 4

Расчет затрат времени на вспомогательные работы

Вид работ

Единица измерения

Объем работ

таблицы и строки ССН-93 Вып.5

Норма времени ст. см./ед.измер.

Затраты времени на весь объем работ, ст. - см.

Промывка

1 промывка

58

таблица 64, строка 3

0,17

9,86

Крепление

100 м

24,18

таблица 72, строка 1

1,13

27,33

Извлечение

100 м

7,25

1,35

9,79

Итого:









46,98

Рассчитаем структуру вспомогательных работ по категориям пород:

8062 – 100% => X=6148/8062*100=77%; 77% т.е 36,17 ст.-см.

6148 – Х вспомогательных работ для пород с IV по VII кат.

Соответственно 23%, т.е 10,8 ст. – см для пород VIII кат.

Таким образом затраты на вспомогательные работы, сопутствующие бурению составят 46.98 ст.-см. Из них 77% т.е 36,17ст. – см для пород с IV по VII категорию, и 23% т.е 10,8 ст. – см для прород VIII категории.

      1. Расчет сметной стоимости вспомогательных работ для бурения пород IV-VII категорий

Для расчета сметной стоимости вспомогательных работ применяются коэффициенты:

- к затратам на оплату труда:

индекс – 2,15;

районный – 1,15;

общий – 2,47.

- к материальным затратам:

индекс –1,16;

ТЗР – 1,089;

поправочный коэфф. – 0,7 для пород IV-VII кат.

– 0,5 для пород VIII кат.

общий – 1,26

- к амортизации:

индекс – 1,062;

ТЗР – 1,102;

общий – 0,912

Расчет сметной стоимости вспомогательных работ, сопутствующих бурению пород IV-VII

Таблица 5

Показатели норм

Единицы измерения

Глубина скважины 111-315 м

Объем бурения 6148 м

Затраты времени 36.17ст.-см.

Табл. 1, строка 16

Норма СНОР-94 Вып. 5

Норма с учетом коэффициентов

Затраты на оплату труда

Руб./ст.-см.

1738

4297,2

Отчисления на соц.нужды

Руб./ст.-см.

707

1748

Материальные затраты

Руб./ст.-см.

3521

4447,87

Амортизация

Руб./ст.-см.

901

1054,5

Итого осн.расходы:

Руб./ст.-см.

8376

11552,07

Накладные расходы (21%)

Руб./ст.-см.

2310,4

Себестоимость

Руб./ст.- см.

13862,47

Плановые накопления (20%)

Руб./ст.-см.

2772,5

Сметная стоимость расчетной единицы

Руб./ст.-см.

16634,96

Сметная стоимость всего объема работ

Руб.

601686,5

Сметная стоимость физической единицы работ

Руб./м.

97,8

Расчет строки

«Накладные расходы» 11552,07*0,21=2310,4 руб/ст. – см.

«Себестоимость» 11552,07+2310,4 =13862,47 руб/ст. – см.

«Плановые накопления» 13862,47*0,2=2772,5 руб/ст. – см.

«Сметная стоимость расчетной единицы» 13862,47+2772,5 =16634,96 руб/ст. – см.

«Сметная стоимость всего объема» 16634,96*36,17=601686,5 руб

«Сметная стоимость 1 м бурения» 601686,5,6/6148=97,8 руб/м

Расчет сметной стоимости вспомогательных работ, сопутствующих бурению пород VIII

Таблица 6

Показатели норм

Единицы измерения

Глубина скважины 111-315 м

Объем бурения 1914 м

Затраты времени 10,8 ст.-см.

Табл. 1 строка 23

Норма СНОР-94 Вып. 5

Норма с учетом коэффициентов

Затраты на оплату труда

Руб./ст.-см.

1738

4297,2

Отчисления на соц.нужды

Руб./ст.-см.

707

1 748

Материальные затраты

Руб./ст.-см.

2515

3 168.9

Амортизация

Руб./ст.-см.

901

1 054,5

Итого осн.расходы:

Руб./ст.-см.

8376

10 268,6

Накладные расходы (21%)

Руб./ст.-см.

2 156,4

Себестоимость

Руб./ст.- см.

12 425,0

Плановые накопления (20%)

Руб./ст.-см.

2 485,0

Сметная стоимость расчетной единицы

Руб./ст.-см.

14 910

Сметная стоимость всего объема работ

Руб.

161028

Сметная стоимость физической единицы работ

Руб./м.

84,13

Расчет строки

«Накладные расходы» 10268,6*0,21=2156,4руб/ст. – см.

«Себестоимость» 10268,6 +2156,4 =12425,0 руб/ст. – см.

«Плановые накопления» 12425,0*0,2=2485,0 руб/ст. – см.

«Сметная стоимость расчетной единицы» 12425,0+2485,0=14910 руб/ст. – см.

«Сметная стоимость всего объема» 14910*10.8=161028 руб

«Сметная стоимость 1 м бурения» 161028/1914=84,13 руб/м

Таким образом сметная стоимость всех вспомогательных работ сопутствующих бурению составит 601686,5 руб. + 161028 руб = 762714,5 руб., а сметная стоимость 1 м. бурения 97,1 руб./м. и 84,13 руб/м соответственно.

Расчет сметной стоимости зимнего удорожания

Продолжительность летнего периода определяется в зависимости от температурной зоны. В соответствии с заданием буровые работы проводятся в Омской области, где летний период длится с 10 апреля по 10 ноября, что составляет 7 месяцев.

  1. Рассчитаем количество станко-смен в месяце, разделив годовой фонд рабочего времени на 7 месяцев:

ст.-см.

  1. Найдем скорость бурения:

м/ст.-см., где

Q – объем работ, м.;

- затраты времени на бурение, ст.-см.

- затраты времени на вспомогательные работы, ст.-см.

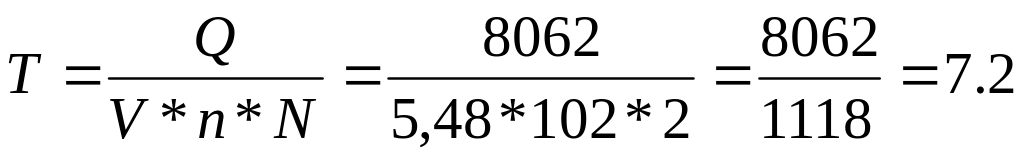

  1. Найдем время работы одного станка:

мес.

N – число буровых станков

Время проведения буровых работ двумя станками превышает продолжительность летнего периода, поэтому необходимо проводить буровые работы в зимний период.

Для этого рассчитаем затраты времени зимнего удорожания бурения и сопутствующих работ (составим пропорцию):

7,2-1472,91

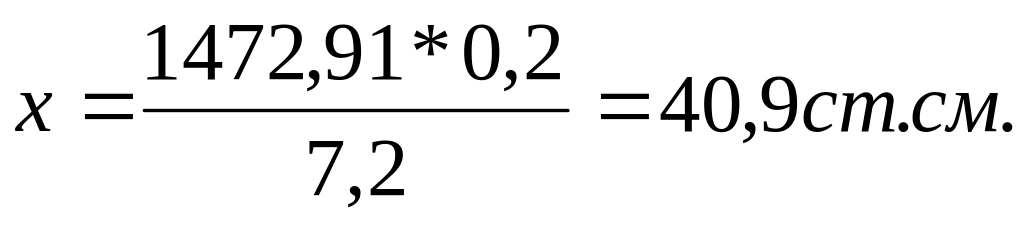

0,2 - X

Коэффициенты, учитывающие удорожание стоимости буровых работ по элементам:

- к затратам на оплату труда:

индекс – 2,15;

районный – 1,15;

общий – 2,47.

- к материальным затратам:

индекс –1,16;

ТЗР – 1,089;

общий – 1,26

- к амортизации:

индекс – 1,062;

ТЗР – 1,102;

общий – 0,912
