. ЗАДАНИЕ: на основании курсового проекта по архитектуре
определить:
Объем котлована и при необходимости объем въездной траншеи.
Затраты труда на земляные работы
Трудоемкость выполнения работ по механической разработке грунта
Работы по разработке грунта выполняются в летний период времени
Дано: Размеры здания в осях 60×12 (м)
В=12 (м) – расстояние между крайними осями здания по ширине
L=60 (м) – расстояние между крайними осями здания по длине.
Отметка подошвы фундамента -3,200,
Отметка уровня земли -0,900,
грунт – глина,
здание без подвала, работы выполняются летом.
Решение.
1. Определение объема котлована (VK):
1.1 Определяем нижние размеры котлована (смотри рис.4):
- ширина котлована
по нижнему основанию.
- длина котлована
по нижнему основанию
где В и L – расстояние между осями здания по ширине и длине, м.
n – расстояние от крайней оси здания до края подушки фундамента со стороны откоса, м.
z – расстояние между краем подушки фундамента и основанием откоса, м.
1.2 определяем глубину разработки грунта (h):
грунт – глина,
,
,
(м) – глубина разработки грунта.
где 0,2 – глубина срезки растительного слоя грунта, м.
3,2 – отметка заложения подошвы фундамента, м.
0,9 – отметка уровня земли

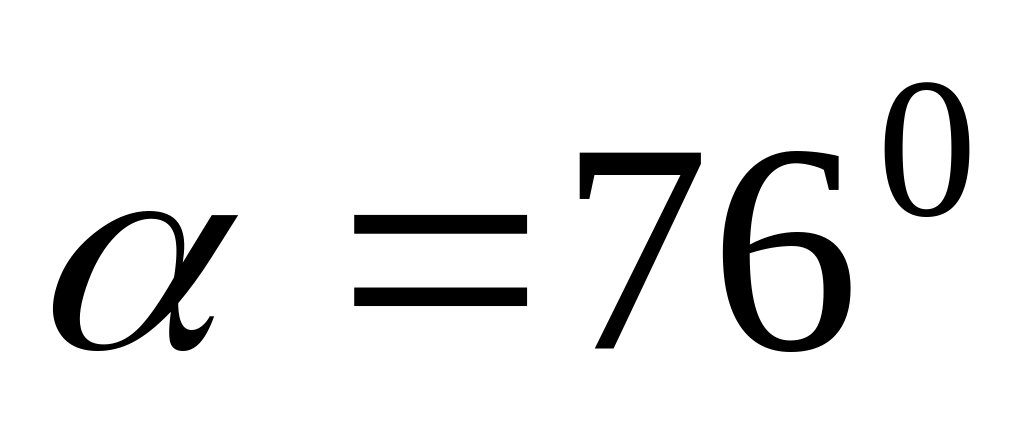

т.к. определяем заложение откоса (а)
(м) – заложение
откоса.
1.3 Находим верхние размеры котлована:
(м) – ширина
котлована по верху,
,
(м) – длина котлована по верху.

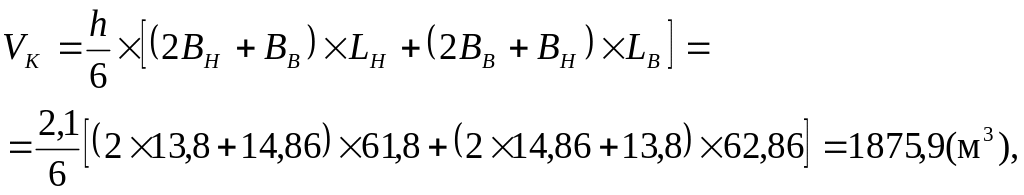

1.4 Определяем объем котлована (VК):
1.5 Определяем объем въездной траншеи (VВ.ТР.). Принимаем уклон въездной траншеи (i) 10%.
Определяем длину
въездной траншеи:
(м)
Принимаем ширину въездной траншеи: d1=7,0 м
(м3)
– объем въездной траншеи.
где

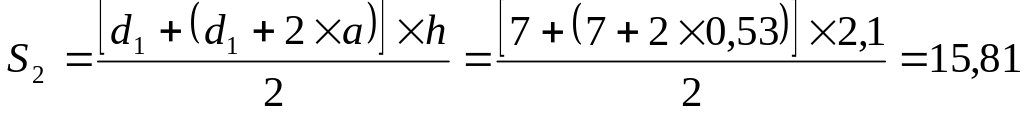

(м2)
– площадь трапеции.
1.6 Определяем общий объем котлована:
(м3)
2. Определяем общий объем обратной засыпки котлована.

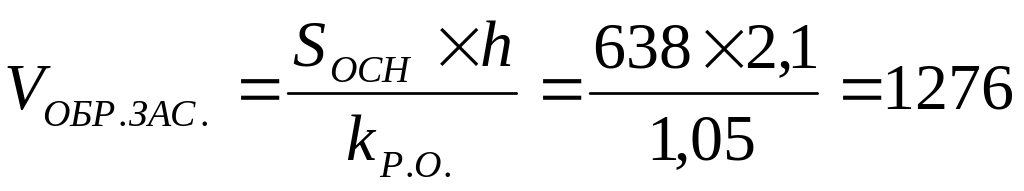

2.1 Определяем объем обратной засыпки пазух:
(м3)
где - 1,05 - коэффициент остаточного разрыхления для глины
(м2)
- площадь поперечного сечения пазух,
(м) – средний
периметр для обратной засыпки пазух,
где
(м)
(м)
- расстояние между крайними осями здания по длине, м
- расстояние между крайними осями здания по ширине, м

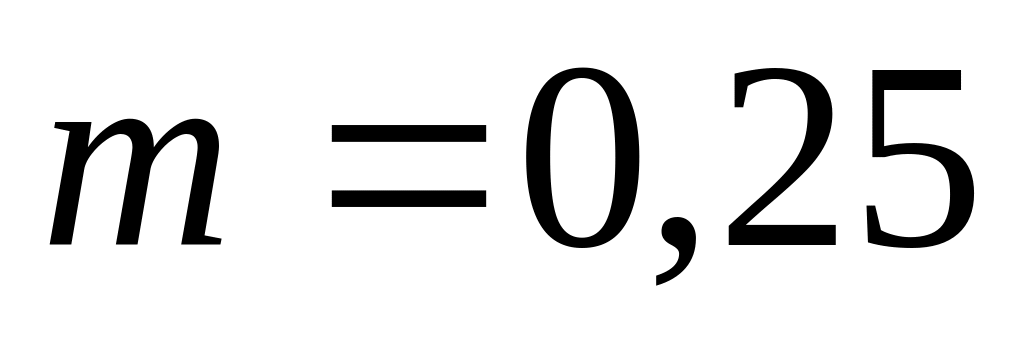

- средняя линия трапеции по осям здания, м
2.2. Определяем объем обратной засыпки между фундаментными блоками (принимаем по чертежу):
(м3),
где - площадь основания засыпки, м2
- глубина засыпки, м

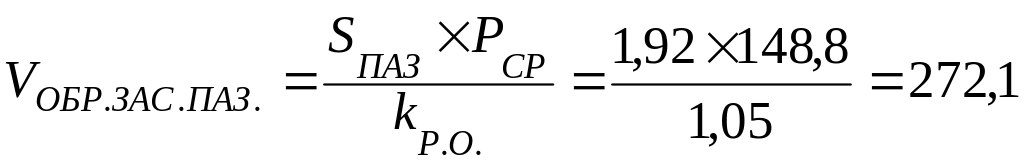

2.3 Определяем обратную засыпку въездной траншеи ( ):
(м3)
2.4 Определяем площадь ручной доработки грунта в котловане:
Для упрощения расчетов при разработке котлована экскаватором разработка грунта вручную составит 7% от объема котлована, т.е.:
(1000 м2)
2.5 Определяем объем песчаной подсыпки:
Принимаем 70 % от объема разработки грунта вручную:
(м3)
2.6 Определяем общий объем обратной засыпки ( ):

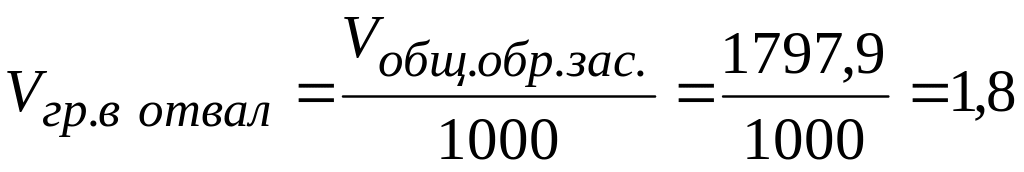

2.7 Определяем разработку грунта в отвал:
(1000 м3)

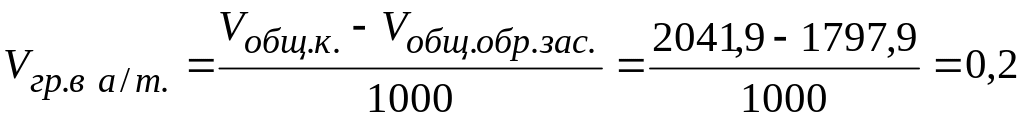

2.8 Определяем разработку грунта экскаватора с погрузкой в автотранспорт:
(1000 м3)
2.9 На основании полученных результатов расчетов определяем затрат труда на разработку котлована в табличной форме.
