2.2. Уточнение технологических карт возделывания с/х культур.

Технологическую карту беру для: озимой ржи, яровой пшеницы, гречихи, сахарной свеклы, кукурузы.

Уточняю календарные сроки выполнения операции в связи с выбором марки трактора. Уточняю выбор трактора, а так же выработку для этих тракторов, так же добавляю необходимые операции по интенсивной технологии.

Количество рабочих дней согласно агротребованиям:

1.закрытие влаги 4-5 дней;

2. посев зерновых культур 4-5 дней;

3.предпосевная обработка и внесение удобрений 4-5 дней;

4. междурядная обработка 6-7 дней;

5. операции по уходу 6-7 дней.

.

2.3.Составление карты комплексной механизации (лист 1)

ККМ необходима для составления плана механизированных работ, а также определяет эффективное использование занятых площадей. В ней графически обозначают технологические процессы, проводимые на каждом поле. Для составления карты необходимо знать: перечень работ для каждой с/х культуры на период, календарные сроки выполнения операций, состав агрегата и его технические показатели.

Составляю ККМ для 5 культур: озимая рожь, яровая пшеница, гречиха, сахарная свекла, кукуруза на миллиметровой бумаге, формат А2 (594х420мм.)

= 1690 га

Озимая рожь = 450 га.

Яровая пшеница =700 га

Гречиха = 290 га

Свекла = 130 га

Кукуруза = 120 га

2.4. Разработка плана механизированных работ (лист 2)

Составить на миллиметровой бумаге, формат 594х420мм.

Он составляется на основе ККМ. Работы заносятся независимо от названия культур в хронологическом порядке из ККМ. При совпадении наименований работ, состава агрегатов, норм выработки и расхода топлива, агросроков (или сроки идут без перерыва друг за другом), в графу 1 работа заносится один раз, а объём работ суммируется по группе культур.

В графу 2 занести основные агротребования и другие показатели качества, например, глубина обработки почвы, норма высева семян, внесения удобрений и др. Единицу измерения в графу 3 поставить в зависимости от вида операций: полевая – га, транспортная – т.км., погрузочная – т.

Порядок составления механизированных работ привожу на примере расчета полевой операции боронование на весенний период, (исходные данные заносятся в графы 1,2,3,4,5,8,10,12,13,14,15,18,26)

Привожу пример расчета полевой операции:

  1. Номер по порядку и наименование операции – 1. Боронование

  2. Агротребования – Без огрехов

  3. Единица измерения – га.

  4. Объем работ F = 450 га

  5. Календарные сроки: 26.04-30.04

  6. Число календарных дней: Дк = 5дней

  7. Число рабочих дней: Др = Дк*0,8= 5*0,8*=4 дня,

  8. Длительность одной смены: Тсм = 7 часов

  9. Длительность рабочего дня : Тдн = 14часов

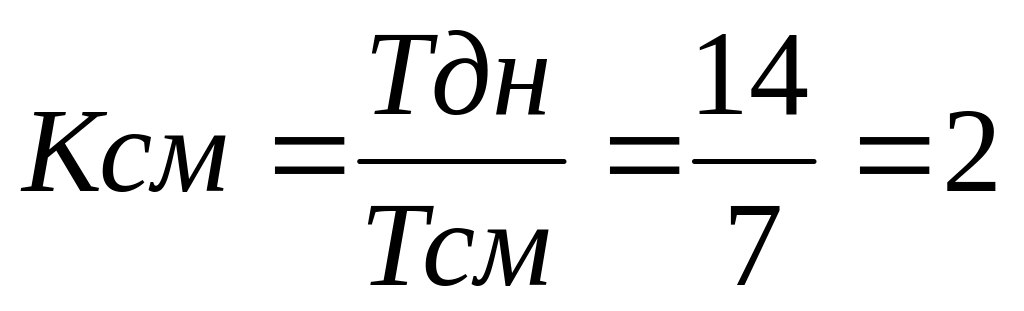

  10. Коэффициент сменности:

  11. Марка трактора: ДТ-75М

  12. Марка сцепки СГ-21

  13. Марка СХМ: БЗСС-1,0

  14. Количество СХМ в агрегате: 21

  15. Коэффициент перевода в условные эталонные трактора: Ку=1,1

  16. Эталонная сменная выработка : Wэ.см. = λ *Тсм = 1,1*7=7,7

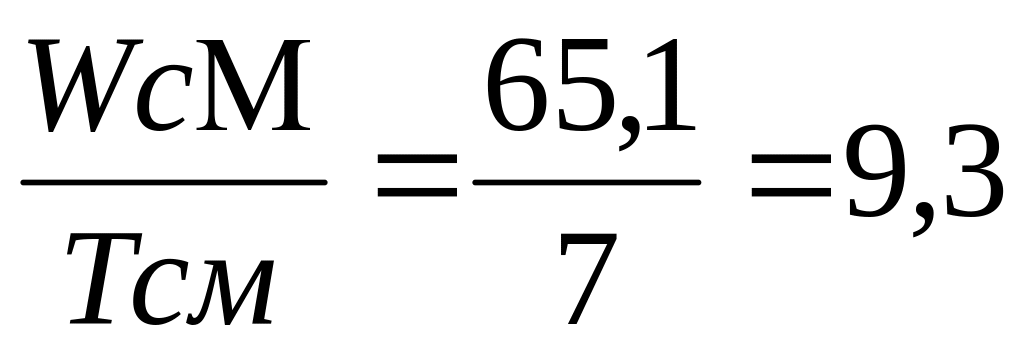

  17. Часовая выработка: Wч = , га\ч

  18. Выработка сменная Wсм= 65,1 га\см

19. Дневная выработка: Wдн = Wч*Тдн = 65,1*2=130,2 га/день

20. Суммарная выработка: Wсум=Wдн*Др = 130,2*3=390,6 га

21. Число нормосмен: nсм = F/Wсм= 426/65,1=1,5 см.

22. Объём работ в усл.эт.га: Uэ =Wэ.см.* nсм= 7,7*6,5=50 э.га

23. Требуется тракторов: nтр = F/ Wсум=426/390,6=1,09=1 тр.

24.Требуется сцепок: nсц=1 сцепка

25. Требуется СХМ: nм = nтр*n'м=1*21=21

26. Расход топлива на единицу работы: qга =2,4 (кг/га), см.(8)

27. Расход топлива на всю операцию: Qт = qга*F= 1,2*426=511,2 кг

28 Количество трактористов-машинистов: mм = nагр*Ксм=1*2= ч

29. Количество прицепщиков: нет

30. Затраты труда на единицу работы:

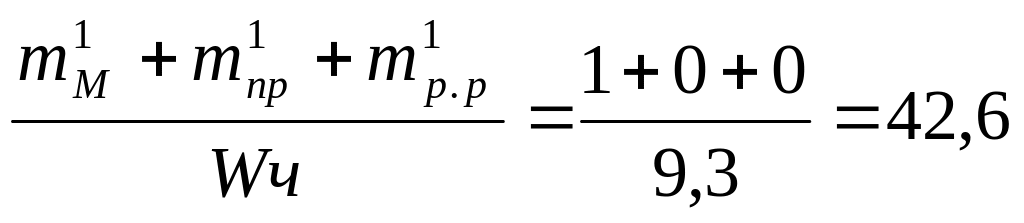

З'тр= чел.ч/га

31. Затраты труда на всю операцию:

Зтр = З'тр*F= 42,6*950=4332 чел.ч.

32. Выработка на один эксплуатационный трактор за:

W'пер = = 50/1=53,2 э.га/пер.

33. Расход топлива на один эксплуатационный трактор за период:

Q = = 675 кг/пер.
