2.6. Определение объемов подготовительных работ
Подготовительные работы включают расчистку трассы от леса и кустарника, корчевку пней, удаление валунов, срезку растительного слоя, разработку нагорных и водоотводных канав, устройство землевозных дорог.
Наиболее трудоемкими являются лесорасчистные работы, поэтому в курсовом проекте рекомендуется рассмотреть эти работы, а также работы по срезке растительного слоя грунта.
Для определения объема лесорубных и лесорасчистных работ подсчитывают площадь, занятую просекой,
(2.43)
где P – площадь расчистки трассы, м2; Si – ширина просеки на i-м участке линии, м; li – длина i-го участка, м.
В соответствии с нормами отвода земель для железных дорог [17, 22] ширина просеки под однопутную железную дорогу, кроме земляного полотна, должна включать полосы земель для размещения водоотводных канав (в необходимых случаях), берм со стороны подошвы насыпи или бровки выемки и предохранительных полос.
Ширина предохранительных полос от подошвы насыпи или бровки выемки установлена 2 м, от бровок водоотводных канав – 1 м.
На участках с поперечной схемой работ ширина просеки назначается с учетом боковых резервов и кавальеров. В курсовом проекте размеры резервов и кавальеров определяют по средней рабочей отметке на участке.
Объем удаления с трассы деревьев (включая корчевку пней) подсчитывают, пользуясь средними нормами на лесорасчистные работы [3], устанавливаемые в зависимости от густоты насаждений и крупности леса (табл. 2.9).
Таблица 2.9
Объемы лесорубных работ в зависимости от густоты леса
Густота леса |
Количество на 1 гектар |
||
деревьев, шт. |
древесины, м3 |
пней, м3 |
|
Лес редкий Лес средний Лес густой |
150 340 500 |
85 190 275 |
45 105 150 |
Формула для подсчета объема лесорубных работ имеет вид:

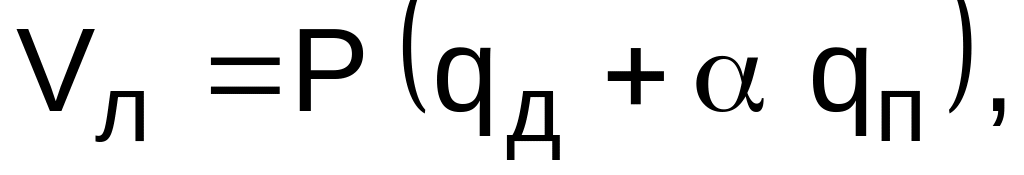

(2.44)
где Vл – объем лесорубных работ, м3; P – площадь расчистки просеки от лесонасаждений, га; qд, qп – соответственно выход с гектара древесины и пней, м3 (табл. 2.9); – доля площади расчистки просеки, на которой производится корчевка пней (при этом в выемках производится корчевка пней по всей площади, в насыпях – на участках с рабочими отметками менее 1 м).
К подготовительным работам также относится срезка растительного слоя грунта. Объем этих работ измеряется площадью раскрытия выемок и резервов, исчисляемой по средней рабочей отметке. Толщина срезки растительного слоя грунта зависит от типа почв и устанавливается проектом. Срезанный плодородный слой почвы перемещают в отвалы за пределы полосы отвода для последующего использования при укреплении откосов земляного полотна и для других целей.
2.7. Определение объемов планировочно-отделочных работ
Планировочно-отделочные работы производятся после окончания сооружения выемок и насыпей без перерывов во времени. Земляное полотно должно быть отсыпано предварительно с запасом грунта на откосах и по высоте до 10 см, чтобы производить при планировке срезку, а не досыпку грунта.
Объемы планировочно-отделочных работ включают планировку и отделку поверхностей сливной призмы, откосов насыпей и выемок, откосов и горизонтальных площадок кавальеров, резервов и берм. Площадь горизонтальных поверхностей определяется умножением ширины площадки (сливной призмы, дна резерва, верхнего основания кавальера) на длину сооружения. Площадь поверхности откосов сооружений подсчитывают по формуле

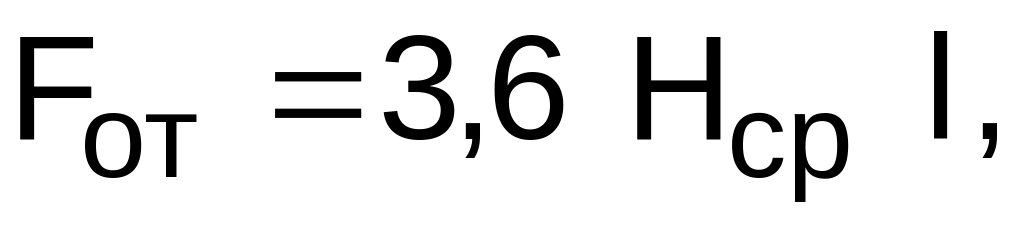

(2.45)
где Fот – площадь двух откосов земляного сооружения, м2; Hср – средняя рабочая отметка сооружения, м; l – длина сооружения, м.
В комплекс работ заключительного периода также входит нарезка кюветов в выемках. Объем вынутого грунта, м3, определяется как
(2.46)
где l – длина выемки, м; 1,56 – площадь поперечного сечения двух кюветов, м2. Вычисление объемов планировочно-отделочных работ следует производить в табличной форме (табл. 2.10).
Таблица 2.10
Вычисление объемов планировочно-отделочных земляных работ
Сооружение |
Длина, м |
Средняя рабочая отметка, м |
Площадь, м2 |
Объем кюветов, м3 |
|
площадки |
откосы |
||||
Выемка |
|
|
|
|
|
Насыпь |
|
|
|
|
|
… |
|
|
|
|
|
