- •Федеральное агенство по образованию
- •Южноуральский энергетический техникум рабочая тетрадь № 1
- •III курс
- •Содержание
- •Аннотация
- •Практическая работа 1
- •Порядок выполнения работы: Вариант
- •1. Подсчет объемов работ при сооружении траншеи для ленточного фундамента.
- •2. Схемы производства работ
- •Экскаватор эо 4121; 3. Земляной отвал;
- •Направление движения разработки; 4. Откос котлована.
- •Контрольные вопросы
- •Практическая работа 2
- •Порядок выполнения работы: Вариант____
- •Подсчет объемов работ по производству каменной кладки.
- •Определение потребности материалов: сборник 04 (каменные работы) общие производственные нормы расхода материалов в строительстве.
- •4. Организация кладки стен надземной части здания.
- •5. Определение состава комплексной бригады и размещение их на захватке.
- •Контрольные вопросы
- •Практическая работа 3
- •Порядок выполнения работы:
- •Подсчет объемов работ.
- •3. Составление графика производства работ.
- •4. Технико-экономические показатели.
- •Контрольные вопросы
- •Практическая работа 4
- •Условия выполнения:
- •Вариант ______

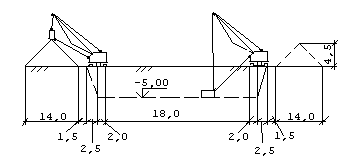

- •1. Выбор стоянки крана для монтажа каркасно-панельного общественного здания
- •2. Выбор стоянки крана для монтажа крупнопанельного здания
- •3. Выбор монтажного крана
- •1. Выбор башенного крана
- •2. Определение параметров самоходного стрелового крана графическим способом.
- •По варианту
- •Практическая работа 5
- •Порядок выполнения работы:
- •Подсчёт объёмов работ и потребности материалов
- •3. Расчет состава комплексной бригады
- •4. Составление графика производства работ
- •Контрольные вопросы
- •Что вызвало наибольшее затруднение в практических работах:
- •Литература
2. Схемы производства работ

Фрагменты технологической карты на земляные работы
Рисунок 4 - Разработка котлована
Рисунок 5 - Разрез 1-1 разработки котлована
Условные обозначения к рисункам 4, 5:
Экскаватор эо 4121; 3. Земляной отвал;
Направление движения разработки; 4. Откос котлована.

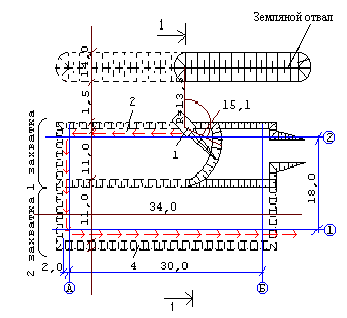

Рисунок 6 - Разработка траншеи

Рисунок 7 - Разрез 1-1 разработки траншеи Рисунок 8 – Разработка забоя экскаватором с обратной
лопатой, с погрузкой грунта в автосамосвал
Выполнить привязку экскаватора и
Условные обозначения к рисункам 6, 7: самосвала соответственно своему варианту
экскаватор Э-625;
бульдозер ДЗ-29А;
временное, типовое, бытовое помещения;
временный подъездной путь.
Таблица 3 - Ведомость подсчета земляных работ (нулевого цикла)
№ п/п |
Наименование работ |
Эскиз сооружения |
Формула подсчета |
ед. изм. |
кол-во |
I. Подготовительные работы |
|||||
1 |
Грубая планировка поверхности грунта |
|
Аг.п.= (a+ 20)×(b + 20) Аг.п.= |
1000м2 |
|
2 |
Срезка растительного слоя |
|
Vср.р = Аг.п.×h Vср.р = |
1000 м3 |
|
II. Нулевой цикл |
|||||
3 |

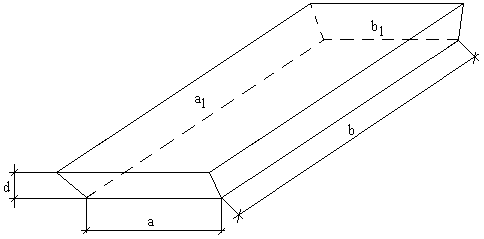

Разработ ка грунта экскаватором а)котлована
б) траншеи |
|
Vк
= (А1
+ А2)× Vк = А1 = a×b; A2 = a2×b2 А1 = A2 = а – расстояние по осям плюс ширина фундамента. Vт
= (b1
+ b2)×d
× Vт = l – периметр здания плюс ширина фундамента |
1000 м3
|
|
4 |
Разработ ка грунта вручную |
По СНиПу подчистка принимается 7% от объема разработки экскаватором. |
Vк × 0,07 = Vп.к.= Vт × 0,07 = Vп.т.= |
100 м3 |
|
5 |
Уплотнение грунта (если необходимо) |
Оно принимается по площади основания котлована или траншеи |

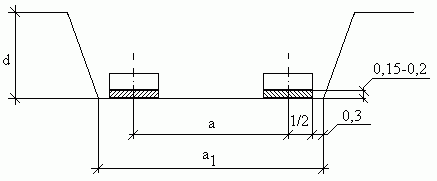

Ак = Аупл.= Атр. = Аупл.= |
1000 м2 |
|
6 |
Устройство песчано го основа ния |
Р – периметр фундамента |

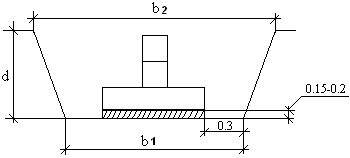

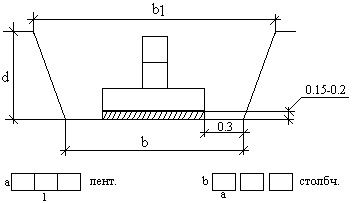

Определяется умножением площади основания фундаментов на толщину подсыпки Sосн = 0,15×(a + 0,4)Р – для ленточного фундамента, а для столбчатого (a + +0,4)×(b + 0,4)×0,15×n – количество фундамента. Sосн = |
м3 |
|
7
|
Монтаж фундамента: а) ленточно го ФБС б) монолитного |
|
Vл.ф=Рф×h×bФЛ+Рф×h×bфбс Vл.ф=
Vм.ф. = b × d × l Vм.ф. = |
м3 |
|
8
|
Обратная засыпка фундамента:
а)бульдозером
б) вручную
|
-
- |
Vобр.з = (Vразр.гр.- Vфунд.) × k k – коэффициент остаточного разрыхления = 1,015 Vобр.з =
10% Vобр.з. Vобр.з вруч. =
|
м3 |
|
