- •Введение
- •1. Закрытие (ликвидация) неперспективных, особо убыточных шахт – кардинальное направление реструктуризации угольной промышленности украины
- •1.1. Общие представления о реструктуризации угольной промышленности
- •1.2. Концептуальные основы и принципы принятия решений по закрытию (ликвидации) шахт
- •1.3. Особенности закрытия шахт в нынешних условиях
- •1.4. Содержание и порядок выполнения работ по подготовке угольных шахт к их ликвидации
- •2. Способы закрытия (ликвидации) шахт
- •2.1. Краткая характеристика способов ликвидации угольных шахт
- •2.2. Режим работы шахт до их ликвидации
- •2.3. Условия обеспечения гидробезопастности соседних действующих шахт
- •3. Проект ликвидации шахты
- •3.1 Содержание проекта
- •3.2. Исходные данные для разработки проекта
- •3.3. Основные проблемы и технические направления реализации проектов
2.2. Режим работы шахт до их ликвидации
После принятия решения о прекращении эксплуатационной деятельности шахты и ее ликвидации приводится обоснование режима работы шахты до ликвидации (физическая ликвидация, «режим ожидания», водоотливный режим, консервация шахты).
Это зависит от конкретных условий, необходимости предварительного проведения каких то видов работ.
В классическом виде чаще всего принимаются две модели ликвидации:
первая – физическая ликвидация, когда сразу же производится изоляция подземных горных выработок, не включенных в вентиляционную сеть шахты, путем возведения перемычек из бетона в выработках капитального характера, прежде всего в выработках, примыкающих к околоствольному двору, а также чураковых перемычек в прочих выработках. Проводятся соответствующие работы по ликвидации горных выработок и объектов поверхности, о чем более подробно сказано в разделах 4 и 5. Эта модель реализуется в два этапа: подготовительный и этап собственно физической ликвидации;
вторая модель на первой стадии имеет «режим ожидания» – период времени, необходимый для выполнения работ на соседних шахтах. Период содержания шахт в «режиме ожидания» рассматривается в случае необходимости проведения мероприятий, связанных с безопасностью работ смежных шахт, а также зданий и сооружений на поверхности, находящихся в зоне влияния горных работ ликвидируемой шахты.
Однако возможна и иная причина – выполнение работ по выдаче оборудования, извлечению коммуникаций, крепи на ликвидируемой шахте. Эти работы выполняются по проектам производства работ, разработанным службами шахт и утвержденным главным инженером шахты при достаточном технико-экономическом обосновании.
В период ожидания горные выработки сохраняются. С момента остановки очистных и подготовительных работ вентиляция шахты осуществляется по существующей схеме проветривания с подачей необходимого количества воздуха, регламентируемого ПБ и предусмотренного «Планом ликвидации аварий».
В случае сохранения на шахте водоотливных установок на период ожидания подъем по стволам и транспорт продолжают функционировать в объемах, необходимых для обслуживания водоотлива и других объектов, на которых могут выполняться работы (спуск-подъем людей, спуск и выдача оборудования, доставка к рабочим местам).
При принятии решения о выделении периода ожидания разрабатываются также мероприятия по предотвращению прорывов воды в горные выработки смежных шахт, изучаются возможные водопритоки, места их сброса. С учетом этого разрабатываются соответствующие технические решения по водоотливному хозяйству шахты, как в процессе ее ликвидации, так в последующие периоды, а именно:
главные и участковые водоотливы используются согласно существующему положению;
предусматривается перепуск воды между водоотливами;
проектируется перепуск воды в смежные шахты, водоотливы которых могут принять воду ликвидируемой шахты. В необходимых случаях предусматривается реконструкция водоотлива на шахте, принимающей воду из бассейна ликвидируемой шахты;
предусматривается расширение существующего водоотлива для приема воды в процессе ликвидации.
При сохранении водоотлива ликвидируемой шахты или перепуске воды в выработки смежных шахт в зависимости от конкретных ситуаций определяется необходимость реконструкции, замены оборудования, чистки водосборников и т.д. Обосновывается потребность поддержания в работе средств осушения шахтного поля.
В период ожидания сохраняются: внешнее электроснабжение, связь, теплоснабжение, противопожарное водоснабжение, здания и сооружения технологического комплекса поверхности.
Затраты на содержание шахты в период ожидания включаются в сводный расчет стоимости ликвидации шахты.
В этот период возможна хозяйственно-экономическая деятельность шахты, главным образом в двух направлениях:
первое – добыча угля при соответствующем технико-экономическом обосновании ее целесообразности;
второе – извлечение подземного оборудования, металлокрепи, рельсов, труб и других материалов из горных выработок также при соответствующем технико-экономическом обосновании, выполненном в соответствии с «Методикой определения технико-экономической целесообразности извлечения материалов и оборудования из ликвидируемых (консервируемых) угольных шахт».
Извлекаемые материалы и оборудование в зависимости от их состояния могут быть использованы на действующих предприятиях или реализованы в виде лома черных и цветных металлов. Безусловно, извлечение материальных ценностей связано со значительными затратами. Все это предопределяет необходимость выбора критерия экономической целесообразности проведения таких мероприятий.
Критерием для определения обоснованности извлечения оборудования и материалов является коэффициент экономической целесообразности kц, который определяется по формуле:

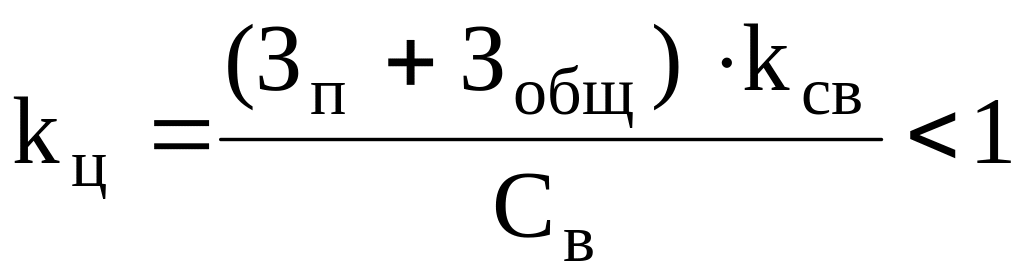

(2.1)
где kц – коэффициент экономической целесообразности извлечения материалов и оборудования из шахты, ед;
Зп – сумма прямых затрат на извлечение оборудования и материалов с учетом накладных расходов, тыс. грн;
Зобщ – общешахтные расходы в период извлечения оборудования и материалов с учетом накладных расходов, тыс. грн;
kсв – коэффициент, учитывающий увеличение стоимости за счет других позиций сводной сметы, ед.
kсв вводится в тех случаях, когда затраты на извлечение оборудования и материалов, а также общешахтные расходы финансируются за счет капитальных вложений.
Св – ожидаемые возвратные суммы при реализации извлекаемых материалов и оборудования, тыс. грн.
Извлечение оборудования и материалов является экономически обусловленным в том случае, когда значение коэффициента экономической целесообразности, рассчитанного по формуле (2.1), меньше единицы.
Выполнение расчетов технико-экономической целесообразности осуществляется на основе исходных данных, представленных заказчиком, о количестве и состоянии горных выработок, состоянии крепи, рельсов, труб и других материалов в них, а также о наличии в них оборудования и его состоянии. В перечень включаются материалы, оборудование и кабельная продукция, которые технически возможно извлечь без выполнения дополнительных горных работ. В отдельных случаях предусматриваются небольшие горные работы по ремонту выработок и рельсовых путей. Затраты на проведение таких работ включаются в сумму прямых затрат на извлечение материалов и оборудования, а время на выполнение этих работ учитывается при определении общешахтных расходов в ходе расчета экономической целесообразности извлечения оборудования и материалов.
Извлечению подлежит только то оборудование и те материалы, которые могут быть реализованы в данном регионе с целью повторного использования или в качестве металлолома.
Общешахтные расходы учитывают затраты, необходимые для поддержания деятельности шахты во время проведения работ по извлечению оборудования и материалов. Затраты на их содержание определяются на основании расстановки стационарных машин и механизмов и графика их работы.
В общем виде ожидаемые возвратные суммы от реализации извлеченных материалов и оборудования определяется по формуле

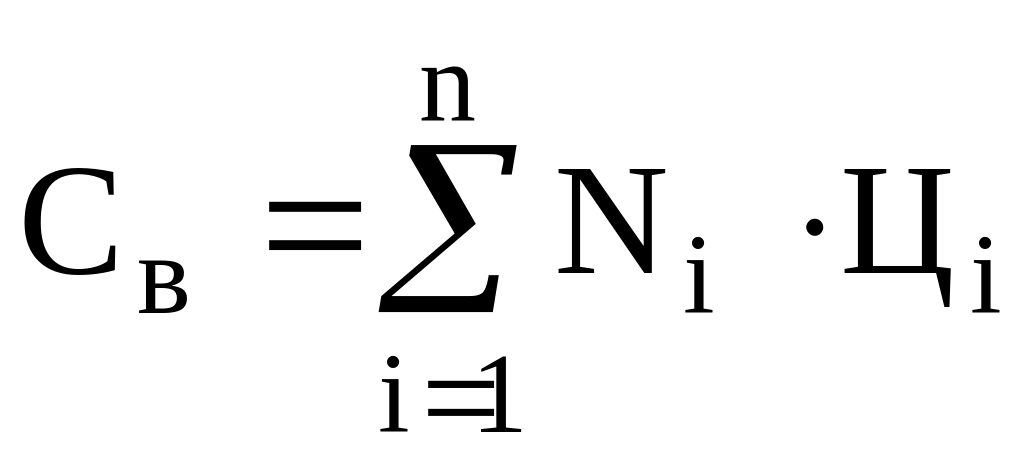

, (2.2)
где: Ni – количество i-го вида оборудования или материала, натур. ед.;
n – количество видов оборудования и материалов;
Цi – цена реализации i-го вида оборудования или материала, тыс. грн.
Возвратные суммы за оборудование и материалы для повторного использования принимаются по рыночным ценам с учетом физического износа и морального старения или договорным ценам, а за металлолом – по соответствующим прейскурантам заготовителей.
В тех же случаях, когда величина kц превышает единицу, выделение специального времени на извлечение оборудования и материалов не предусматривается, а их излечение производится только во время проведения подготовительных работ на ликвидируемой или соседних шахтах. При этом прямые затраты на демонтаж оборудования и извлечение материалов не должны превышать сумм, полученных от их возможной реализации.
И все же при всем при этом специалисты-практики считают, что вопросом демонтажа оборудования и извлечения материалов в настоящее время уделяется недостаточное влияние.
Ныне, как правило, демонтируется лишь то оборудование, амортизационный износ которого не превышает 50%, остальное остается в шахте, а стационарное оборудование поверхностного комплекса сдается в металлолом.
Опыт прошлых лет (1970-1980-е годы) свидетельствует, что демонтировать следует все оборудование и извлекать не менее 50% металлокрепи, рельсов, труб, особенно там, где сроки ликвидации растянуты по причине строительства или расширения водоотливных комплексов на соседних шахтах во избежание их затопления.
На практике же с целью снижения стоимости ликвидации шахты в ряде случаев принимается решение вообще исключить демонтаж и выдачу на поверхность подземного оборудования, кабелей и др.
В России выдается на-гора только то оборудование, которое востребовано собственником либо имеется потребность в нем на близлежащих действующих предприятиях отрасли. Выдаются проходческие и очистные комбайны, электроподстанции, электродвигатели, пусковая аппаратура, приводы забойных и транспортных конвейеров.
После завершения «режима ожидания» производятся работы по физической ликвидации шахты, которые включают в себя:
ликвидацию стволов и скважин, других горных выработок;
разборку зданий и сооружений на поверхности;
демонтаж оборудования на поверхности;
монтаж, демонтаж и наладку общешахтных машин и механизмов в период ликвидации;
благоустройство.
Решение по объектам ликвидируемой шахты принимается на основе характеристики горных выработок, зданий и сооружений, стационарного оборудования, поверхностных технологических комплексов, электрооборудования поверхностных коммуникаций, узлов связи с использованием материалов инвентаризации основных фондов и др., представляемых заказчиков в качестве исходных данных.
