Временные параметры событий
Каждое событие i
проекта P (вершина i
на сетевом графике) имеет набор всех
предшествующих этому событию работ
и набор всех последующих за этим событием
работ. Если рассмотреть эти множества
работ как самостоятельные проекты, то
как бы получаются предшествующий проект
и последующий проект
.
|

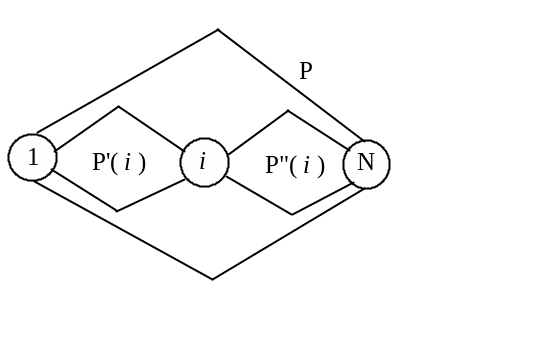

1 – начало проекта P. i – событие проекта Р. N – конец проекта Р. P' – предшествующие работы. P" – последующие работы |
Для
событие i является
концом проекта,
а для
–
началом проекта.
Другие работы исходного проекта, не
входящие ни в
,
ни в
,
являются независимыми от события i
.
Проекты
и
имеют свои критические времена
и
,
равные численно длинам максимальных
путей, соответственно из
в
и из
в N - конец исходного
проекта. Но эти длины равны потенциалам
,
,
рассчитанным, соответственно, с начала
и конца проекта. Получаем, что
,
.

Значение показывает согласно определению критического времени и проекта , какое наименьшее время требуется для выполнения , т.е. до наступления события i .
Значение показывает, какое наименьшее время требуется для выполнения проекта после наступления события i .
Определение.
Ранним сроком
события i называется
наименьшее
время после начала проекта, через которое
событие i может
наступить.
Этот параметр как раз равен наименьшему времени, необходимому для завершения предшествующих работ, т.е.
,
где
–
потенциалы, рассчитанные с начала.
В частности, всегда
,
.
Ранние сроки не зависят от
,
т.е. они являются "внутренними"
параметрами проекта.
Определение.
Поздним сроком
события i называется
наибольшее
время (после начала проекта), через
которое событие не
должно наступить (иначе сорвётся
проектное время).
Проект необходимо завершить к моменту , а минимальное время для вычисления следующих за событием работ равно , поэтому
,
где – потенциалы, рассчитанные с конца.
В частности, всегда
,
.
Очевидно (докажите это!), что
.
Поздние сроки являются "внешними"
параметрами, т.к. зависят от
.
Определение.
Резервом
события i называется
разность его позднего и раннего сроков.
Для событий, лежащих на
критическом пути, резерв равен разности
,
для остальных событий – больше
этой разности.
Приведём все временные параметры событий в примере 1.
Параметры событий Таблица 5.
i |
|
|
|
1 2 3 4 5 6 7 |
0 13 12 12 14 17 22 |
3 19 15 15 20 22 25 |
3 6 3 3 6 5 3 |
Временные параметры работ.
Определение. Ранним началом
работы ( i, j
) называется наименьшее
время после начала проекта, через
которое работу можно
начать выполнять.

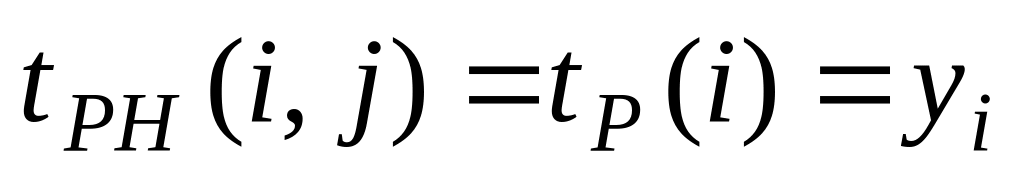

Очевидно, работу можно начать, как только закончатся предшествующие работы, т.е. когда наступит событие i – событие начала. Отсюда
.
Определение.
Ранним окончанием
работы ( i, j
) называется наименьшее время после
начала проекта, через которое работу
можно
закончить.

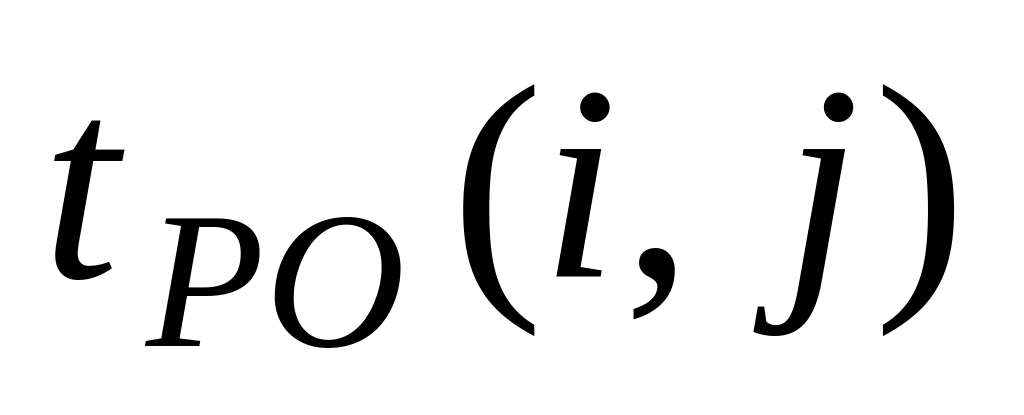

Работу можно рано закончить, если её рано начать, поэтому
,
где
–

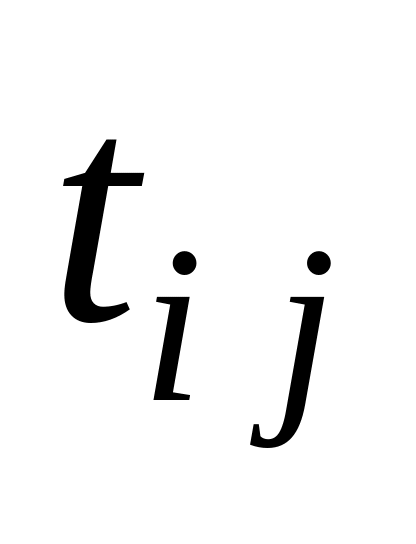

время работы.
В общем случае
,
но для некоторых
работ эти параметры совпадают.
Определение.
Поздним окончанием
работы ( i, j
) называется наибольшее
время после начала проекта, позже
которого работу нельзя
закончить (иначе сорвётся
проектное время
).
Событие j как раз означает окончание работ, заканчивающихся в j, в том числе работы ( i, j ), поэтому
.
Определение.
Поздним началом
работы ( i, j
) называется наибольшее
время после начала проекта, позже
которого работу нельзя
начать
(иначе сорвётся проектное время).

Если работа поздно начинается, то она и поздно заканчивается, поэтому
.
Позднее начало и окончание – "внешние" параметры, зависящие от .
Следующие определения резервов работ взяты из [1].
Определение. Полным резервом
называется наибольшее время, на
которое можно увеличить время работы
(т.е. это прибавка по времени, запас),
если предшествующие
для ( i, j
) работы начинаются в ранние
сроки, а последующие
за ( i, j
) – в поздние
сроки.
Другими словами, полный резерв это запас времени в самом "благоприятном" для работы случае, когда предшествующие рано заканчиваются и дают работе возможность для раннего начала, а последующие поздно начинаются и дают работе возможность для позднего окончания. Коротко: "до нас – рано, после нас – поздно".

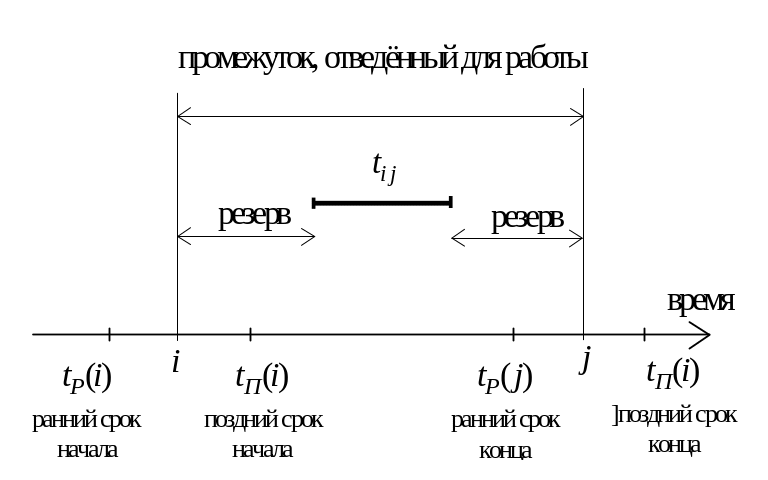

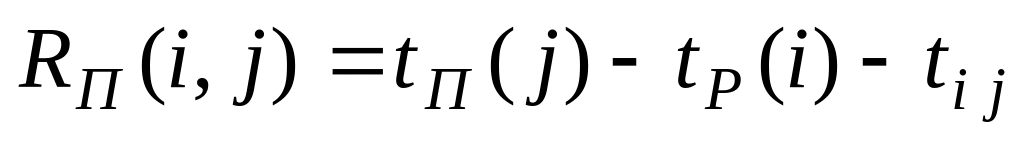

Несложно получить, что (см. схему)
,
Полезны также формулы
.
.
Полный резерв – "внешний" параметр.
Критические работы полностью определяются через значения полных резервов. Работа ( i, j ) является критической тогда и только тогда, когда
.
В случае, когда проектное время совпадает с критическим, т.е. когда проект вовсе не имеет резерва, резервы критических работ равны нулю, что и оправдывает название "критические".
Определение. Свободным резервом
работы ( i, j
) называется наибольшее время, на
которое можно увеличить время работы,
если предшествующие
и последующие работы начинаются
в свои ранние
сроки.
Коротко: "до нас и после нас рано".
Свободный резерв полностью определяется ранними сроками событий, не зависит от (это один из "внутренних" параметров проекта). Несложно получить (см. схему).
,
,
.
Определение.
Частным резервом второго рода
работы ( i, j
) называется наибольшее время, на
которое можно увеличить время работы,
если предшествующие и последующие
работы начинаются в свои поздние
сроки.
Коротко: "До нас и после нас поздно".
,
,
.
Резерв второго рода – "внутренний" параметр (докажите это!).
Определение. Частным резервом
первого рода
работы ( i, j
) называется наибольшее время, на
которое можно увеличить время работы,
если предшествующие
начинаются и заканчиваются в поздние
сроки, а последующие
– в ранние
сроки.
Коротко: "до нас поздно, после нас рано".
.
Условия в определении этого резерва часто не выполняются, так как в случае, когда предшествующие работы заканчивались поздно, следующие за ( i, j ) могут уже не иметь возможности начинаться рано. Формально в этом случае частный резерв первого рода является отрицательным и показывает не запас, а нехватку времени для работы. В литературе встречается формула
.
В любом случае справедливы соотношения
,
,
т.е.
наименьший среди резервов.
Частный резерв первого рода – "внешний" параметр.
Из расчётных формул для резервов можно получить полезное соотношение
,
позволяющее вычислить любой из резервов, если остальные три известны. Приведём полную таблицу параметров работ в примере 1.
Временные параметры работ Таблица 6.
Работа |
Обознач. |
Время |
|
|
|
|
|
|
|
|
|
|
B |
( 1, 2 ) |
13 |
|
0 |
13 |
19 |
6 |
|
6 |
0 |
3 |
-3 |
D |
( 1, 3 ) |
12 |
|
0 |
12 |
15 |
3 |
|
3 |
0 |
0 |
-3 |
H |
( 1, 4 ) |
6 |
|
0 |
6 |
15 |
9 |
|
9 |
6 |
6 |
3 |
F |
( 2, 5 ) |
1 |
|
13 |
14 |
20 |
19 |
|
6 |
0 |
0 |
-6 |
I |
( 2, 7 ) |
5 |
|
13 |
18 |
25 |
20 |
|
7 |
0 |
1 |
-6 |
G |
( 3, 6 ) |
5 |
|
12 |
17 |
22 |
17 |
|
5 |
0 |
2 |
-3 |
C |
( 4, 7 ) |
10 |
|
12 |
22 |
25 |
15 |
|
3 |
0 |
0 |
-3 |
A |
( 5, 6 ) |
2 |
|
14 |
16 |
22 |
20 |
|
6 |
1 |
0 |
-5 |
E |
( 6, 7 ) |
3 |
|
17 |
20 |
25 |
22 |
|
5 |
2 |
0 |
-3 |
