- •Определение нормативной продолжительности строительства объекта
- •1.2 Расчет продолжительности строительства методом экстраполяции. Построение графика нормативного освоения капитальных вложений (% ) нарастающим итогом по месяцам
- •2 Определение сметной стоимости строительства
- •2.1 Определение сметной стоимости строительства объекта
- •Расчет нормативного ежемесячного освоения капитальных вложений и сметной стоимости
- •3 Составление производственной программы строительства объекта и экономическая оптимизация
- •3.1 Определение трудоемкости работ специализированных потоков и продолжительности их выполнения
- •3.2 Построение линейной модели строительства объекта
- •3.3 Планируемое и нормативное распределение выполнения смр. Сравнительный анализ и выводы
- •4 Планирование годовой производственной программы строительной организации
- •Расчет годовой производственной программы строительной организации
- •4.2 Построение годового графика распределения смр
- •Оформление отчета
- •Список литературы
- •350072, Краснодар, ул. Московская, 2, кор. А
2.1 Определение сметной стоимости строительства объекта
Определение объемов работ для расчета сметной стоимости строительства объекта в работе выполняется в единицах измерения, указанных в справочной литературе для здания, по варианту задания с учетом конструктивного решения, этажности, используемых материалов
и мощности объекта (приложение 2, таблица 1).

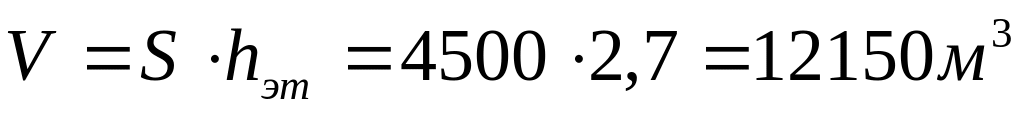

Объем здания рассчитывается по формуле:

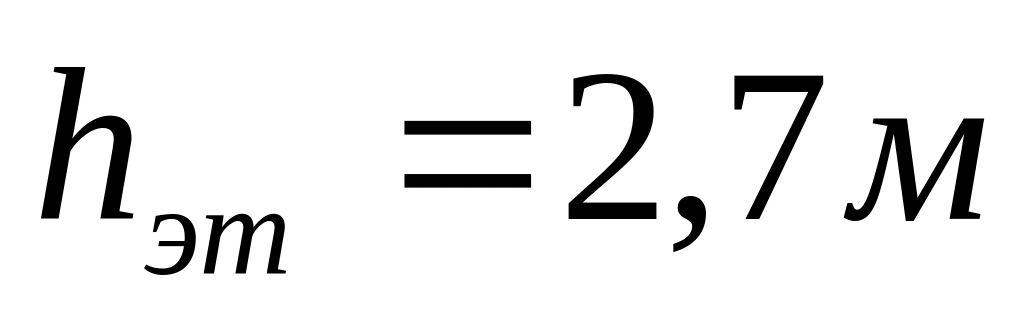

– высота этажа.
Стоимость 1м3 жилого здания по примерным удельным усредненным нормативам сметной стоимости строительно-монтажных работ (СМР) (см.
приложение 2) составляет

СМР= 52,2 руб./м3.
Стоимость м3 здания, умноженная на объем работ (объем здания),
принимается в качестве сметной стоимости объекта СМР по локальной смете.
13
Стоимость санитарно-технических и электротехнических работ
также определяются расчетом по примерным удельным усредненным
показателям сметной стоимости (приложение 3, таблица1):
- отопление ─ 0,65 руб./м3;
- вентиляция ─ 0,31 руб./м3;
- холодное водоснабжение ─ 0,19 руб./м3;
- канализация ─ 0,25 руб./м3;
- горячее водоснабжение ─ 0,40руб./м3;
- электроосвещение, телефон ─ 0,21 руб./м3.
Стоимость этих видов работ, приведенная на м3 здания, умноженная
на объем работ (объем здания), принимается в качестве их сметной стоимости по соответствующим локальным сметам.
Так как все эти локальные сметы входят в объектную смету, то сметную стоимость объекта по объектной смете можно определить умножением суммарной стоимости СМР, санитарно-технических и электротехнических работ, умноженных на объем здания:
;
Расчет капитальных вложений на строительство объекта, сметная
стоимость которого определена по объектной смете, составленной на
основе примерных удельных усредненных нормативов стоимости 1 м3
здания, выполняется на основе коэффициента (k), показывающего
соотношение между сметной стоимостью объекта (С) и капитальными
вложениями (К) в сводном сметном расчете и определяемого по формуле
k = C / К ; (4)
Для жилищного строительство такой коэффициент принимается
k = 0,62. Капитальные вложения в этом случае составят
К = 658,5 / 0,62 = 1062,1 тыс.руб.
Расчет нормативного ежемесячного освоения капитальных вложений и сметной стоимости
Расчет ежемесячного освоения капитальных вложений и сметной
стоимости выполняется в соотношениях, определенных в таблице 3 гр. 2 и 3 и вносятся в таблицу 5. Переход от процентного выражения освоения капитальных вложений к денежной оценке распределения капитальных вложений по месяцам строительства объекта представлен на рис. 4. Для этого определяется величина капитальных вложений по месяцам в денежном выражении по формуле
14
К д i = ∆ Кi • K ; (5)
где К – величина капитальных вложений по данным сводного сметного
расчета.
Согласно данных сводного сметного расчета общая величина капитальных вложений составляет (К) 1062,1 тыс. руб., в том числе стоимость строительных работ (С), выполняемых в составе объектной сметы - 658,5 тыс. руб.
Расчет Кд i по месяцам приведен в таблице 6.
Расчет освоения сметной стоимости по месяцам выполняется умножением освоения капитальных вложений этого же месяца на коэффициент k = 0,62 (отношение стоимости здания по объектной смете к капитальным вложениям или сметной стоимости строительства по итогу сводного сметного расчета).
Таблица 5 – Расчет ежемесячного освоения капитальных вложений
и сметной стоимости
№ п/п |
Кi, % нара- стающим итогом |
∆ Кi ,% помесячно |
К дi, тыс. руб. |
С |
|
тыс. руб. |
% |
||||
1 2 3 4 5 6 |
11 29 46 79 95 100 |
11 18 17 33 16 5 |
116,8 191,2 180,6 350,5 169,9 53,1 |
72,4 118,5 112 217,3 105,4 32,9 |
11 18 17 33 16 5 |
Итого: С К |
658,5 1062,1 |
тыс. руб. тыс. руб. |
1062,1 |
658,5 |
100 |
На основании данных таблицы 5 строятся графики ежемесячного
нормативного освоения капиталовложений (см. рис. 4) и сметной стоимости (рис. 5). Полученные результаты распределения сметной стоимости по месяцам строительства объекта используются для анализа соответствия нормативного распределения сметной стоимости по месяцам и распределения ее по результатам календарного планирования производства строительно-монтажных работ на объекте. Выявленные значительные отклонения должны быть обоснованы или проведена оптимизация календарного плана по срокам выполнения работ за счет изменения организационно-технологической схемы строительства, численного состава бригад и т.п.
15

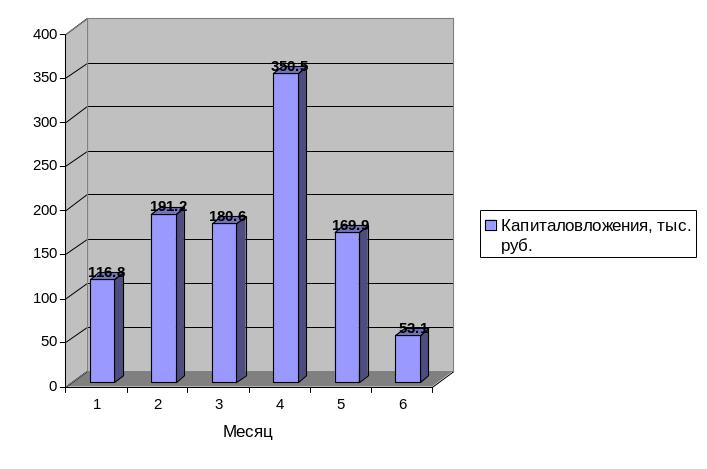

Рисунок 4 – График распределения ежемесячного выполнения
капиталовложений.

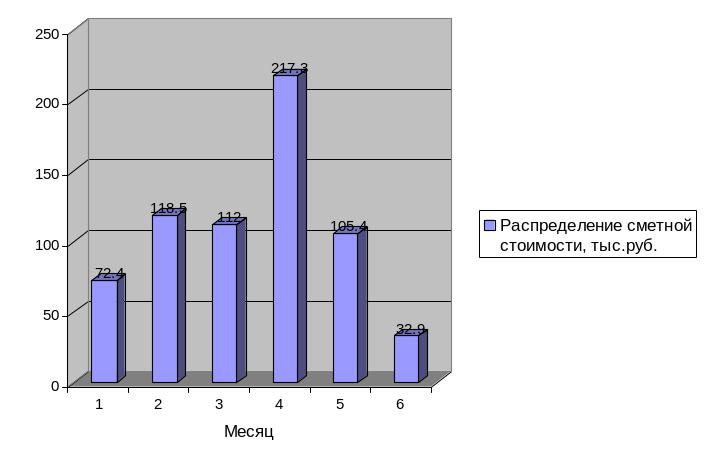

Рисунок 5 – График распределения ежемесячного выполнения
сметной стоимости.
