- •Тема №1 «Кладка стін полегшених конструкцій з термовкладиш»
- •Тема №2 «Монтаж колон в окремо стоячі фундаменти».
- •Тема №3 «Загальна технологія зварювальних робіт»
- •Тема: «Кладка стін полегшених конструкцій з термовкладишем»
- •1.1.Вступ
- •1.2.Матеріали
- •1.3.Інструменти і пристосування
- •1.4. Технологія виконання робіт
- •1.5. Економічний розділ.
- •1.6.Сучасні матеріали
- •1.7. Організація робочого місця
- •1.8. Безпека праці
- •1.9.Список використаної літератури
- •Тема: «Монтаж колон у окремо стоячі фундаменти»
- •2.1. Область використання.
- •2.2.Технологічна карта.
- •Підготовка до роботи та умови її виконання.
- •Будівельні конструкції та матеріали.
- •Обладнання, пристосування і інструменти.
- •Склад робіт та виконавці.
- •Організація робочого місця.
- •2.2.6.Послідовність виконання робіт.
- •Підіймання та переміщення колони до місця встановлення..
- •Приймання та встановлення..
- •Безпека праці при виконанні монтажних робіт.
- •2.9. Список використаної літератури
- •Тема:«Технологія зварювальних робіт»
- •3.1. Вступ
- •3.2. Приладдя й інструменти електрозварника
- •3.3. Техніка виконання зварних швів.
- •3.4. Безпека праці при виконанні зварювальних робіт.
- •3.5.Організація робочого місця.
- •3.6.Список використаної літератури

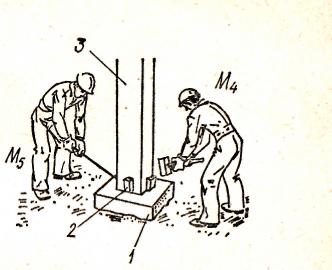

Приймання та встановлення..
Виконують монтажники М5 та М4, знаходячись у місця встановлення колони, приймають її руками за бокові грані, зупиняють та орієнтують над місцем встановлення. М5 вставляє монтажний лом в фундамент таким чином, щоб колона сковзала на місце встановлення, а М4 подає команду машиністу крана поступово опускати колону в стакан. Після торкання колоною дна лом виймають.
Вивірка та закріплення колони.
Виконують монтажники М4 таМ5 з допомогою монтажних ломів, кувалди клинів, та двох теодолітів.
Роз стропування колони.
Виконують монтажники М4 таМ5.
Монтажники перевіряють надійність тимчасового закріплення колони. Після чого М5 подає машиністу крана команду уповільнити стропи, а М4 визволяє захват, витягує штир з захвата і колони. Машиніст крану відводить захват від колони та подає його для стропування наступної колони.
Слід звертати увагу на щільність прилягання клинів до граней колони та стінок фундаменту. В процесі роз стропування не повинно відбутися зміщення рисок на колоні та фундаменті.
Безпека праці при виконанні монтажних робіт.
Будівельно-монтажні роботи з погляду техніки безпеки можна поділити на дві групи. Перша група — роботи, що виконуються внизу (підготовка монтажного майданчика, вантажно-розвантажувальні й складські роботи, укруплювальне складання і підготовка конструкцій до монтажу), і друга група — роботи, що виконуються на висоті (підготовка місць установлення конструкцій, установлення конструкцій у проектне положення, антикорозійні роботи, які мають значний обсяг).
Верхолазними вважають роботи, що виконуються на висоті понад 5 м від поверхні ґрунту, перекриття або робочого настилу, над яким ведуться роботи. Основним засобом, що захищає працюючих від падіння з висоти, є запобіжний пояс.
До самостійних верхолазних робіт допускають осіб, не молодших 18 років, які пройшли медичний огляд, мають стаж верхолазних робіт не менше року і тарифний розряд не нижче другого. Робітники, вперше допущені до верхолазних робіт, протягом одного року повинні працювати під безпосереднім наглядом досвідчених робітників, призначених наказом керівника організації.
Учнів професійно-технічних училищ віком не молодших 17 років допускають до роботи на висоті тільки для проходження виробничої практики під постійним наглядом майстра виробничого навчання і працівника будівельної організації не більше ніж на три години в день.
До виконання будівельно-монтажних робіт, до яких ставляться додаткові вимоги щодо безпеки праці, допускають осіб не молодших 18 років, які мають професійні навички, пройшли навчання безпечних методів і прийомів цих робіт та одержали відповідні посвідчення.
Перед початком робіт у місцях, де є або може виникнути виробнича небезпека (незалежно від характеру виконуваної роботи), відповідальному виконавцеві робіт видають наряд-допуск на виконання робіт підвищеної небезпеки. До таких будівельно-монтажних робіт належать роботи, що виконуються на території діючого підприємства, при суміжному виконанні кількох робіт на дільниці, а також роботи, пов'язані із застосуванням будівельних машин в охоронних зонах повітряних ліній електропередач.
Наряд-допуск видають на строк, необхідний для виконання заданого обсягу робіт. Якщо змінюються умови виконання робіт, наряд-до-пуск анулюють, і поновити роботи дозволяється тільки після видачі нового наряду-допуску.
На дільниці (захватці), де ведуться монтажні роботи, не допускаються інші роботи і перебування сторонніх осіб.
При спорудженні будівлі забороняється виконувати роботи, пов'язані з перебуванням людей в одній секції (захватці, дільниці) на поверхах (ярусах), над якими переміщують, установлюють і тимчасово закріплюють конструкції. Одночасне виконання монтажних та інших будівельних робіт на різних поверхах (ярусах) допускається при умові, що між ними є надійні міжповерхові перекриття, за письмовим дозволом головного інженера.
Небезпечну зону при монтажі конструкцій позначають попереджувальними знаками. Під час переміщення конструкцій монтажники повинні бути поза контуром конструкції, яку встановлюють, з боку, протилежного подачі конструкції краном. Забороняється перебування робітників на конструкціях під час піднімання, переміщення і встановлення їх; не можна також залишати підняту конструкцію у висячому положенні. Не допускається перебування людей під конструкціями, які монтують, до встановлення їх у проектне положення та закріплення. Під час монтажу конструкцій будівель монтажники повинні бути на раніше встановлених і надійно закріплених конструкціях або на засобах підмощування.
Стропують конструкції за допомогою інвентарних і спеціально розроблених такелажних пристроїв за схемами, складеними з урахуванням міцності й стійкості конструкцій, які піднімають, при монтажних навантаженнях. Якщо конструкції не мають достатньої жорсткості, їх підсилюють до піднімання відповідно до вимог проекту виконання робіт. Окремі дрібні деталі, які піднімають разом з конструкціями, попередньо надійно закріплюють. Конструкції, які піднімають кранами, удержують від розхитування та обертання на гаку крана відтяжками з конопляного каната або тонким тросом. Застосовують також парні відтяжки, які прикріплюють до обох кінців конструкцій. До піднімання конструкцій робітник повинен пересвідчитися у справності й строках придатності вантажозахватних пристроїв, а майстер — періодично оглядати і випробовувати їх.
Вантажопідйомність стропів, траверс, захватів має відповідати масі конструкції, яку піднімають. Вона повинна легко надіватися на гак крана і легко зніматися з нього. При цьому способи стропування в усіх випадках повинні виключати можливість падіння вантажу.
Сигнали подає тільки одна людина — керівник монтажу. Сигнал «Стоп» подає будь-який робітник, який помітив небезпеку. В особливо небезпечних випадках (при застосуванні складних вантажозахватних пристроїв або двох кранів) сигнали подає майстер або виконроб. Розстроповують конструкції тільки після міцного і стійкого закріплення їх. Пересувати конструкції після встановлення їх і зняття захватних пристроїв забороняється.
Особливих заходів безпеки треба додержувати при монтажі довго- мірних і важких конструкцій. їх стропують за заздалегідь розробле ними схемами. Колони монтують, попередньо оббудувавши їх сходами, колисками, площадками. !
Найбільш небезпечні умови праці бувають при встановленні фахверкових колон, ферм, в'язей, конструкцій ліхтарів, підвісних кранових колій та стінових захисних конструкцій одноповерхових виробничих будівель.
При монтажі стальних конструкцій найбільшу небезпеку становлять ферми, які треба монтувати спеціальними траверсами. Для виконання монтажних з'єднань на рівні монтажних вузлів застосовують монтажні колиски, помости, драбини, а для переходу монтажників від однієї конструкції до іншої — драбини, перехідні містки і трапи. Перехід по фермі, ригелю або балці дозволяється тільки при надійно закріпленому, туго натягнутому вздовж них на висоті 1,2 м стальному канаті, призначеному для закріплення карабіна запобіжного пояса. Перехід монтажників по встановлених конструкціях, що не мають захисної огорожі й стального каната, не допускається. Робітники можуть пересуватися по підвісних драбинах тільки в межах двох поверхів. Категорично забороняється переміщувати людей вантажними кранами і підйомниками.
Конструкції наступного поверху багатоповерхової будівлі монтують лише після надійного закріплення всіх конструкцій попереднього поверху. Після монтажу конструкцій перекриття і покриття треба встановлювати захисні огорожі до початку наступних робіт. Отвори в перекриттях і прорізи, до яких можливий доступ людей, повинні бути закриті суцільним міцним настилом або мати захисні огорожі з бортовими дошками по всьому периметру.
При виконанні будівельно-монтажних робіт на території діючого підприємства виникають додаткові фактори, які підвищують небезпеку для робітників. Вони пов'язані з можливою наявністю на даному підприємстві шкідливих речовин, газонебезпечних, вибухо- і пожежоне-безпечних місць, шуму, вібрації тощо. До таких додаткових' факторів належать тіснота, необхідність ведення робіт поблизу діючого устаткування, транспорту, що рухається, комунікацій, енергетичних мереж, діючого виробництва.
Заходи безпеки, що здійснюються при виконанні монтажних і демонтажних робіт на території діючого підприємства, залежать від умов виконання і ступеня небезпеки монтажних робіт.
Умови виконання робіт можуть бути такими:
монтаж нових об'єктів і розширення діючих цехів на території діючого підприємства;
монтаж і демонтаж конструкцій у діючих цехах в умовах, коли роботу виконують з тимчасовою зупинкою виробничого процесу;
незначні монтажні й демонтажні роботи ведуть безпосередньо в діючих цехах в умовах, коли неможливо або недоцільно зупиняти виробничий процес;
монтажні й демонтажні роботи пов'язані з ліквідацією наслідків аварії, руйнуванням конструкцій, частини будівлі чи споруди.
При виконанні робіт в умовах діючого виробництва працівникам будівельно-монтажної організації забороняється заходити в цехи та в інші приміщення, крім тих, в яких провадиться робота, проходити в місцях, не призначених для цього.
Забороняється завалювати конструкціями та устаткуванням проїзди і проходи на території підприємства і в діючих цехах.
Не дозволяється без потреби, пов'язаної з виконанням дорученої роботи, підніматися й проходити по дахах будівель, підкранових балках або інших конструкціях будівель і споруд.
Керівники діючого підприємства несуть відповідальність за здійснення постійного контролю за додержанням правил охорони праці підрядними організаціями, а керівники будівельно-монтажних організацій — за створення безпечних умов праці та виконання правил безпеки і трудової дисципліни своїми працівниками.
Небезпечні зони монтажу баштових і щоглових споруд, що будуються в населених місцях і на території діючого виробництва, обгороджують. У небезпечній зоні можуть перебувати тільки робітники, зайняті монтажем конструкцій. Забороняється перебування сторонніх осіб у радіусі 1/в висоти щогли від основи в процесі монтажу її елементів.
При монтажі споруд до 70 м заввишки зв'язок між працівниками здійснюють, як правило, за допомогою рупора, а також загальноприйнятою знаковою сигналізацією. Якщо висота більша, застосовують провідний зв'язок з мікрофоном і репродукторами.
Після встановлення і закріплення опорної частини башт і щогл металоконструкції заземлюють, а в процесі монтажу конструкцій на висоті понад 100 м установлюють сигнальне освітлення, щоб запобігти зіткненню літаків із цими спорудами.
Піднімаються (спускаються) працюючі на висоту до 70 м, як правило, по проектних сходах, які монтують одночасно з основною конструкцією, або по навісних металевих драбинах з дуговою огорожею. На висоту понад 70 м людей піднімають механізованим способом — за допомогою спеціальних підйомників і колисок, що удержуються двома гнучкими відтяжками. Категорично забороняється піднімати або опускати на площадці більшу кількість людей, ніж передбачено проектом виконання робіт.
Для безпечної організації робочих місць на висоті при встановленні, вивірянні й закріпленні окремих елементів або секцій застосовують різні площадки, драбини, перехідні містки, що переставляються краном.
На монтаж листових конструкцій (резервуарів, газгольдерів) розробляють проект виконання робіт або технологічні карти, в яких передбачають заходи для безпеки праці.
Межі небезпечних зон при монтажі листових конструкцій (територія навколо них розміром не менше двох діаметрів від стінок конструкцій) позначають і обгороджують згідно з вимогами проекту виконання робіт. Небезпечна зона при транспортуванні рулонів до місця монтажу методом перекочування — не менше 10 м попереду й 10 м позаду рулона, який рухається. У такій зоні перебувати людям забороняється,
Перед розгортанням рулона для встановлення у проектне положення його обв'язують «петлею» — страхувальним стальним канатом, кінець якого прикріплюють до трактора або лебідки, що гарантує від різкого мимовільного розгортання рулона.
У процесі розгортання рулона стороннім особам забороняється перебувати на відстані менш як 15 м від рулона.
Стійкість корпусів резервуара і газгольдера, які монтують методом розгортання, забезпечують закріпленням їх в процесі монтажу розчалками, а також установленням конструкцій покриття в міру розгортання полотнища корпуса. До встановлення постійних кріплень застосовують тимчасові пристрої.
Якщо корпус резервуара монтують полистовим способом, після складання чотирьох поясів їх закріплюють розчалками, місця встановлення і кількість яких визначені в проекті виконання робіт. У районах будівництва, де сильні вітри, розчалки встановлюють після складання другого ярусу.
Не можна допускати навіть короткочасного розміщення на даху резервуара вантажів і скупчення снігу.
Не дозволяється вести монтажні роботи на висоті у відкритих місцях, якщо швидкість вітру 15 м/с і більше, а також при ожеледі, сильному снігопаді, дощі й грозі. Монтаж вертикальних глухих панелей і подібних до них конструкцій припиняють при швидкості вітру 10 м/с і більше. Якщо швидкість вітру 12 м/с, роботу на баштових і щоглових спорудах припиняють, працюючі спускаються вниз. Забороняється піднімати людей на висотні споруди при швидкості вітру 10 м/с (табл. 8).
Питання техніки безпеки розробляють у проекті виконання робіт. Вони мають конкретне вирішення.
На будівельному генеральному плані зазначають: під'їзні дороги до об'єкта; місця, способи встановлення захисних конструкцій небезпечних зон (монтажного майданчика в цілому, ділянок виконання робіт, зон дії машин та механізмів); місця проходу до робочих місць від санітарно-побутових приміщень та місця піднімання на висоту; місця складування будівельних конструкцій та під'їзні шляхи до них.
У проекті виконання робіт розробляють заходи для освітлення монтажного майданчика та робочих місць, а також конкретні протипожежні заходи. Наводять схеми і способи стропування із зазначенням конструкції вантажозахватних пристроїв.
