Методические рекомендации

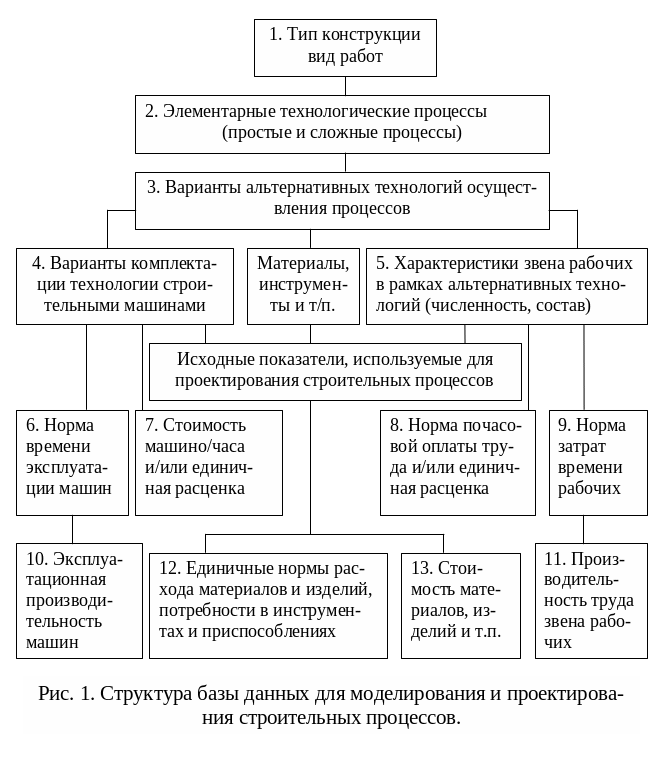

Для описания функционирования элементарных технологических процессов используются следующие исходные показатели (рис. 1):

  • объем строительно-монтажных работ (Vi);

  • численность рабочих соответствующей специальности (Nj);

  • численность строительных машин определенного типа (Mk);

  • затраты времени (Нвр) – затраты машинного (рабочего) времени на производство единичного объема продукции (выполнение единичного объема работ);

  • производительность (Р) – объем производства продукции (выполнения работ) в единицу времени, является величиной, обратной норме времени;

  • единичная расценка (СЕД) – стоимость затрат ресурсов на единичный объем произведенной продукции (выполненных работ);

  • стоимость машино-часа (Смаш-час);

  • стоимость человеко-часа (Счел-час);

  • норма расхода строительных материалов, конструкций, изделий и т.п. (mr);

  • стоимость строительных материалов материалов, конструкций, изделий и т.п. (Cmr).

Для формирования базы исходных данных для организационно-технологического в качестве источников информации используются нормативные, нормативно-справочные, справочные, методические и научные издания.

В таблице 2 представлены основные виды источников информации, привлекаемых на различных этапах формирования базы данных организационно-технологических решений производства строительных работ.

Таблица 2

Основные источники исходных данных для проектирования организационно-технологических решений производства строительных работ.

№ пп.

Наименование этапа работ

Источники информации

1.

Структуризация комплексных строительных процессов (определение состава элементарных технологических процессов)

ГЭСНы, ЕниРы, типовые технологические карты

2.

Определение альтернативных технологий производства строительных работ

ГЭСНы, ЕниРы; патентный поиск, строительные каталоги, научные издания

3.

Определение вариантов механизации каждой технологии производства работ (определение альтернативных для применения типов машин, машин одного типа различной мощности, вариантов комплектации машинами)

ГЭСНы, ЕниРы; каталоги строительных машин, справочные издания

4.

Определение численности и состава звена рабочих

ГЭСН (средний разряд рабочих), ЕНиРы (рекомендуемая численность и состав звена рабочих

5.

Определение затрат рабочего времени (производительности труда рабочих)

1) Государственные нормы: ГЭСН (ЕНиР, в случае, если отсутствует необходимая информация в ГЭСН);

2) Внутрифирменная база нормативных данных.

6.

Определение затрат машинного времени (производительности машин)

7.

Определение потребности в материалах, изделиях, приспособлениях, инструментах

ГЭСН

8.

Определение стоимости эксплуатации машин и труда рабочих

ФЕР, ТЕР (сборники сметных норм стоимости эксплуатации строительных машин)

9.

Определение стоимости материалов, изделий, приспособлений, инструментов

ФЕР, ТЕР, информационно-справочные издания

Продолжительность строительных работ может быть вычислена посредством следующего выражения (Т, часов):

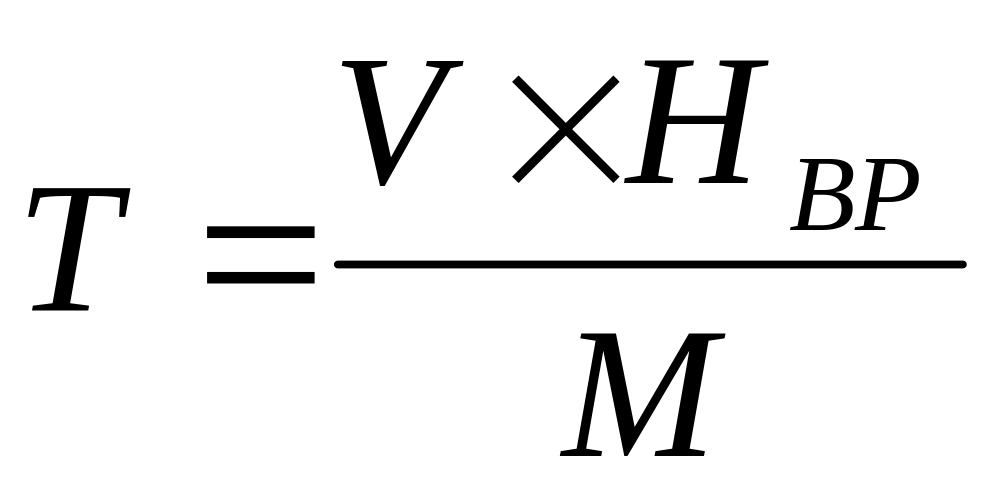

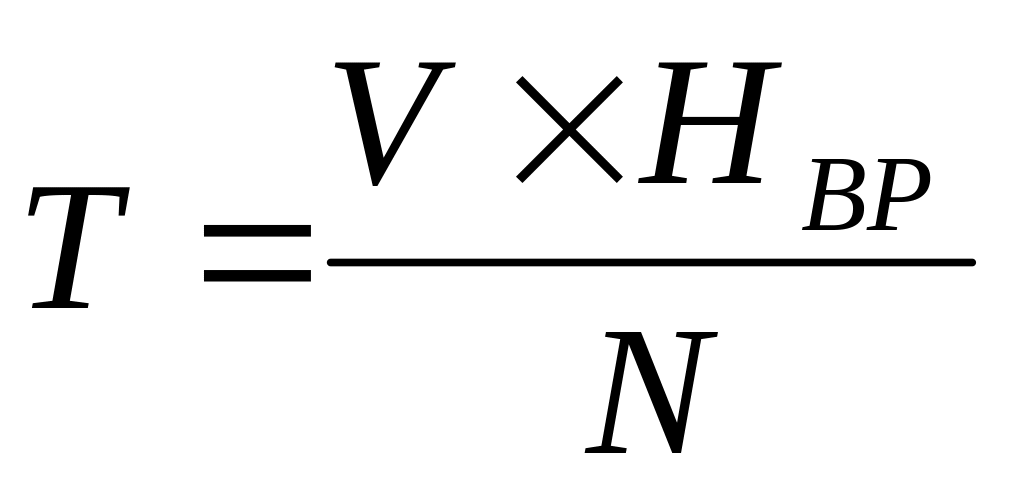

или где:

  • V - объем строительно-монтажных работ;

  • N - численность рабочих;

  • М - численность строительных машин;

  • затраты времени (Нвр) – затраты машинного (рабочего) времени на производство единичного объема продукции (выполнение единичного объема работ).

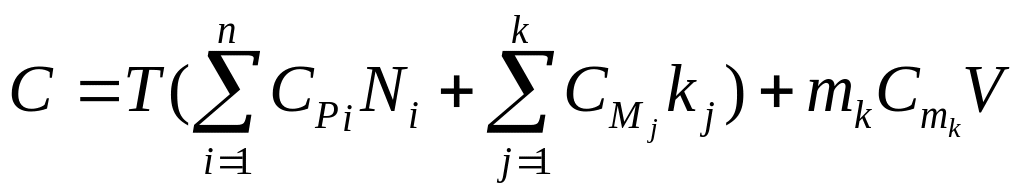

Для вычисления стоимости использовать следующее выражение:

СРi – стоимость одного человеко-часа работы специалиста i-той специальности и разряда;

Ni – численность рабочих i-той специальности и разряда;

СМj – стоимость одного машино-часа для машины j-го типа;

kj – количество одновременно работающих строительных машин j-го типа;

mk – норма расхода k-го материала, конструкции, изделия;

Сmk – стоимость единицы k-го материала, конструкции, изделия;

V – объем работа для соответствующего технологического процесса;

Т – продолжительность выполнения работ.

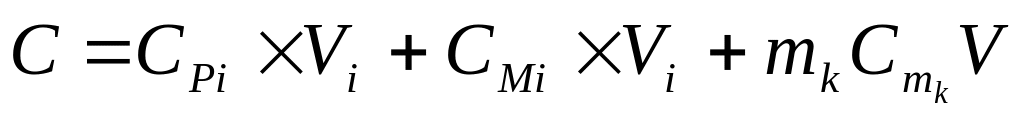

Также, для определения стоимости строительно-монтажных работ, возможно использовать следующее выражение:

, где

СРi – расценка стоимости труда рабочих на единичный объем работ для i-го процесса;

СМj – расценка стоимости эксплуатации машины на единичный объем работ для i-го процесса.

Таблица 3

Задания для л/р №2

(Технологический процесс – разработка и перемещение грунта бульдозером,

группа грунта – I)

№ вар.

Объем выемки грунта, м. куб.

Средняя дальность транспортировки, м

Мощность бульдозера, л.с.

1

4000

15

80

2

4200

20

108

3

4400

25

130

4

4600

30

165

5

4800

35

180

6

5000

40

80

7

5200

45

108

8

5400

50

130

9

5600

55

165

10

5800

60

180

11

6000

65

80

12

6200

70

108

13

6400

75

130

14

6600

80

165

15

6800

85

180

16

7000

90

80

17

7200

95

108

18

7400

100

130

19

7600

105

165

20

7800

110

180

21

8000

115

80

22

8200

120

108

23

8400

125

130

24

8600

130

165

25

8800

135

180

Лабораторная работа №3. Автоматизированное организационно-технологическое проектирование строительных процессов на

вариантной основе

Цель работы: освоение методики автоматизированного вариантного формирования организационно-технологических решений (ОТР) производства строительных работ с учетом условий подрядной организации и возможностей региональной базы стройиндустрии.

Задачи: используя исходные данные (Таблица 5) необходимо:

  1. Сформировать все осуществимые варианты организационно-технологических решений осуществления каждого простого технологического процесса.

  2. Определить интенсивность производства работ для каждого варианта осуществления простых технологических процессов.

  3. Сформировать все осуществимые варианты выполнения комплексного технологического процесса на основе полного перебора альтернативных вариантов ОТР производства работ на уровне простых технологических процессов.

  4. Определить продолжительность и стоимость для каждого варианта осуществления комплексного технологического процесса.

  5. Выполнить сравнение вариантов производства строительных работ по стоимости и продолжительности (отложить в системе декартовых координат все варианты, приняв в качестве осей абсцисс и ординат – продолжительность и стоимость).

  6. Выбрать вариант, для которого:

а) - наименьшая стоимость;

б) - наименьшая продолжительность;

в) - наименьшее значение интегрального показателя, учитывающего и стоимость, и продолжительность производства строительных работ.

  1. Ввести исходные данные в программу «Технолог» и выполнить формирование ОТР производства работ, сравнить результаты ручного и автоматизированного организационно-технологического проектирования.

  2. Разработать блок-схему формирования ОТР на вариантной основе.

  3. Оформить лабораторную работу в соответствии с таблицей 6 и 7.
