Геодезические работы при проектировании. Проектирование горизонтальной площадки. Составление картограммы землянных работ.
Одной из составных частей генерального плана является проект вертикальной планировки застраиваемой территории. В соответствии с этим проектом естественный рельеф строительной площадки преобразуется путем выполнения земляных работ. Проектирование горизонтальной площадки проводится по топографическим планам масштабов 1 : 5000—1 : 500 или по результатам нивелирования поверхности при условии нулевого баланса земляных работ, т. е. при условии, чтобы объемы выемок и насыпей были примерно равны между собой. Для решения этой задачи строительный участок (рис. 74, а) нивелируют по сетке квадратов со сторонами от 10 до 50 м и находят среднюю отметку планируемого участка.

Допустим, вычисленные отметки углов в квалпате 1 оказались
и
т. д.

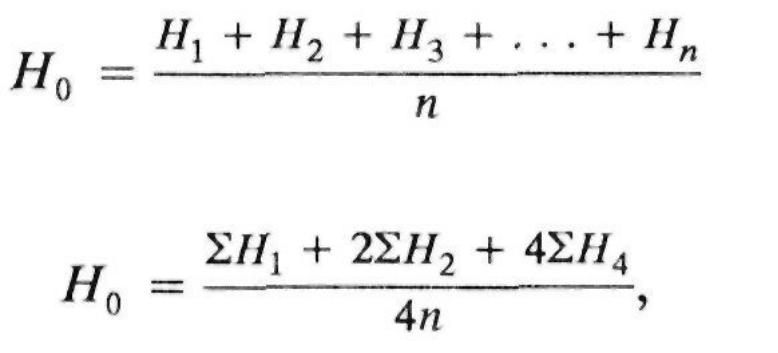

Проектная отметка площадки вычисляется как среднее значение из отметок квадратов
г
де
п
—
число квадратов; ∑Н1—
сумма отметок вершин, входящих в один
квадрат; ∑Н2—
сумма отметок вершин, общих для двух
квадратов; ∑Н4—
сумма отметок вершин, общих для четырех

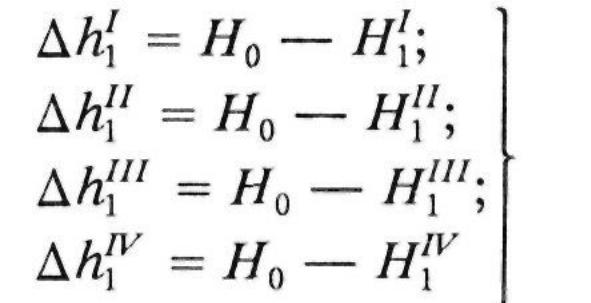

квадратов.Рабочие отметки всех вершин
квадратов вычисляются по формулам
и
т. д.

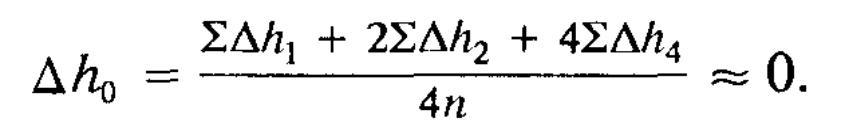

Контролем правильности вычисления рабочих отметок служит
формула
Г
рафическим
документом по вертикальной планировке
является картограмма
земляных работ, составленная на основе
нивелирного плана крупного масштаба
(рис. 75). На картограмме указываются
фактические, проектные и рабочие отметки,
положение линии нулевых работ. Положение

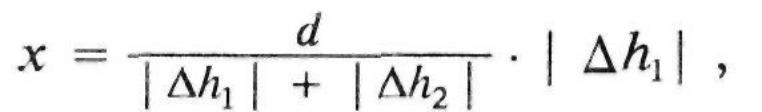

точек нулевых работ на сторонах квадратов
определяют аналитическим способом по
формуле
г
де
d
—
длина стороны квадрата;
— рабочие отметки.
Определение точек нулевых работ, расположенных на сторонах квадратов, проводится между смежными рабочими отметками, имеющими разные знаки.Соединив точки нулевых работ, получают линию нулевых работ.
Квадраты, имеющие в своих вершинах рабочие отметки с разными знаками, называются смешанными, а с одинаковыми — однородными или чистыми.Объем земляных работ наиболее часто вычисляют методом четырехгранных
или методом трехгранных призм. Объем четырехгранной призмы определяется по формуле

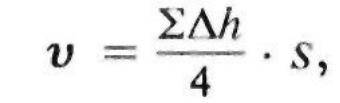

г
де
— высота однородной призмы,равная
среднему
арифметическому из рабочих отметок; s — площадь основания призмы.

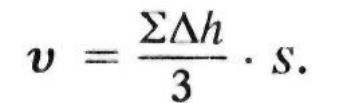

Объем трехгранной призмы вычисляется по формуле
О
бъем
пятигранных призм в смешанных квадратах
целесообразно вычислять как разность
объемов четырехгранных и трехгранных
призм.
Подсчет объемов земляных работ, насыпей и выемок по методу квадратов производится для каждого квадрата или части его по формулам (152) и (153).
После подсчетов объемов для отдельных квадратов вычисляют
общий объем насыпи и выемки. Разница в объемах насыпи и
выемки допустима до 3 %.
В табл. 23 обозначено:
— алгебраическая
сумма рабочих отметок вершин фигуры; к
—
число вершин фигуры (4 или 3); s
—
площадь основания фигуры в кв. м; vn —
суммарный объем земляных работ в
смешанном квадрате.
Объем пятигранной призмы вычисляется как разность объемов смешанной четырехгранной (vn) и трехгранной призм. Трехгранные призмы следует нумеровать четными числами (2, 4, 6, 8, 10, 12 и т. д.).
