2.2 Расчет и расстановка рабочей силы
Для решения этой задачи в цехах, оборудованных конвейерными линиями, необходимо определить ритм технологического потока, т.е. промежутки времени в секундах, через которые туши сходят с конвейера.

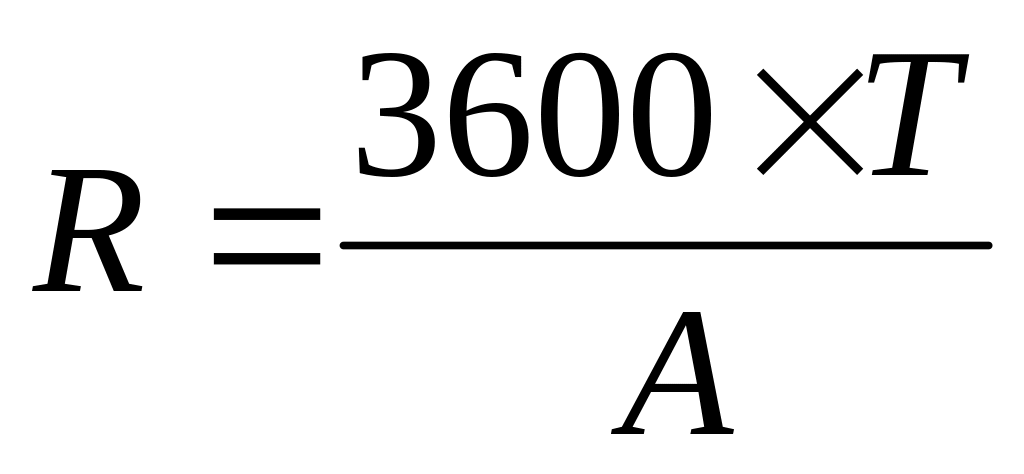

Ритм определяют по формуле (7):
(7)
Где R - ритм, с/гол.;
Т - длительность смены в часах;
А - количество голов скота, перерабатываемого в смену.
Расчетное количество рабочих определяют по формуле (8):

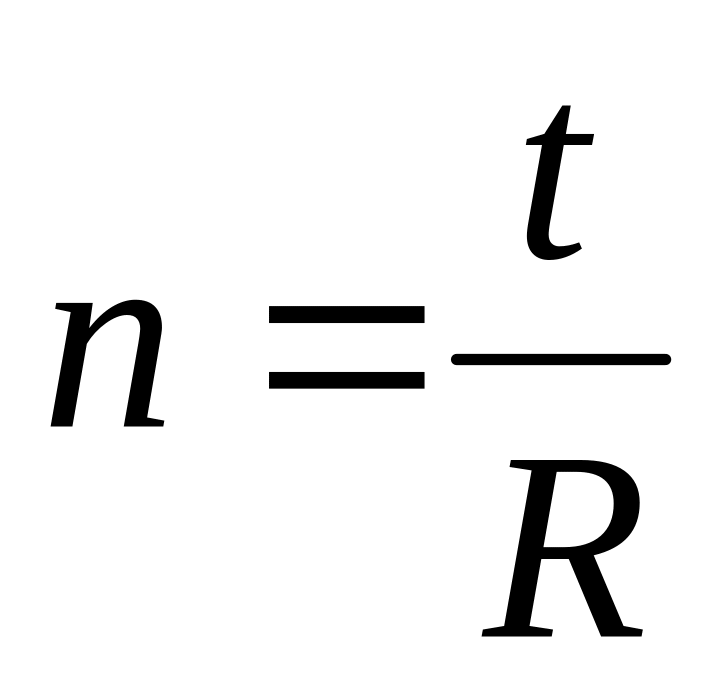

(8)
Где n - количество рабочих;
t - длительность операции на 1 голову, с;
R - ритм.
Весь расчет и расстановку рабочей силы целесообразно свести в таблицу 4.
Таблица 4 — Расчет и расстановка рабочей силы
№ п/п |
Наименование технологической операции |
Длительность операции, с |
Количество рабочих |
||||||
расчетное |
принятое |
||||||||
1. |
Подгон скота |
15 |
0,37 |
1 |
|||||
2. |
Электрооглушение |
16 |
0,39 |
1 |
|||||
3. |
Накладывание путовой цепи и подъем элеватором |
15 |
0,37 |
|
|||||
4. |
Закалывание |
17 |
0,41 |
1 |
|||||
5. |
Сбор пищевой крови |
9 |
0,22 |
|
|||||
6. |
Стрижка хребтовой щетины, вставка резиновых пробок в трахею, подача туш на шпарку |
144 |
3,51 |
5 |
|||||
7. |
Спуск туш в шпарильный чан, шпарка туш |
60 |
1,46 |
|
|||||
8. |
Удаление щетины скребмашиной |
30 |
0,73 |
4 |
|||||
9. |
Очистка туш на столе, выемка резиновых пробок, подъем туш на подвесной путь |
130 |
3,17 |
|
|||||
10. |
Очистка туш на подвесном пути |
120 |
2,93 |
4 |
|||||
11. |
Опаливание туш в газовых печах или газовыми голелками |
60 |
1,46 |
|
|||||
12. |
Снятие копыт, очистка туш от нагара, обмывка туш щетками |
70 |
1,71 |
2 |
|||||
13. |
Замякотка туш |
20 |
0,49 |
1 |
|||||
14. |
Распиловка или разрез грудной кости |
8 |
0,2 |
|
|||||
15. |
Подрезание головы |
20 |
0,49 |
1 |
|||||
16. |
Отделение половых органов, вымени, разрез брюшной стенки, удаление выпоротков, сальника, кишечника и желудка |
25 |
0,61 |
|
|||||
17. |
Подрезка диафрагмы, выемка ливера |
20 |
0,49 |
3 |
|||||
18. |
Разборка кишечника, желудков и ливера, срезание жира с желудков, освобождение их от содержимого и промывка |
52 |
1,27 |
|
|||||
19. |
Ветосмотр внутренностей |
Одно рабочее место |
|||||||
20. |
Распиловка туш |
20 |
0,49 |
1 |
|||||
21. |
Окончательная инспекция туш |
Одно рабочее место |
|||||||
22. |
Выемка почек и почечного жира |
30 |
0,73 |
3 |
|||||
23. |
Срезание жира, мясокостного хвоста, остатков диафрагмы, сухой туалет туш |
85 |
2,07 |
|
|||||
24. |
Отделение голов, передних и задних ножек |
28 |
0,68 |
1 |
|||||
25. |
Мокрый туалет туш |
37 |
0,9 |
1 |
|||||
26. |
Клеймение туш |
Одно рабочее место |
|||||||
27. |
Подача туш на весы, откатка от весов |
25 |
0,61 |
1 |
Принятое количество рабочих определяется путем объединения смежных операций. При этом следует учитывать, что суммарное время операции не должно превышать ритма или числа, кратного ему. Не следует объединять операции, производимые на различных высотах без подъемно-спускных устройств или требующие значительного фронта работ или различной квалификации работников.
