4. Организация и Технология производства работ

4.1. Определение объемов работ

4.1.1. Определение объемов земляных работ при вертикальной планировке площадки

Земляные работы по вертикальной планировке площадки состоят из срезки растительного слоя грунта, разработку грунта в зоне выемки с перемещением в зону насыпи с послойной укладкой, уплотнением и окончательной планировкой площадки. Площадка разбита на квадраты со стороной а = 90 м.

Схема распределения объемов грунта по квадратам представлена на рис.4.1.

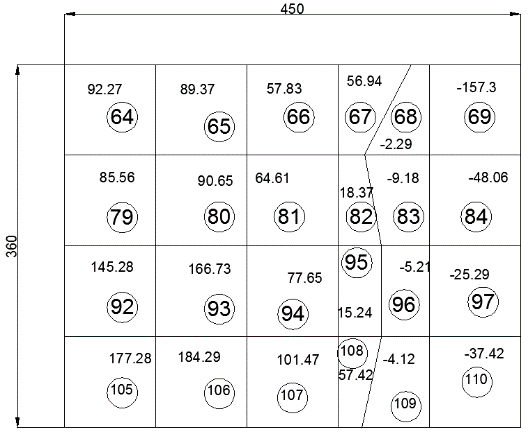

Рис. 4.1 Вертикальная планировка площадки

Определим объём разработки грунта при вертикальной планировке площадки V, м3, в условиях нулевого баланса.

Для этого воспользуемся следующими формулами:

Vпл=Vнас =Vв

где Vнас - объем грунта насыпи, м3

Vв - объем грунта выемки, м3

где - сумма положительных объемов грунта по квадратам, м3;

- сумма отрицательных объемов грунта по квадратам, м3.

Vпл =1480,96 м3, Vнас-Vв=1480,96-1480,96=0.

Ведомость объемов насыпи и выемки приводится в таблице 4.1.

Таблица 4.1-Ведомость объемов насыпи и выемки.

№ фигуры

Объем грунта, м3

Насыпи(+)

Выемки(-)

64

92,27

65

89,37

66

57,83

67

56,94

68

2,29-156,2

69

157,30-148

79

85,56

80

90,65

81

64,61

82

18,37

83

9,18-148

84

48,06-148

92

145,28

93

166,73

94

77,65

95

15,24

96

5,21-148

97

25,29-148

105

177,28

106

184,29

107

101,47

108

57,42

109

4,12-148

110

37,42-148

Итого

1480,96

1480,96

Перед тем как рыхлить грунт, который будет перемещаться, надо произвести снятие плодородного слоя.

Срезку плодородного слоя грунта толщиной 20 см осуществляют с помощью бульдозера Д3-18 и удаляют за пре­делы строительной площадки.

Так как срезка растительного слоя выполняется на всей площадке, то объёмы работ при этом будут равны:

где Sраст – объем работ по срезке растительного слоя грунта;

Sп – площадь всей площадки, м2;

где n – число квадратов, на которые разбита площадка;

а – сторона квадрата.

Sп=20*902=162000 м2.

Объем работ по предварительному рыхлению в зоне выемки равен объему планировки:

где Vрых - объем грунта, подвергающийся разрыхлению, м3;

Vв - объем грунта, разрабатываемого в выемке, м3.

.

Объем работ по разработке грунта в зоне выемки с перемещением и укладкой его в насыпь определяем по формуле:

где Vоб - объем грунта, подвергаемого разработке при планировке площадки, м3;

Vв - объем грунта, разрабатываемого в выемке, м3.

Объем уплотняемого грунта находим по формуле:

где Vупл - объем грунта, подлежащий уплотнению, м3.

– коэффициент остаточного разрыхления.

.

Объем работ по окончательной планировке площадки определяется как площадь всей площадки, которая подвергается планировке и определяется по формуле:

Sок.пл.= Sпл=162000 м3.

Все объемы работ по вертикальной планировке приведены в таблице 4.2.

Таблица 4.2 Объёмы работ при вертикальной планировке.

п/п

Наименование работ

Ед. изм.

Количество

1

Срезка растительного слоя

м2

162000

2

Рыхление грунта

м3

288,87

3

Разработка грунта выемки с укладкой в насыпь

м3

288,87

4

Уплотнение грунта в насыпи

м3

297,54

5

Окончательная планировка площадки

м2

162000
