- •Исходные данные:
- •Ведомость объемов работ:
- •Калькуляция трудовых затрат:
- •3.Контроль качества и приемка работ
- •4.Какие требования тб необходимо соблюдать при работе паровоздушных и дизельных молотов?
- •5.Технология свайных работ.
- •Каменные работы
- •1. Исходные данные:
- •2. Ведомость объемов работ:
- •3. Калькуляция трудовых затрат на возведение здания:
- •4. Выбор крана для монтажа конструкций и подачи материала:
- •5.Техника безопасности
- •6.Контроль качества каменной кладки
- •7.Технология каменных работ
Исходные данные:

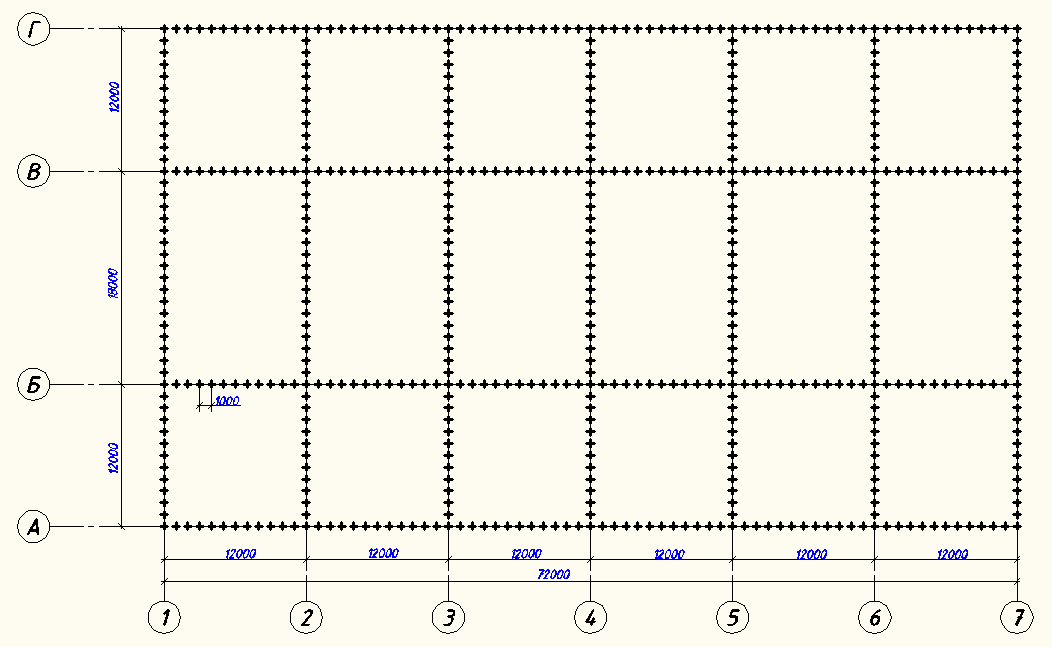

Пролет: L1=12; L2=18м;
Шаг 12м;
Длина здания 72м
Ведомость объемов работ:
№
п/п
Наименование работ и процессов
Ед.изм
Количество
работ.
1
Разгрузка свай и укладка их в штабель
100 шт.
5,93
2
Переворачивание свай краном для разметки
100 шт.
5,93
3
Разметка свай
100 м
71,16
4
Раскладка свай у места погружения
100 шт.
5,93
5
Погружение свай
шт.
593
6
Срубка голов свай
шт.
593
7
Отгибание стержней арматуры
100 шт.
23,72
Калькуляция трудовых затрат:
-
№ п/п
ЕНиР
Наименование работ
Объем
Ед. изм. Кол-во
Трудоемкость
Нвр.
чел-час./
маш-час.
Тр.
чел-час./
маш.-час.
1
Е12-83
Разгрузка свай и укладка их в штабель
100 шт.
5,93
7,4/
22,2
43,882/
131,646
2
Е12-83
Переворачивание свай краном для разметки
100 шт.
5,93
7,1/
28,4
42,103/
168,412
3
Е12-97
Разметка свай
100 м
71,16
1,2
85,392
4
Е12-83
Раскладка свай у места погружения
100 шт.
5,93
9,7/
29,1
57,521/
172,563
5
Е12-28
Погружение свай
шт.
593
0,36/
1,08
213,48/
640,44
6
Е12-39
Срубка голов свай
шт.
593
0,68
403,24
7
Е12-40
Отгибание стержней арматуры
100 шт.
23,72
1,9
45,068
3.Контроль качества и приемка работ
Контролировать качество свайных работ необходимо непрерывно в процессе выполнения их, руководствуясь указаниями СНиП III-9-74 и проектом производства работ. Допускаемые отклонения от проектного положения осей свай, свай-оболочек и шпунтового ряда в плане приведены в СНиПе и в сборнике ЕНиР (свайные работы).
Журналы работ по погружению свай, свай-оболочек и шпунта, а также изготовлению буронабивных свай ведут по формам, приведенным в СНиП III-9-74.
Для определения отказа - величины погружения сваи от одного удара - замеры погружения сваи производят от залога после нескольких ударов молота. Например, при забивке свай дизель-молотами отказ определяют как среднюю величину при последних 10 ударах молота. Если средняя величина отказа в трех последовательных залогах не превышает проектной, то забивку считают законченной. Контрольный отказ замеряют с точностью до 1 мм.
Отказ замеряют отказомером, дающим автоматически диаграмму отказов, характеризующую также остаточную упругую часть отказа при динамических испытаниях свай. При отсутствии отказомера отказ можно определить нанесением после каждого залога рисок на свае, беря отсчеты от неподвижного репера. Отказы замерят также нивелиром по полосе миллиметровой бумаги, приклеенной к деревянной рейке, располагаемой рядом с погружаемой сваей. Для этого на свае у головы ее закрепляют жесткий металлический хомут с указателем в виде металлической полосы, который перемещается вместе со сваей.
Контроль качества изготовления набивных свай ведут в процессе производства работ и после изготовления их. Качество изготовления скважин проверяют визуально (с помощью переносной электролампы) или с применением телевизионной камеры. Особое внимание необходимо уделять контролю качества бетонирования свай. Нельзя допускать наличия каверн, раковин и разрывов в бетонном стволе сваи. Для контроля качества заполнения скважин бетоном применяют приборы, дающие сигналы о наличии дефектов в плотности укладки бетонной смеси с помощью ультразвука и радиоизотопов.
Контроль качества готовых свай может проводиться как с разрушением, так и без разрушения бетонного ствола свай. В первом случае отбирают керны бетона путем бурения ствола сваи колонковым станком с последующими испытаниями кернов на прочность. Применяют также скоростное разбуривание ствола сплошным забоем для оценки прочности бетона по скорости бурения, осевому давлению на забой и потребляемой мощности.
Прочность бетона свай без разрушения бетонного ствола оценивают на основании показателей испытания контрольных образцов бетона, изготовленных из смеси, уложенной в скважину.
Применяют и другие неразрушающие методы контроля: ультразвуковой и гамма - каротажный, нейтронной радиографии, вихревых потоков, акустический, магнитометрический и динамический.
Приемку работ по устройству свайных фундаментов и шпунтовых ограждений производит комиссия на основании следующей технической документации: проектов свайных фундаментов или шпунтовых ограждений; паспортов заводов-изготовителей на сваи, сваи-оболочки, шпунт и товарный бетон; актов лабораторного испытания контрольных бетонных образцов и актов на антикоррозийную защиту конструкций; актов геодезической разбивки осей фундаментов и шпунтовых ограждений; исполнительных схем расположения свай и шпунтовых ограждений с указанием их отклонений в плане и по высоте; сводных ведомостей и журналов забивки или погружения свай, свай-оболочек и шпунта, журналов бурения и бетонирования скважин для набивных свай; результаты статических испытаний свай, свай-оболочек (если они были предусмотрены); результаты динамических испытаний свай и свай-оболочек.
О приемке работ составляют акт с указанием их качества.
