7. Проектування потоку при зведенні лінійно-протяжних об'єктів

Як вже відзначалося вище, при будівництві лінійно-протяжних споруд (доріг, трубопроводів і т.д.) виділити захватки в традиційному змісті слова, розглянутому вище, не уявляється можливим. Вона (захватка), при будівництві таких споруд, є умовним допоміжним поняттям, введеним для використання позитивних якостей потокового методу. Під умовною захваткою приймають дільницю лінійно-протяжної споруди, на який виконується той чи інший будівельний процес або комплекс робіт за одиницю часу. Ритм роботи виконавця в цих випадках визначається з виразу:

(20)

де Lj - довжина лінійно-протяженного j - го об'єкту ;

Vi - прийнята швидкість руху i - го виконавця.

Після визначення ритмів робіт, проектування потокових методів здійснюється з використанням традиційних методів, розглянутих вище.

ЗАДАЧА 10. Потрібно, з використанням графічного засобу, (запроектувати циклограму) ув'язати в потік роботу бригад здійснюючих спорудження сукупності лінійно-протяжних об’єктів та визначити: загальний термін функціонування пото-

47

ку; тривалість роботи кожної бригади на потоці; тривалість та строки зведення окремих об'єктів включених у потік. Швидкість руху бригад при виконанні робіт по окремим об'єктам та кількість об'єктів що включаються в потік наведені в табл. 6.

Таблиця 6

Об’єкти

Довжина,

м

Швидкість руху бригад, м/зм

А

Б

В

Г

Д

1

900

300

225

450

-

450

2

1200

300

-

400

300

400

3

800

400

200

400

200

400

4

900

300

300

300

300

300

5

600

300

300

-

200

300

Проектування потоку здійснюється в три етапи.

На першому - здійснюється визначення ритмів (тривалості) роботи бригад на конкретних об'єктах. Ритм роботи виконавця визначається по формулі 20. У вигляді зразка визначимо ритми роботи бригад по деяким об'єктам.

Аналогічно визначаємо ритми роботи бригад по іншим, об'єктам, що включаються в потік. Результати розрахунків зводимо в табл.7.

На другому етапі - здійснюється визначення кроків потоків між окремими будівельними процесами (бригадами) включеними в потік. Для цієї мети використовуються методика розрахунку кроків потоку на основі використання матричних моделей, яка розглянута вище, при рішенні завдання 7. Результати розрахунку наведені на рис. 18.

48

Таблиця 7

Об’єкти

Ритм роботи бригад, дн. ( tij )

А

Б

В

Г

Д

1

3

4

2

0

2

2

4

0

3

4

3

3

2

4

2

4

2

4

3

3

3

3

3

5

2

2

0

3

2

ПРОЦЕСИ ( БРИГАДИ ) - і

А

Б

В

Г

Д

О

Б

'

Є

К

Т

И

j

I

0

3

3

0

4

4

0

2

2

0

0

0

0

2

2

II

3

4

7

4

0

4

2

3

5

0

4

4

2

3

5

III

7

2

9

4

4

8

5

2

7

4

4

8

5

2

7

IV

9

3

12

8

3

11

7

3

10

8

3

11

7

3

10

V

12

2

13

11

2

13

10

3

13

11

3

14

10

2

12

ki ( i + 1)

5 4 5 4

Рис. 18. Визначення кроків потоків з використанням матричної моделі.

На третьому, завершальному етапі, по розрахованим ритмам роботи бригад та визначеним крокам потоків між окремими будівельними процесами (бригадами) проектуємо циклограму (графік) спорудження сукупності об'єктів включених в потік, див. рис. 19.

49

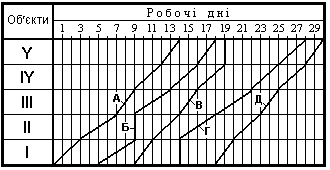

Рис. 19. Графік спорудження сукупності об'єктів.

А , Б , В , Г , Д - найменування бригад (процесів)

Із збудованої циклограми видно:

  • тривалість функціонування потоку складає 30 дня;

  • тривалість роботи бригади "А" на потоці складає 14, "Б" - 13, "В" - 10, "Г" - 14, "Д" - 12 днів;

  • тривалість будівництва першого об'єкту 20, другого - 20, третього - 18, четвертого - 19 і п'ятого - 18 днів;

  • строки будівництва першого об'єкту з 1 по 20, другого - з 4 по 23, третього - з 8 по 25, четвертого - з 10 по 28 і п'ятого з 12 по 30 день.
