- •1 Організація робіт у підготовчому вибої
- •1.1 Режим роботи підготовчого вибою
- •Нормативна швидкість проведення підготовчої виробки
- •1.3 Виробничі показники роботи підготовчого вибою
- •Добове посування підготовчого вибою (Vдоб., м) складе:
- •2 Планування вартості проведення одного метра гірничої виробки
- •2.1 Допоміжні матеріали
- •Електроенергія
- •М ісячні витрати по споживаній електроенергії на дільниці складуть:
- •Витрати на оплату праці
- •2.3.1 Доплати за роботу в нічний час
- •Доплати за роботу в вечірній час
- •Доплати за нормативний час пересування в шахті робітників, керівників і фахівців дільниці
- •2.3.4 Доплати за керівництво бригадою (ланками)
- •2.3.5 Фонд заробітної плати робітників дільниці
- •Фонд заробітної плати керівників і фахівців дільниці
- •2.4 Відрахування на соціальне страхування
- •2.5 Амортизація основних фондів
- •Список використаних джерел
- •Вихідні дані для розрахунку курсового проекту
2.4 Відрахування на соціальне страхування
Сума відрахувань на соціальне страхування визначається виходячи з місячного фонду заробітної плати робітників, керівників, фахівців дільниці і встановленого розміру відрахувань (у відсотках). Сума відрахувань на соціальне страхування складе:
(2.17)
де Д п – сума доплат за нормативний час пересування робітників, керівників і фахівців дільниці в шахті від стовбура до місця роботи і зворотно.
? – норматив відрахувань на соціальне страхування, %.
2.5 Амортизація основних фондів
Суму амортизаційних відрахувань розраховуємо за формулою:
А
=
грн.
(2.18)
де Б – балансова вартість об'єктів основних фондів, грн.;
Н мiс. – місячна норма амортизації основних фондів, %.
Таблиця 2.6 – Розрахунок балансової вартості об'єктів основних фондів дільниці
Найменування об'єктів основних фондів |
Ціна за об'єкт основних фондів, грн. |
Кількість об'єктів основних фондів |
Балансова вартість всіх об'єктів основних фондів, грн. |
Комбайн прохідницький … |
|
|
|
Система зрошування … |
|
|
|
Конвеєр скребковий … |
|
|
|
Конвеєр стрічковий … |
|
|
|
Дорога канатна надґрунтова … |
|
|
|
Насос дільничного і допоміжного водовідливу … |
|
|
|
Лебідка маневрова … |
|
|
|
Вентилятор місцевого провітрювання … |
|
|
|
Молоток відбійний … |
|
|
|
Дільнична трансформаторна підстанція …
|
|
|
|
Пускач |
|
|
|
Пускач |
|
|
|
Пускач |
|
|
|
Пускач
|
|
|
|
Пускач |
|
|
|
|
|
|
|
|
|
|
|
АПТВ |
|
|
|
АПШ-4 |
|
|
|
Всього |
– |
– |
|
Таблиця 2.7 – Розрахунок вартості проведення 1 м гірничої виробки
Елементи вартості проведення виробки
|
Витрати за елементами вартості загальні, В ел. грн. |
Вартість проведення 1 м виробки, грн. |
1. Матеріальні витрати – всього:
|
|
|
у тому числі: |
|
|
– допоміжні матеріали |
|
|
– електроенергія |
|
|
2. Витрати на оплату праці |
|
|
3. Відрахування на соціальне страхування |
|
|
4. Амортизація основних фондів |
|
|
Всього |
|
|

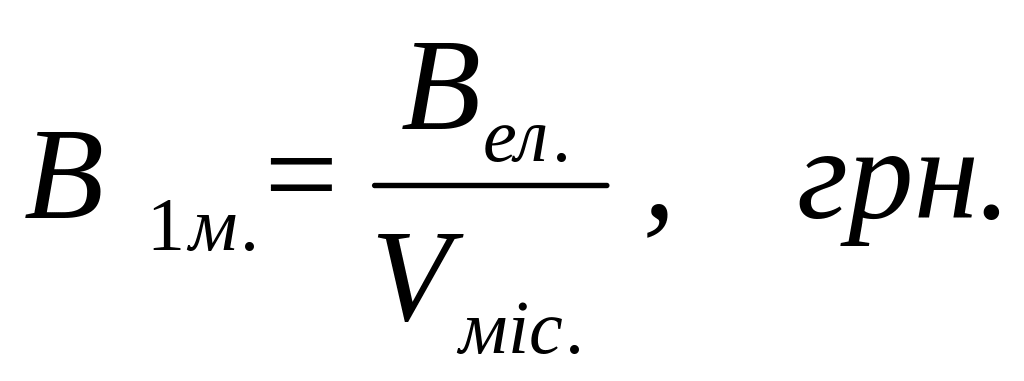

Вартість проведення 1м гірничої виробки (В1м, грн.) за кожним елементом витрат визначаємо за формулою:
(2.19)
де Вел. – сума витрат за кожним елементом вартості проведення виробки, грн.
Таблиця 2.8 – Техніко-економічні показники роботи вибою
Показники |
Одиниці виміру |
Значення показників
|
Посування підготовчої виробки за місяць |
м |
|
Нормативна швидкість проведення підготовчої виробки |
м |
|
Посування підготовчої виробки за цикл |
м |
|
Кількість прохідницьких циклів за добу |
цикл |
|
Чисельність робітників дільниці: |
|
|
– на роботі |
осіб |
|
– за списком |
осіб |
|
Продуктивність праці робітника: |
|
|
– на вихід |
т |
|
– середньомісячна |
т |
|
Вартість проведення одного метру гірничої виробки загальна
|
|
|
у тому числі:
|
грн. |
|
– допоміжні матеріали |
|
|
– електроенергія |
грн. |
|
– витрати на оплату праці |
грн. |
|
– відрахування на соціальне страхування |
грн. |
|
– амортизація основних фондів |
грн. |
|
