  1. Классификация зданий из кирпича и строительные процессы при их возведении.

По ориентации в плане несущих стен принято различать здания с продольными, поперечными и продольно-поперечными стенами.

• По конструктивному оформлению межэтажных перекрытий

Перекрытия могут быть из сборных ж/б плит или в монолитном исполнении. Возможно также устройство перекрытий комбинированного типа.

• По объемно-планировочному решению

Различают бескаркасные здания и сооружения, наружные и внутренние стены которых усилены ж/б каркасом, состоящим из колонн и ригелей.

Здания с монолитными перекрытиями и ж/б каркасом сооружаются в районах с повышенной сейсмичностью. Причем ж/б каркас является неотъемлемой частью несущих стен.

Здания с кирпичными стенами сооружаются только по горизонтально-восходящей схеме. При проектировании технологии производства каменных работ необходимо предусмотреть организацию производства смежных работ, к которым относятся: устройство междуэтажных перекрытий; установка лестничных маршей; заполнение оконных проемов, дверных проемов, установка подмостей и выполнение процесса подмащивания; доставка материалов и изделий из приобъектного склада на рабочее место. Все перечисленные работы должны входить в один неразрывный строительный комплекс. Поэтому при проектировании технологии возведения здания необходимо предусмотреть рациональное распределение их во времени и месте выполнения. С этой целью разрабатывают циклограммы соответствующего назначения.

Способы кладки кирпича.

Обычно кирпичную кладку производят тремя возможными способами: в прижим, в присык и в присык с подрезкой раствора, а забутки - в полуприсык. Выбор способа кладки зависит от пластичности раствора, состояния кирпича (сухой или влажный), времени года и требований к чистоте лицевой стороны кладки.

  1. Возведение каркасно-панельных зданий.

Многоэтажные каркасно-панельные здания возводят из сборных же­лезобетонных, металлических и смешанных конструкций, высотные каркас­ные здания обычно возводит с монолитными железобетонными ядрами жесткости в которые заделывают и металлические связи жесткости, обеспе­чивающие устойчивость каркаса. Для гражданских зданий разработан унифицированный железобетонные каркасы с колоннами .высотой на один и два этажа с шагом 6 м.

При заборе метода монтажа особое внимание уделяют прочности и устойчивости на всех стадиях возведения здания. Для этого строго соблюдают такой порядок, при котором раньше чем приступить к мон­тажу конструкций следующего этажа или яруса, необходимо закончить монтаж конструкций расположенного ниже этажа и выполнить все проек­тные закрепления монтажных стыков. Металлические конструкции карка­сов закрепляет монтажной сваркой и болтами, а железобетонные кон­струкции - сваркой и замоноличиванием бетоном.

Во многих случаях применяют поэлементный монтаж конструкций наращиванием. В большинстве случаев монтаж ведут со склада, так как организация монтажа с транспортных средств разнотипных конструкций сопряжена со значительными трудностями. Монтаж ведут при помощи башенных и самоходных кранов. В зависимости от ширины здания краны располагают с одной или двух сторон здания.

Очень высокие здания (до 150 и) возводят при помощи стационарных приставных башенных или самоподъемных кранов.

Здание рамной конструкции при большой ширине целесообразно монтировать башенным или самоходным краном секциями снизу доверху на всю ширину здания Разрывы в монтаже между соседними ячейками более чем на один этаж или ярус не допускаются.

Устойчивость здания обеспечивается сваркой по ходу монтажа, заделкой стыков и постановкой постоянных и временных металлических связей.

Монтаж каркаса начинают с монтажа колонн, которые устанавлива­ют на оголовки смонтированных колонн с временным закреплением сваркой или болтами, с применением при необходимости расчалок и закреплением кондукторами.

Порядок и последовательность монтажа конструкций унифицированных зданий зависят от конструктивного решения здания и применяемой оснастки.

При применении одиночных кондукторов после монтажа колонн на них укладывают ригели первого этажа и сваривают стыки. Затем укладывают связевые плиты.

Монтаж ведут отдельными поперечными ячейками по одной или двум шагам колонн в продольном направлении.

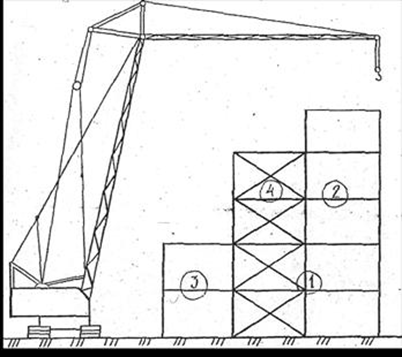

Панели наружных стен независимо от конструкции кондукторов монтируют преимущественно поэтапно вслед за монтажом каркаса этажа. Заделку между панелями наружных стен при поэтапном монтаже осуществляют с навесных поэтажных подмостей и люлек после полного мон­тажа здания. Монтаж многоэтажного каркасного здания секциями снизу доверху (торцевой метод монтажа). Последовательность монтажа указана в кружках. Многоэтажные каркасные здания монтируют с членением их в плане на захватки с тем чтобы можно было параллельно выполнять монтажные и послемонтажные работы.
