  1. Оценим длительность проекта, т.Е. Произведем pert-анализ проекта.

Для этого надо знать три величины :

  • оптимистической длительности задачи (при самых благоприятных условиях);

  • ожидаемой длительности (при обычных условиях);

  • пессимистической длительности (при самых неблагоприятных условиях).

Для каждой работы вводятся 3 оценки длительности, а реальная длительность вычисляется по формуле:

Длительность = (Весовой коэффициент оптимистической длительности * Значение оптимистической длительности + Весовой коэффициент ожидаемой длительности * Значение ожидаемой длительности + Весовой коэффициент пессимистической длительности * Значение оптимистической длительности)/6.

Для выполнения PERT-анализа используется панель инструментов Анализ по методу PERT, изображенная на рисунке 11. Для ее вывода на экран используется команда Вид Панели инструментов Анализ по методу PERT.

Рисунок 11 - Панель инструментов анализа по методу PERT

Задание весовых коэффициентов – эта кнопка открывает окно для корректировки весовых коэффициентов оптимистической, ожидаемой и пессимистической длительностей. Их сумма должна равняться 6. По умолчанию они равны 1, 4, 1 соответственно.

Лист ввода изображен на рисунке 12. Он предназначен для ввода оценок длительности всех задач проекта.

Рисунок 12 - Лист ввода PERT

При выполнении вычислений рассчитываются 3 плана проекта:

  1. оптимистический (с использованием оптимистических длительностей);

  2. ожидаемый (с использованием ожидаемых длительностей);

  3. пессимистический (с использованием пессимистических длительностей).

Диаграммы Ганта, соответствующие этим планам, можно просмотреть после нажатия кнопок Оптимистическая диаграмма Ганта, Ожидаемая диаграмма Ганта и Пессимистическая диаграмма Ганта. На диаграммах видны отличия в стоимости работ и в их длительности.

  1. Произведем анализ критического пути

Критический путь – это последовательность задач, определяющих дату завершения проекта. Если увеличить длительность задач, находящихся на критическом пути, то увеличится и длительность проекта в целом. Если же уменьшить длительность таких задач, то и длительность проекта также может уменьшиться (при этом критическими могут стать другие задачи).

Для отображения критического пути следует либо воспользоваться представлением Диаграмма Ганта с отслеживанием (там он уже обозначен красным цветом), либо в представлении Диаграмма Ганта запустить мастер диаграмм Ганта (команда ФорматМастер диаграмм Ганта). На втором шаге этого мастера выбрать переключатель Критический путь и нажать кнопку Готово, а затем - Форматировать. После этого отрезки критических задач будут выделены красным цветом, что изображено на рисунке 13.

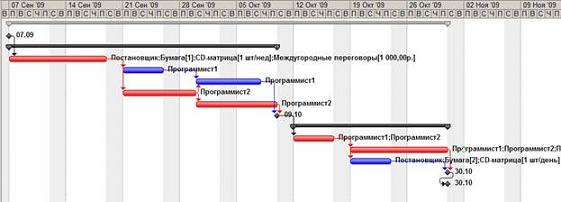

Рисунок 13 - Критический путь на диаграмме Ганта

  • Нажать кнопку Вычислить по методу PERT на панели инструмен­тов. Результат – изменятся значения длительностей всех задач.

  • Проанализировать оптимистический, ожидаемый и пессимистический варианты проекта последовательным нажатием кнопок Диаграмма Ганта – оптимистическая оценка – Диаграмма Ганта – ожидаемая оценка – диаграмма Ганта – пессимистическая оценка.
