- •2. Исходные данные
- •2.1. Состав и взаимосвязь работ
- •2.2. Состав исполнителей процесса
- •2.3. Длительность выполнения работ
- •2.4. Финансовые ресурсы, необходимые для выполнения работы
- •3. Организация и планирование проекта (процесса) базовый вариант
- •3.1. Построение сетевой модели проекта, процесса. Расчет временных параметров
- •3.2. Оптимизация базового варианта процесса
- •3.3. Построение ленточной диаграммы и карты проекта базового процесса по результатам оптимизации
- •3.4. Определение потребности финансовых ресурсов для реализации базового процесса.
- •3.5. Организационно-экономические показатели базового варианта процесса (проекта)
- •4. Оптимизация проекта, процесса по ресурсам
- •4.1. Оптимизация процесса (проекта) при ограниченных временных ресурсах (ситуация 1)
- •Постановка задачи оптимизации
- •4.2. Оптимизация процесса (проекта) при ограниченности финансовых ресурсов (ситуация 2)
- •Постановка задачи оптимизации
- •Последовательности решения задачи оптимизации
- •Формулировка принимаемых решений по оптимизации процесса
- •5. Организационно-экономические показатели вариантов планирования процесса (проекта)
- •6. Выводы
- •7. Пример планирования и оптимизации процесса (проекта)
- •1. Организация и планирование проекта (процесса) базовый вариант
- •1.1. Построение сетевой модели процесса. Расчет временных параметров
- •1.2 Оптимизация базового варианта процесса.
- •Оптимизация плана выполнения проекта, процесса при ограниченных временных ресурсах (ситуация 1)
- •1. Постановка задачи оптимизации
- •2. Формулировка принимаемых решений по оптимизации процесса
- •3. Построение карты проекта по результатам оптимизации, графика потребности финансовых ресурсов и общей стоимости проекта
- •Оптимизация процесса по ресурсам (ситуация 2)
- •1. Оптимизация процесса при ограниченности финансовых ресурсов
- •2. Постановка задачи оптимизации
- •3. Оценка влияния ограничения финансовых ресурсов на реализацию процесса
- •4. Формулировка принимаемых решений по оптимизации процесса
- •5. Построение по результатам оптимизации карты проекта, графика потребности финансовых ресурсов и графика нарастания затрат
- •Организационно-экономические показатели вариантов планирования проекта (процесса)
3.4. Определение потребности финансовых ресурсов для реализации базового процесса.
Исходная информация:
нормативная длительность и нормативные затраты по каждой работе (см. табл. 2);
ленточная диаграмма и карта проекта базового процесса.
Для определения потребности финансовых ресурсов для реализации процесса:

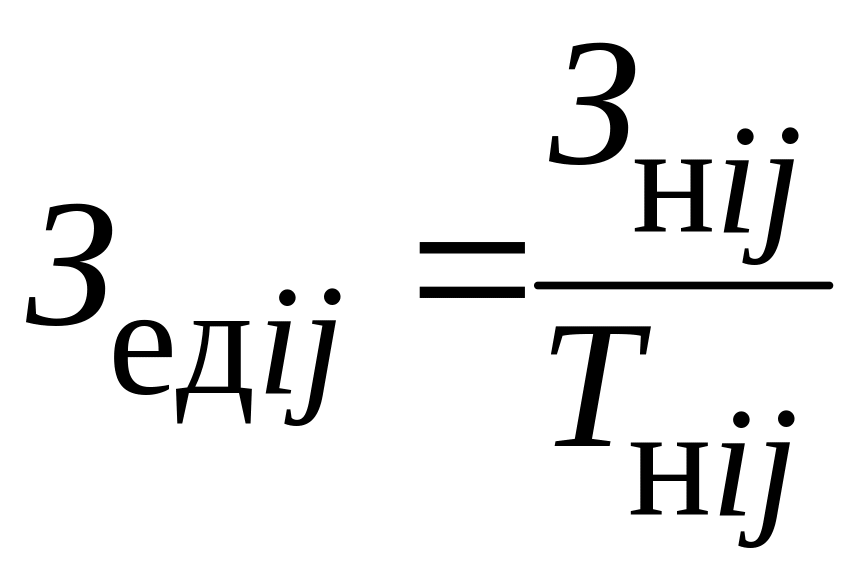

на основе исходных данных по затратам на выполнение работы и ее длительности определяются стоимостные затраты на единицу интервала планирования (1 день) по каждой работе:
(приложение 1 табл. 4).
в соответствии с временными параметрами работ определяется потребность в финансовых ресурсах на каждом интервале времени реализации проекта;
в соответствии с ленточной диаграммой и карты проекта строится график потребности финансовых ресурсов по интервалам планирования (рисунок 6 приложение 1 );

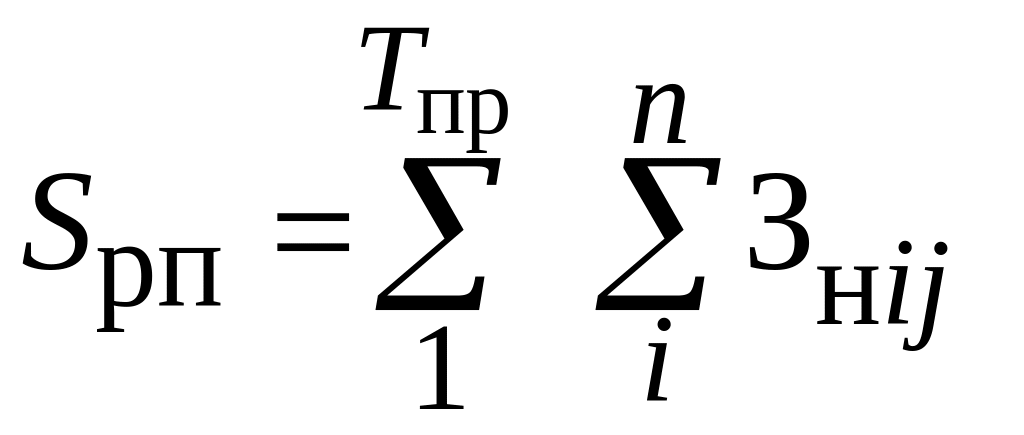

по данным потребности финансовых ресурсов по периодам времени строится график нарастания затрат в процессе реализации проекта. Определяется общая стоимость проекта (рисунок 7 приложение 1). Общая стоимость проекта равна:
,
где n – количество работ выполняемых в реализации процесса в интервале планирования (1 день).
- длительность
реализации проекта (количество интервалов
планирования).
3.5. Организационно-экономические показатели базового варианта процесса (проекта)
Организация и планирование процесса характеризуется следующими показателями (табл. 5):

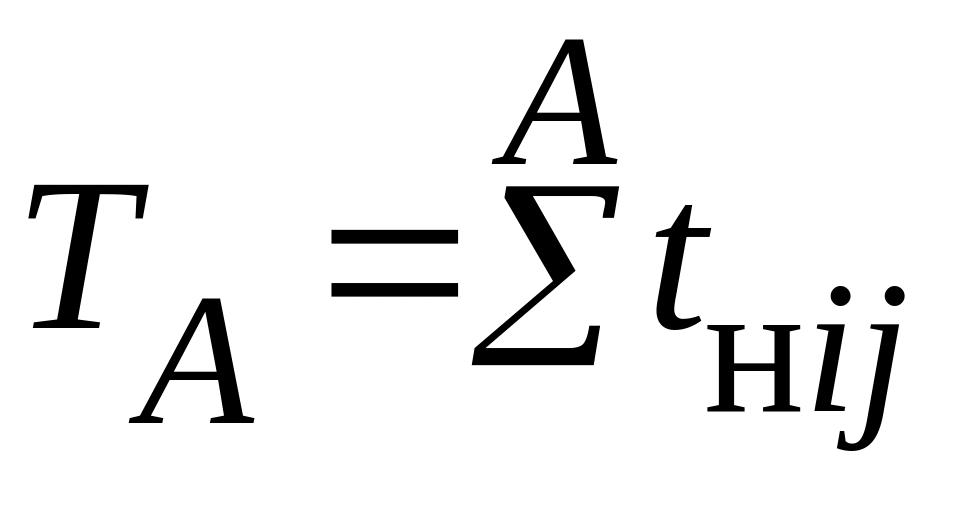

загрузка исполнителей проекта определяется:

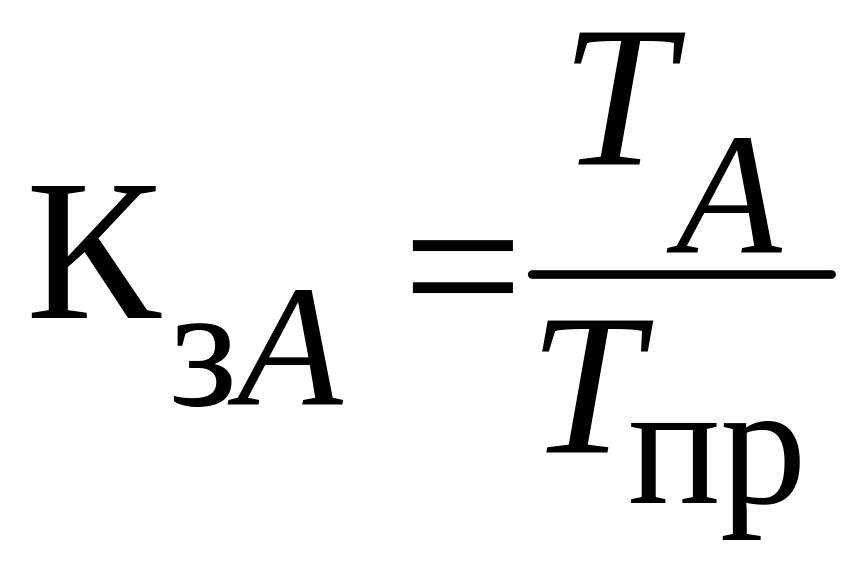

коэффициент загрузки по исполнителям определяется:

затраты на реализацию проекта по группам исполнителей определяются:

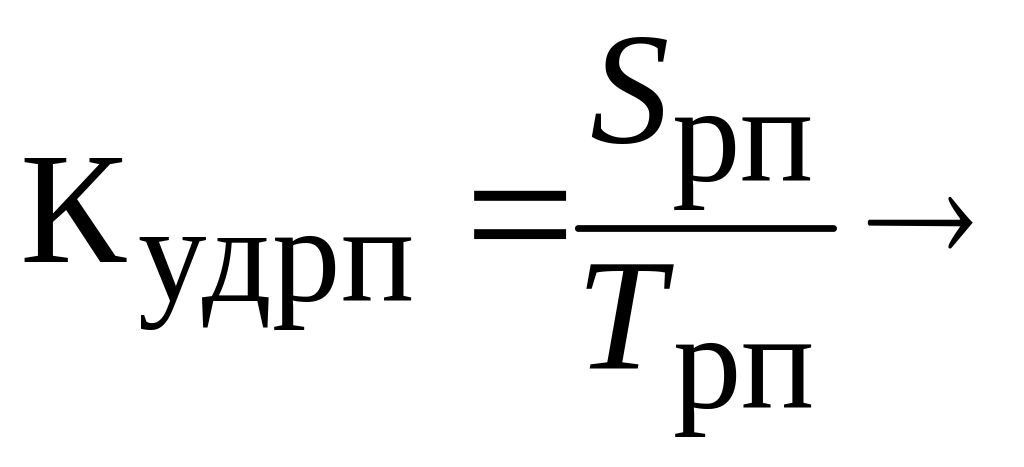

удельные затраты реализации проекта на единицу времени определяются:

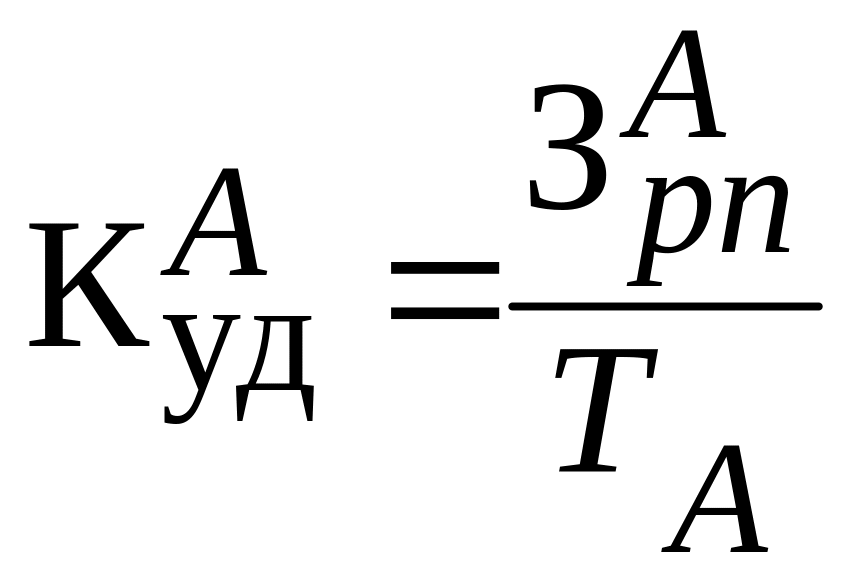

удельные затраты по реализации проекта на единицу времени по исполнителям определяются:
Рассчитанные показатели проекта заносятся в таблицу 5.
4. Оптимизация проекта, процесса по ресурсам
4.1. Оптимизация процесса (проекта) при ограниченных временных ресурсах (ситуация 1)
Исходные данные аналогичные оптимизации процесса по ситуации 1.
Постановка задачи оптимизации
Определить организационно-экономические показатели проекта при условии сокращения сроков его выполнения на 20 % относительно сроков выполнения базового варианта. Ограничение по финансовым ресурсам отсутствует.
Методы и последовательность решения задачи планирования процесса в условиях ограничения срока его выполнения аналогично задаче планирования процесса при ограниченных финансовых ресурсах (см. ситуацию 1.)
4.2. Оптимизация процесса (проекта) при ограниченности финансовых ресурсов (ситуация 2)
Исходные данные:
ленточная диаграмма базового процесса;
карта проекта (график загрузки исполнителей) базового процесса;
график потребности финансовых ресурсов по интервалам времени;
нормативная длительность и нормативные затраты по каждой работе;
минимальная длительность и максимальные затраты по каждой работе;
линейный характер увеличения затрат при уменьшении сроков выполнения работы.
