20.6. Определение комплексной производительности кранов

Бетоноукладочные краны часто выполняют весь комплекс работ по бетонированию сооружений, включающий помимо собственно подачи бетонной смеси, работы по подаче, установке и снятию опалубки, подаче и монтажу арматуры, металлоконструкций, закладных деталей, средств утепления блока в зимний период и т.п.

При выполнении этих вспомогательных работ кран, как правило, используется неэффективно как по грузоподъемности, так и по времени, поэтому целесообразно использовать основной кран в комплексе с переносным вспомогательным краном. В этом случае основной объем вспомогательных работ - установка и снятие опалубки, монтаж легких армоконструкций и закладных деталей и т.п. - выполняется вспомогательным краном, а основной бетоноукладочный кран осуществляет по­дачу бетонной смеси, переносит вспомогательный кран из блока в блок и подает к нему грузы. С целью уменьшения занятости основного крана целесообразно осуществлять их контейнеризацию, т.е. собирать грузы (вспомогательные материалы и оборудование) в специальные контейнеры, подаваемые бетоноукладочными кранами в блок, в зону действия вспомогательных кранов.

Как показывает практика, при выполнении основным бетоноукладочным краном всего комплекса бетонных работ занятость его на вспомогательных операциях составляет 30-40% от всего времени работы крана. При использовании вспомогательных кранов занятость его на вспомогательных операциях уменьшается до 10-15%. Однако как в том, так и в другом случае основной бетоноукладочный кран принима­ет участие в доставке вспомогательных грузов и материалов, поэтому при расчете потребности в бетоноукладочных кранах должна быть опре­делена не просто производительность только на укладке бетона, а комплексная производительность крана с учетом его занятости на вспо­могательных операциях. С этой целью должны быть определены объемы вспомогательных работ, единичные массы всех подаваемых грузов, про­должительность циклов на каждом виде работ, сменная производитель­ность и соответствующая потребность в машино - сменах основного крана.

Рекомендуется следующая последовательность расчетов.

  1. Определяются объемы работ для обеспечения расчетной месячной интенсивности работ.

Объем (м3/мес) и масса (т/мес) бетонной смеси

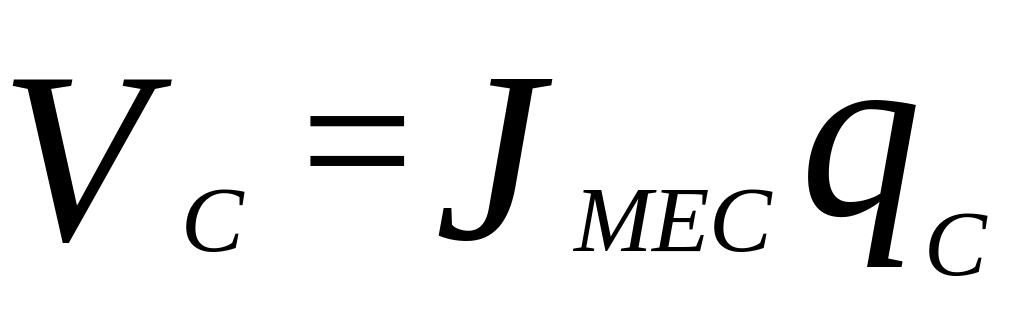

; (20.10)

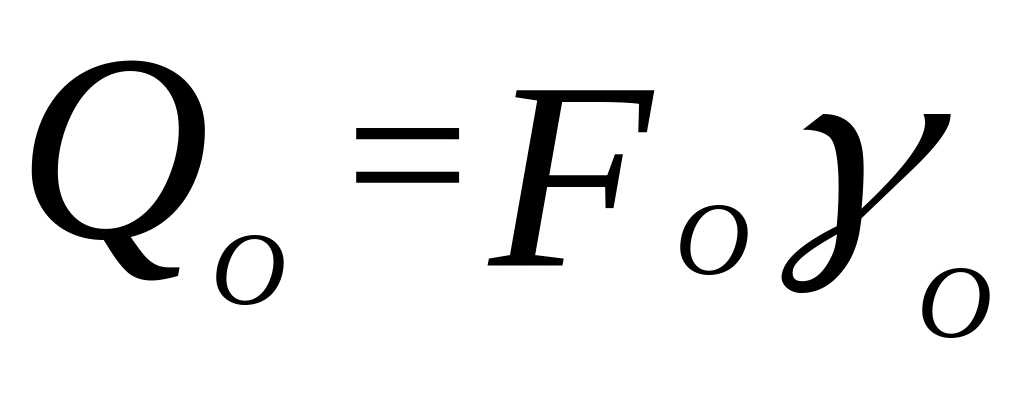

где - расчетная месячная интенсивность бетонных работ; - плотность бетонной смеси.

Масса арматурных конструкций

, (20.11)

где - расход арматуры на 1м3 бетона в зависимости от типа и конструкции сооружения.

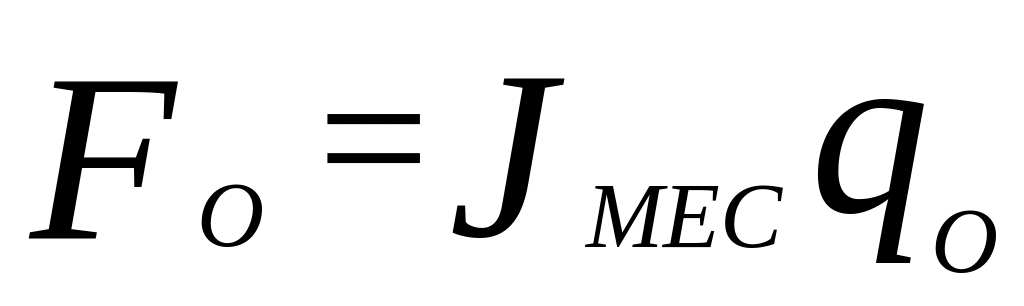

Площадь 2/мес) и масса (т/мес) опалубочных щитов

; , (20.11)

где - площадь опалубки, приходящаяся на 1 м3 бетона; - удельный вес 1м2 опалубки, т/м2.

  1. Определяются полезные массы грузов, передаваемых за один цикл, и коэффициенты использования грузоподъемности (коэффициенты загрузки).

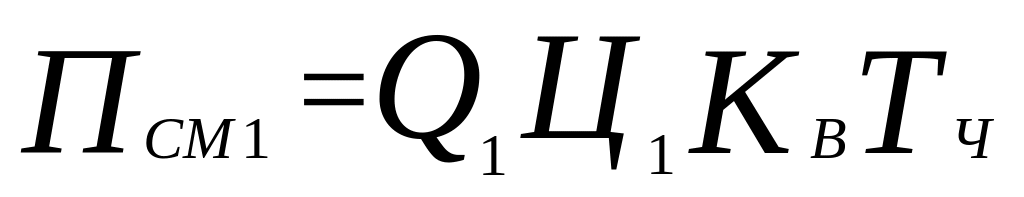

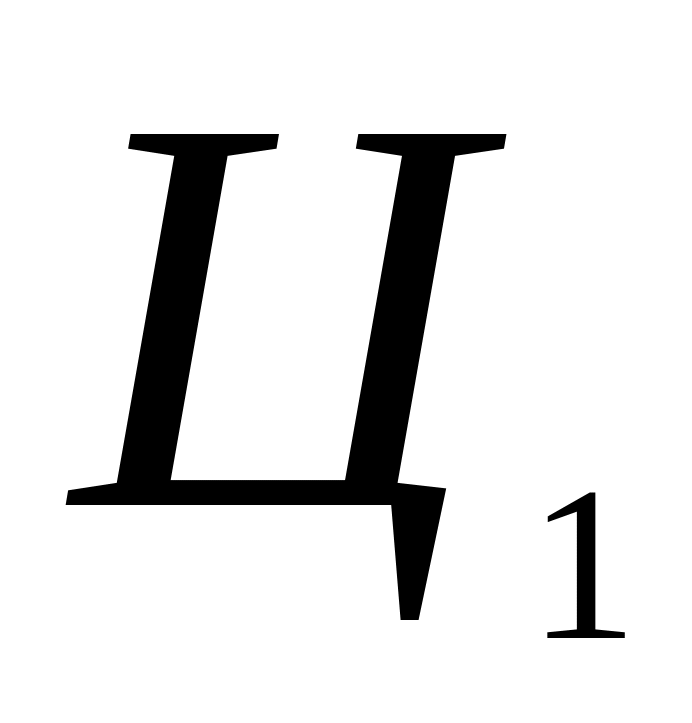

Масса бетонной смеси ; (20.12)

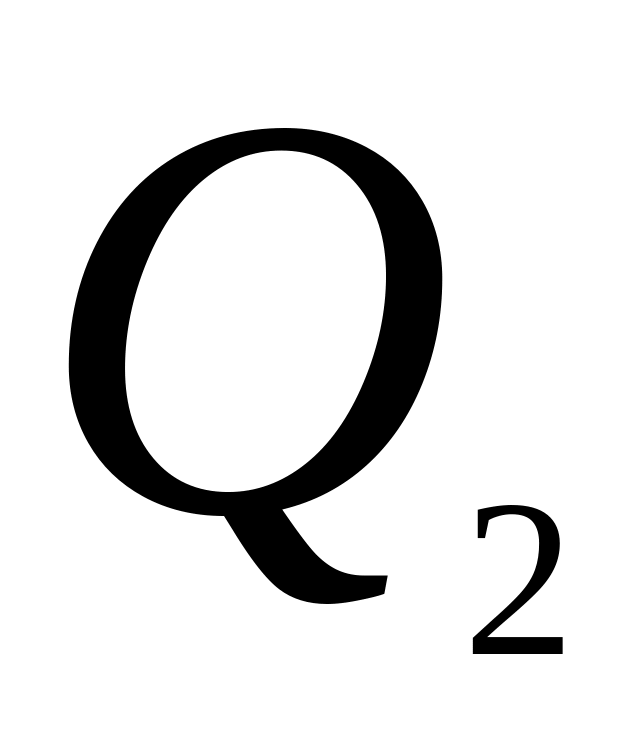

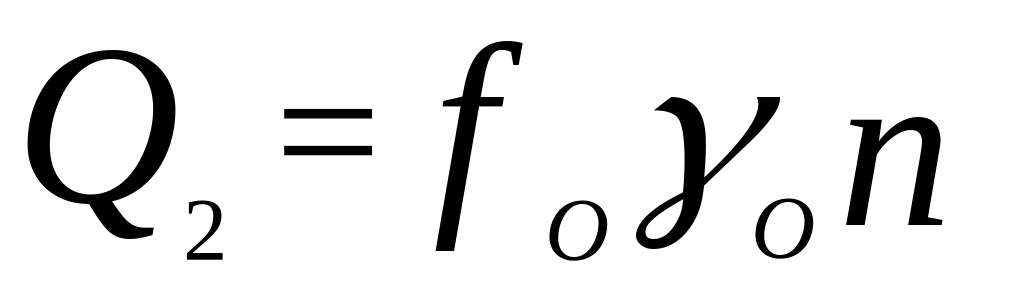

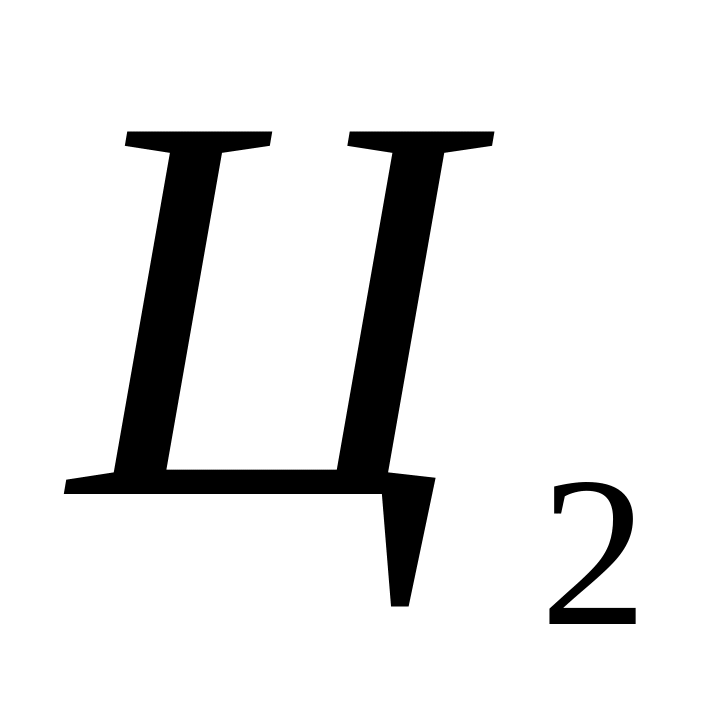

Масса пакета опалубочных щитов ; (20.13)

где - площадь одного щита опалубки; - количество щитов опалубки в пакете; - объем бетонной смеси, загружаемый в бадью и передаваемый за один цикл.

Масса пакета арматуры или арматурных конструкций

; (20.13)

где - масса одной арматурной конструкции; - количество армоконструкций в пакете.

  1. Составляются технологические схемы подачи бетонной смеси и различных вспомогательных грузов со строительной площадки расчетный блок бетонируемой в данный период части сооружения, определяются необходимые данные для расчета продолжительности цикла для каждого из видов грузов.

  2. Составляется циклограмма работ на выполнение всех операций комплекса бетонных работ (подача и установка пространственных и плоских армоконструкций, щитов опалубки, шатров, вспомогательного оборудования и прочих грузов). При определении циклов на выполнение этих работ к операциям, рассмотренным при подаче бетона, вместо операции разгрузки добавляется операция по монтажу.

  3. Определяется эксплуатационная сменная производительность и потребность в машино – сменах на выполнение расчетного объема работ при нормальном режиме работы (табл. 20.14 )

Таблица 20.14. Расчет потребности в машино-сменах

Вид работ

Расчетный объем работ, т/мес

Объем работ за 1 цикл

Число циклов в час

Число рабочих часов в смену

Сменная производительность,

Общая потребность в машино-сменах, М

1

2

3

4

5

6

7

Укладка бетонной смеси

Установка армокаркасов (армосеток)

Установка опалубки

Комплекс работ

+ + +

где =1.05-1.1-

коэффициент

на неучтенные

(прочие) работы

  1. Определяется сменная комплексная производительность крана м3/см

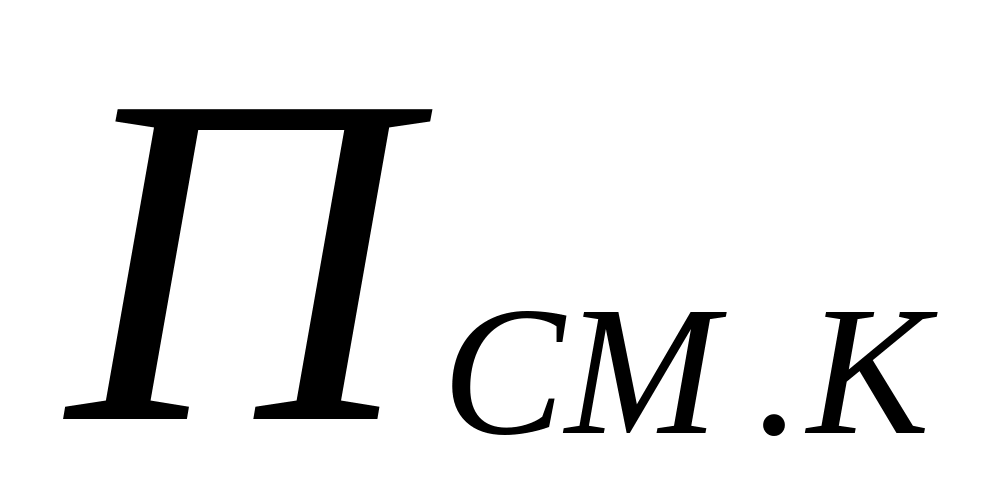

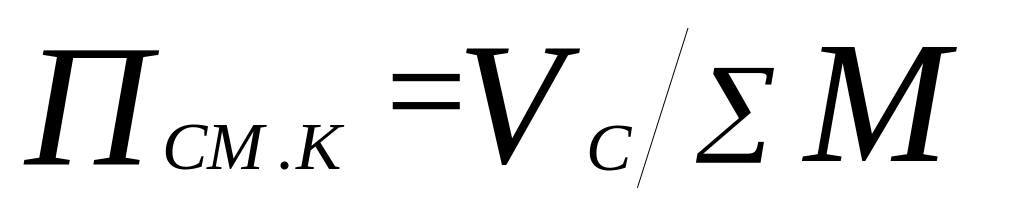

(20.14)

  1. Рассчитывается месячная комплексная производительность , м3/месс

(20.15)

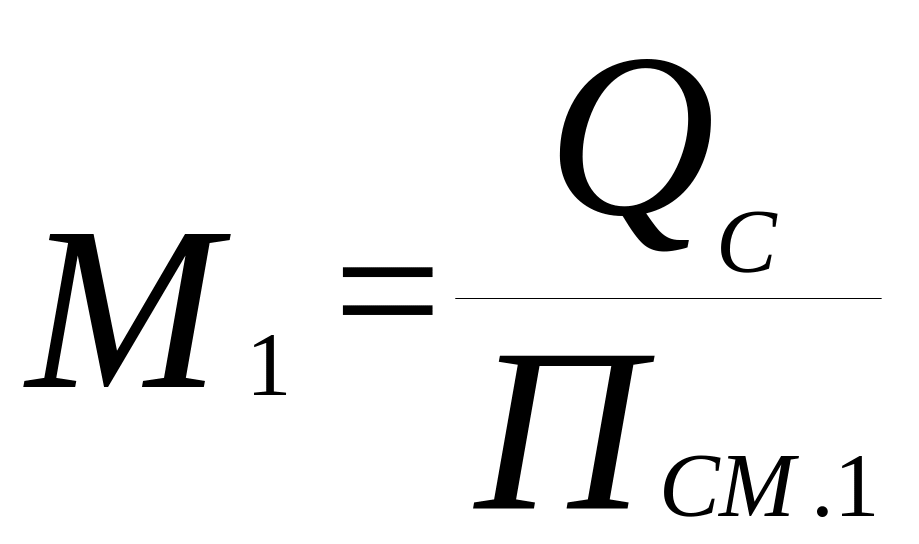

где - расчетное число машино – смен крана в месяц (табл.20.13).

8. Определяется необходимое количество кранов

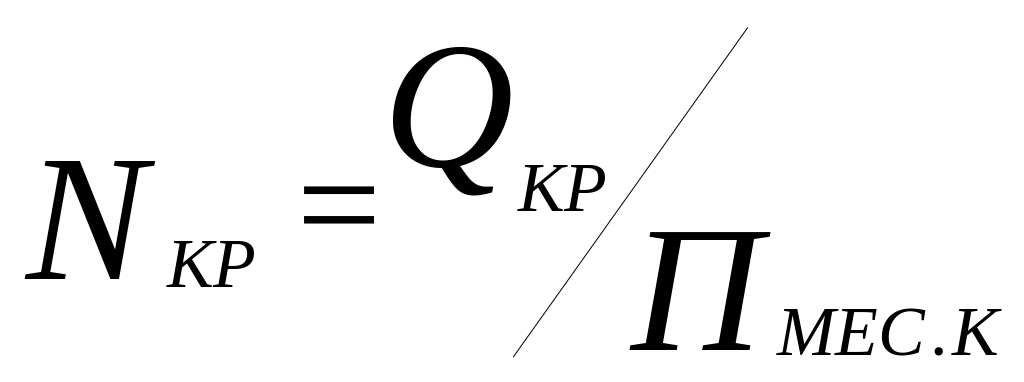

(20.16)
