20.5. Определение производительности кранов

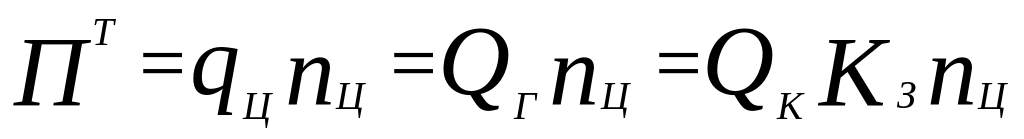

Краны относятся к машинам цикличного действия, поэтому, согласно общему подходу (глава 7), техническая производительность:

(20.5)

где:

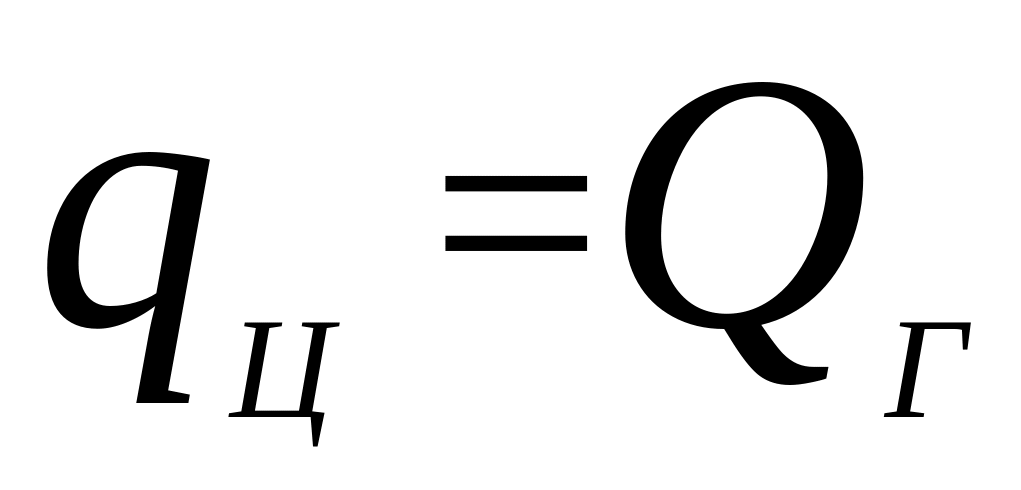

- фактическая масса транспортируемого груза за один цикл, т;

- грузоподъемность крана, т;

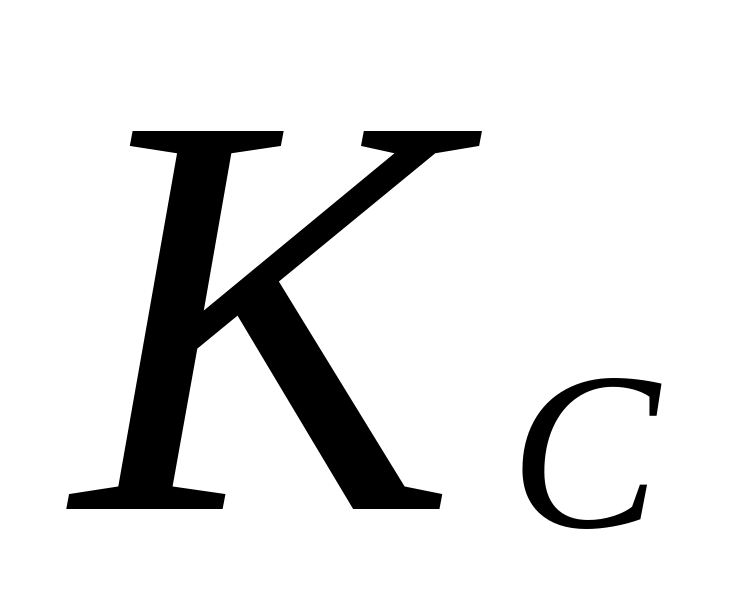

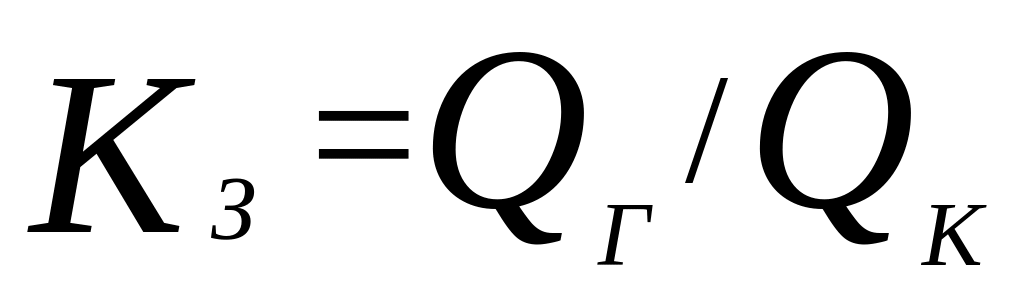

- коэффициент использования грузоподъемности крана (коэффициент загрузки);

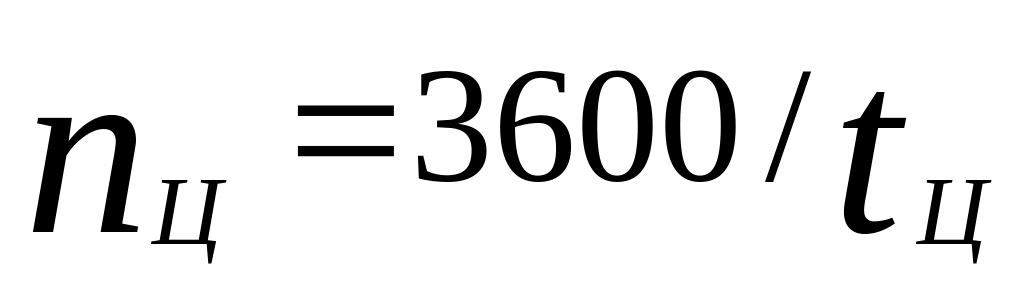

- количество циклов в час (при определении времени-цикла в секундах);

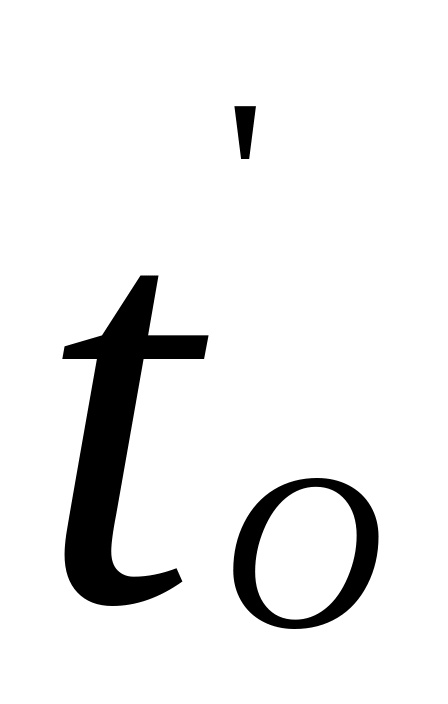

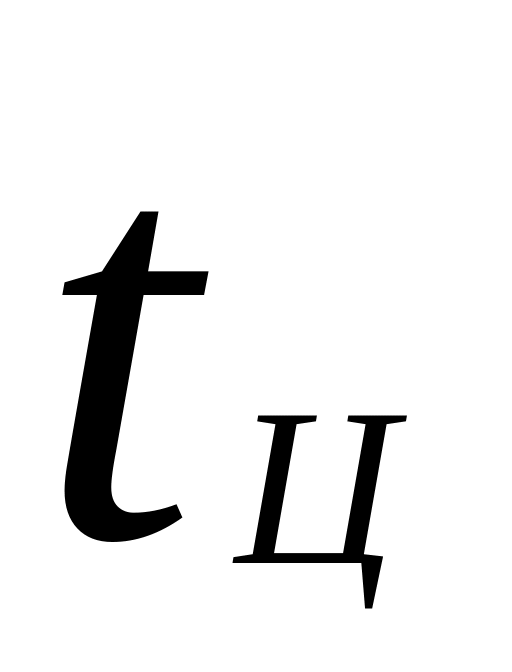

- время одного цикла, с,

(20.5’)

где:

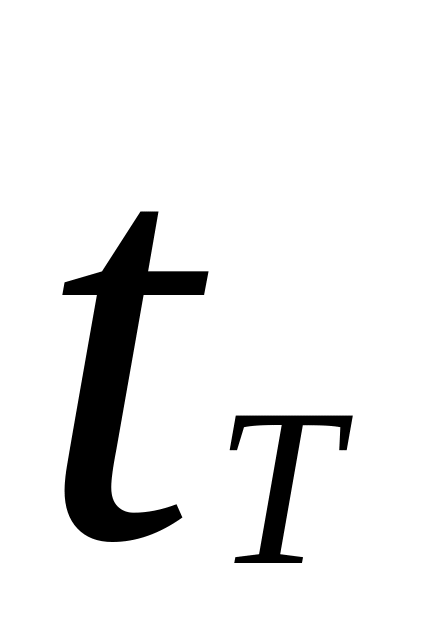

- время загрузки бадьи;

- время подъема бадьи (груза) до уровня переноса;

- время поворота стрелы крана;

- время перемещения грузовой тележки по стреле крана;

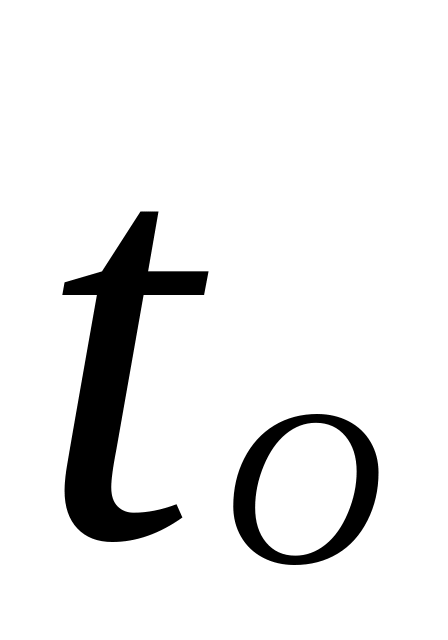

- время опускания бадьи (груза) до уровня разгрузки (монтажа);

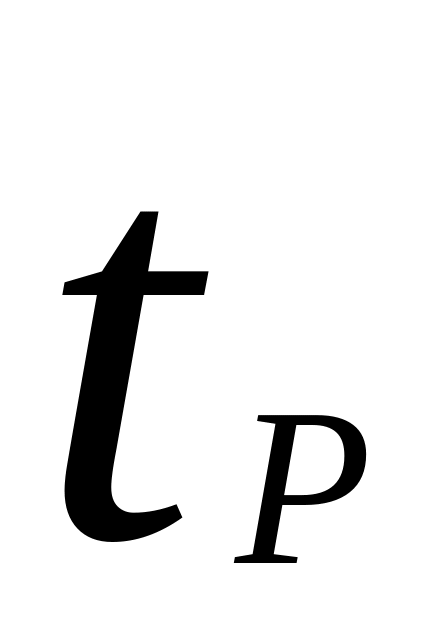

- время разгрузки бадьи (закрепления при монтаже);

- время подъема бадьи без смеси (крюка без груза);

- время поворота бадьи без смеси (крюка без груза);

- время перемещения грузовой тележки без груза;

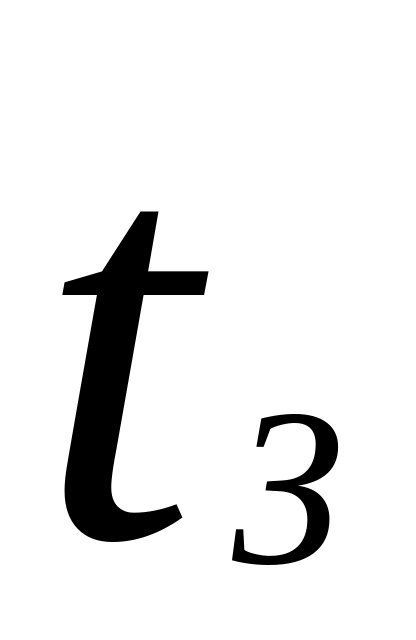

- время опускания бадьи без смеси;

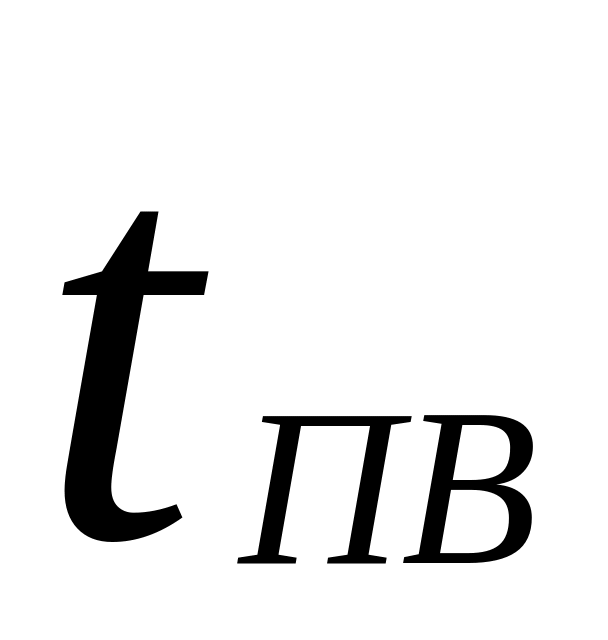

- время маневрирования крана при установке бадьи для последующей загрузки; , - коэффициенты совмещения операций в груженом состоянии и в порожнем.

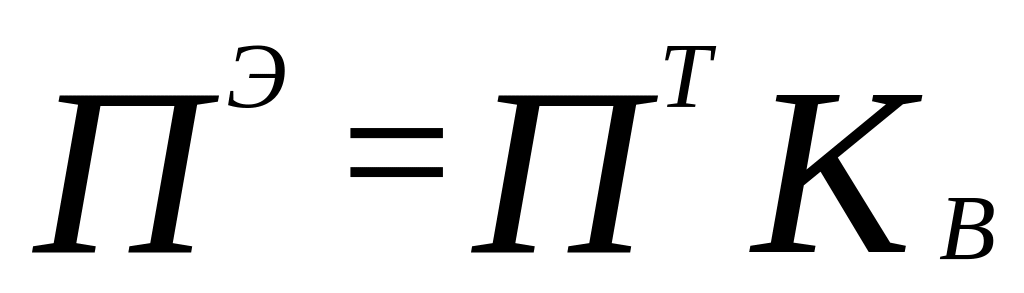

Эксплуатационная часовая производительность:

, (20.6)

где:

- коэффициент использования внутрисменного рабочего времени, зависящий от типа крана и периодов строительства (0,8-0,9).

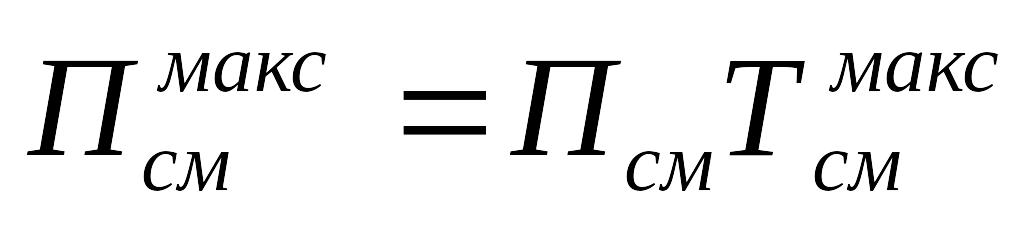

Эксплуатационная сменная и месячная производительность:

; , (20.7)

где Тч, Тсм - расчетное число рабочих часов в смену и рабочих смен в месяц, определяемое по годовому режиму работы.

По данным института "Гидропроект" расчетное число рабочих смен кранов при различных режимах работы может быть принято по табл. 20.13.

Расчетное количество кранов для укладки бетона

(20.8)

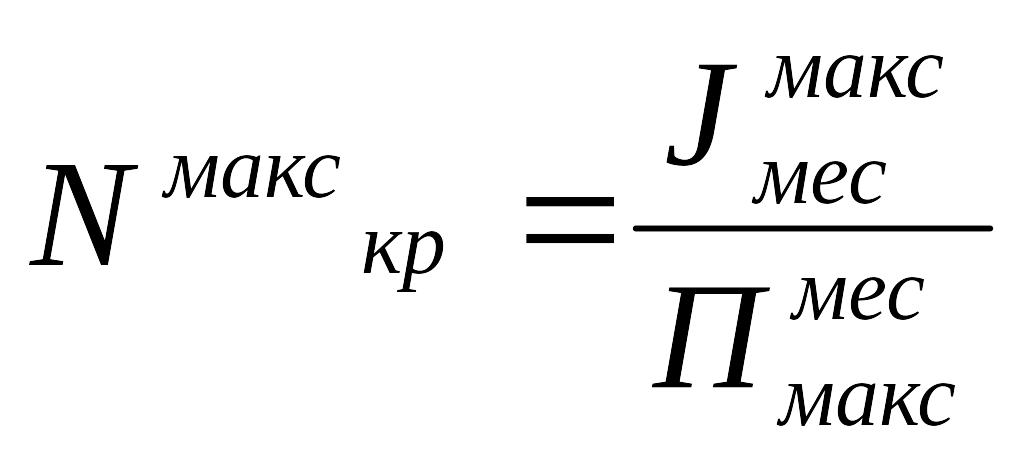

Производительность и количество кранов, определенные для нормального расчетного режима работы кранов, должны быть проверены на удовлетворение максимальной (пиковой) месячной интенсивности бетонных работ при форсированном режиме:

; . (20.9)

Таблица 20.13. Расчетное число рабочих смен кранов на укладке бетонной смеси

Тип

Климатические зоны

Режим

Период

кранов

I

П

III

1V

V

V1

Расчетный

Летний (пиковый

Башенные

66

66

64

64

61

52

год), см/мес

Гусеничные

68

67

67

66

65

61

Кабельные

68

68

66

66

62

54

Зимний (пиковый год), см/год

Башенные

59

56

51

51

46

36

Гусеничные

61

57

54

53

49

43

Кабельные

61

58

53

53

46

38

Расчетное число

Башенные

771

742

690

677

627

496

рабочих смен кранов в год

Гусеничные

795

754

726

701

668

588 -

Кабельные

795

766

714

701

632

520

Форсиро-

ванный

Летний (пиковый год), см/мес

Башенные

82,5

81,0

79,5

79,0

78

75

Гусеничные

82,5

81,0

81,0

81,0

79,5

78,0

Кабельные

81,0

79,5

78,0

78,0

76,5

73,5
