- •Телешев в.И., Ватин н.И., Марчук а.Н…. Производство гидротехнических работ
- •Часть 1. Общие вопросы строительства. Земляные и бетонные работы Под общей редакцией проф., д.Т.Н. Телешева в.И.
- •Часть 1. Общие вопросы строительства. Земляные и бетонные работы
- •Введение к учебнику «Производство гидротехнических работ»
- •Часть 1. Общие вопросы строительства. Земляные и бетонные работы
- •Предисловие к I части учебника
- •Раздел I. Общие вопросы строительства
- •Глава 1. Общая схема возведения речных гидротехнических сооружений
- •1.1. Особенности гидротехнического строительства
- •1.2. Периоды подготовки и строительства гидротехнических сооружений
- •1.3. Этапы возведения сооружений и пропуска строительных расходов
- •1.4. Особенности этапов возведения гидроузла и пропуска строительных расходов при различных компоновках основных сооружений
- •2.1. Возведение перемычек
- •2.2. Осушение котлованов
- •2.3. Перекрытие русла реки
- •Глава 3. Проекты организации строительства и проекты производства работ
- •3.1. Проекты организации строительства
- •3.2. Алгоритм составления календарных планов строительства крупных гидротехнических объектов
- •3.4. Проекты производства работ
- •3.4. Автоматизация разработки пос и ппр
- •Глава 4. Строительный транспорт и дороги
- •4.1. Общие положения по выбору типа транспорта
- •4.2. Автомобильный транспорт
- •4.3. Другие виды транспорта
- •Конвейерный транспорт, конвейерные поезда
- •Трубопроводный контейнерный пневмотранспорт. Подвесные канатные дороги
- •4.4. Строительные дороги
- •Глава 5. Основные положения определения производительности строительных машин
- •5.1. Категории производительности строительных машин
- •5.2. Определение годового режима работы строительных машин
- •5.3. Определение необходимой общей производительности и числа строительных машин
- •Раздел II. Производство земляных работ
- •Глава 6. Общие вопросы производства земляных работ
- •6.1. Виды земляных работ и сооружений
- •6.2. Строительные свойства грунтов
- •6.3 Определение объемов земляных работ. Баланс грунтовых масс
- •6.4. Баланс грунтовых масс
- •Глава 7. Технология производства земляных работ экскаваторами
- •7.1. Виды одноковшовых экскаваторов (о. Э.) и их рабочее оборудование
- •7.2. Технология производства земляных работ экскаваторами – прямая лопата
- •7.3. Технология производства работ экскаваторами «обратная лопата»
- •7.4. Технология производства работ экскаваторами – драглайн
- •7.5.Технология производства работ экскаватором - грейфером
- •7. 6. Производительность экскаваторов
- •Глава 8. Производства земляных работ землеройно-транспортными машинами
- •8.1. Виды землеройно-транспортных машин
- •8.2. Технология производства земляных работ скреперами
- •8.3. Технология производства земляных работ бульдозерами
- •8.4. Производства земляных работ грейдерами
- •8.5. Производства земляных работ подъемно-транспортными машинами (погрузчиками)
- •Глава 9. Возведение качественных насыпей
- •9.1 Качественные насыпи и состав технологических процессов
- •9.2 Сущность уплотнения и влияние различных факторов
- •Способы уплотнения грунтов
- •9.4 Особенности возведения неоднородных качественных насыпей
- •9.5. Определение производительности грунтоуплотняющих машин и параметров потока
- •Глава 10. Возведение земляных и каменно-набросных плотин с противофильтрационными элементами из негрунтовых материалов
- •10.1. Общие положения
- •10.2. Плотины с противофильтрационными элементами из асфальтобетона
- •10.3. Плотины с железобетонными экранами
- •10.4. Плотины с металлическими противофильтрационными элементами
- •10.5. Плотины с противофильтрационными элементами из геосинтетических материалов
- •10.6. Плотины на вечно мерзлом основании с мерзлотными противофильтрационными завесами
- •10.7. Плотины с завесами возводимыми методом струйной цементации
- •Глава 11. Производство земляных работ в зимний период
- •11.1. Особенности земляных работ зимой
- •11. 2. Разработка мерзлых грунтов
- •11.3. Оттаивание грунтов
- •11.4. Устройство качественных насыпей в зимний период
- •Глава 12. Производство работ средствами гидромеханизации
- •12.1. Сущность гидромеханизации и условия ее применения
- •12.2. Разработка грунтов гидромониторами
- •12.3. Разработка грунта земснарядами
- •12.4. Гидравлический транспорт грунта
- •12.5. Намыв земляных сооружений
- •Раздел III. Производство бетонных работ
- •Глава 13. Бетон гидротехнических сооружений и требования, предъявляемые к нему
- •13.1. Общая классификация бетонов
- •Требования к бетонам гидротехнических сооружений
- •13.3. Зональное расположение марок бетона
- •Глава 14. Теоретические основы определения требований к технологии бетонных работ
- •14.1. Температурный режим блоков бетонирования
- •14.2. Термонапряженное состояние блоков. Причины трещинообразования
- •14.3. Определение допустимых температурных перепадов
- •14.4. Факторы, влияющие на величину допустимого перепада температур
- •14.5. Приближенный метод определения величины необходимого снижения максимальной температуры в блоке по условиям его трещиностойкости
- •14.6. Принципиальные направления конструктивных и технологических мероприятий по обеспечению трещиностойкости и монолитности бетонных гидротехнических сооружений
- •14.7. Расчетное обоснование дополнительных мероприятий по регулированию температурного режима в блоках бетонирования в зимний период
- •Глава 15. Разрезка сооружений на блоки бетонирования
- •15.1. Основные причины разрезки сооружений постоянными и временными швами
- •15.2. Основные принципы разрезки сооружений на блоки бетонирования
- •15.3. Разрезка ярусная «вперевязку» («днепровская»)
- •15.4. Столбчатая система разрезки
- •15.5. Секционная система разрезки длинными блоками
- •15.6. Смешанные системы разрезки
- •Глава 16. Омоноличивание временных швов бетонных плотин
- •16.1. Общие положения
- •16.2. Омоноличивание швов с помощью цементации
- •16.3. Омоноличивание с помощью объемных замыкающих блоков
- •Глава 17. Вспомогательные работы
- •17.1. Заготовка заполнителей
- •17.2. Арматурные работы
- •17.3. Опалубочные работы
- •Глава 18. Приготовление бетонной смеси
- •18.1 Требования к бетонной смеси
- •18.2. Технологические схемы бетонных заводов и их оборудование
- •18.З. Определение производительности бетоносмесителей и бетонных заводов
- •Глава 19. Бетонное хозяйство
- •19.1 Состав бетонного хозяйства и определение мощности бетонного завода
- •19.2. Склады заполнителей
- •19.3.Склады цемента
- •19.4. Установки для регулирования температуры составляющих бетонной смеси
- •19.5. Прочие установки и сооружения
- •Глава 20. Транспортирование бетонной смеси
- •20.I. Выбор транспортной схемы бетонных работ
- •20.2. Выбор типа горизонтального транспорта
- •20.3. Подача бетонной смеси в блоки бетонирования
- •20.3. Выбор кранов
- •20.5. Определение производительности кранов
- •20.6. Определение комплексной производительности кранов
- •Глава 21. Подготовка блоков к бетонированию. Укладка и уплотнение бетонной смеси
- •21.1. Состав мероприятий по подготовке блоков к бетонированию
- •21.2. Подготовка оснований блоков
- •21.3. Уплотнение бетонной смеси
- •21.4. Технологические схемы (способы) укладки бетонной смеси в блоки бетонирования
- •Глава 22. Особенности производства бетонных работ в зимнее время
- •22.1. Дополнительные требования
- •22.2. Подготовка блоков к бетонированию
- •22.3. Приготовление и транспорт бетонной смеси
- •22.4. Укладка бетонной смеси
- •Глава 23. Уход за бетоном и контроль качества бетонных работ
- •23.1. Основные требования и мероприятия по уходу за бетоном
- •23.2. Контроль качества бетона и бетонных работ
- •Глава 24. Специальные виды бетонных работ
- •24А. Производство сборного железобетона
- •24А.1. Назначение и типы сборных элементов и конструкций
- •24А.2. Производство сборного железобетона
- •24А.3. Транспорт и монтаж сборных элементов
- •Глава 24б. Подводное бетонирование
- •24Б.1. Подводное бетонирование и требования к нему
- •24Б.2. Способы подводного бетонирования
- •Глава 25. Совершенствование технологии бетонных работ при возведении высоких бетонных плотин.
- •25.1. Особенности возведения высоких бетонных плотин и совершенствование технологий их бетонирования
- •25.2 Добавки для бетонов и их эффективность
- •25.3 Применение литых бетонов в гидротехническом строительстве
- •Опыт применение литого бетона на строительстве Бурейской гэс
- •Глава 26. Особенности возведения бетонных сооружений из укатанного бетона
- •Тенденции совершенствования технологии строительства бетонных плотин из укатанного бетона
- •1. Общая
- •2. К разделу і
- •3. К разделу іі
- •4. К разделу ііі
- •Дополнительная литература по Главе 10
- •Дополнительная литература по Главе 24
- •В параграфе 7.6 «Производительность экскаваторов» дан общий подход к определению оптимальных параметров забоев экскаваторов различных типов.
- •Расчет высоты забоя экскаватора типа
- •Объем захваченного ковшом грунта
11.3. Оттаивание грунтов
Оттаивание грунтов - наиболее дорогой способ, поэтому его применение оправдывается только в особых случаях, где нельзя применять другие методы.

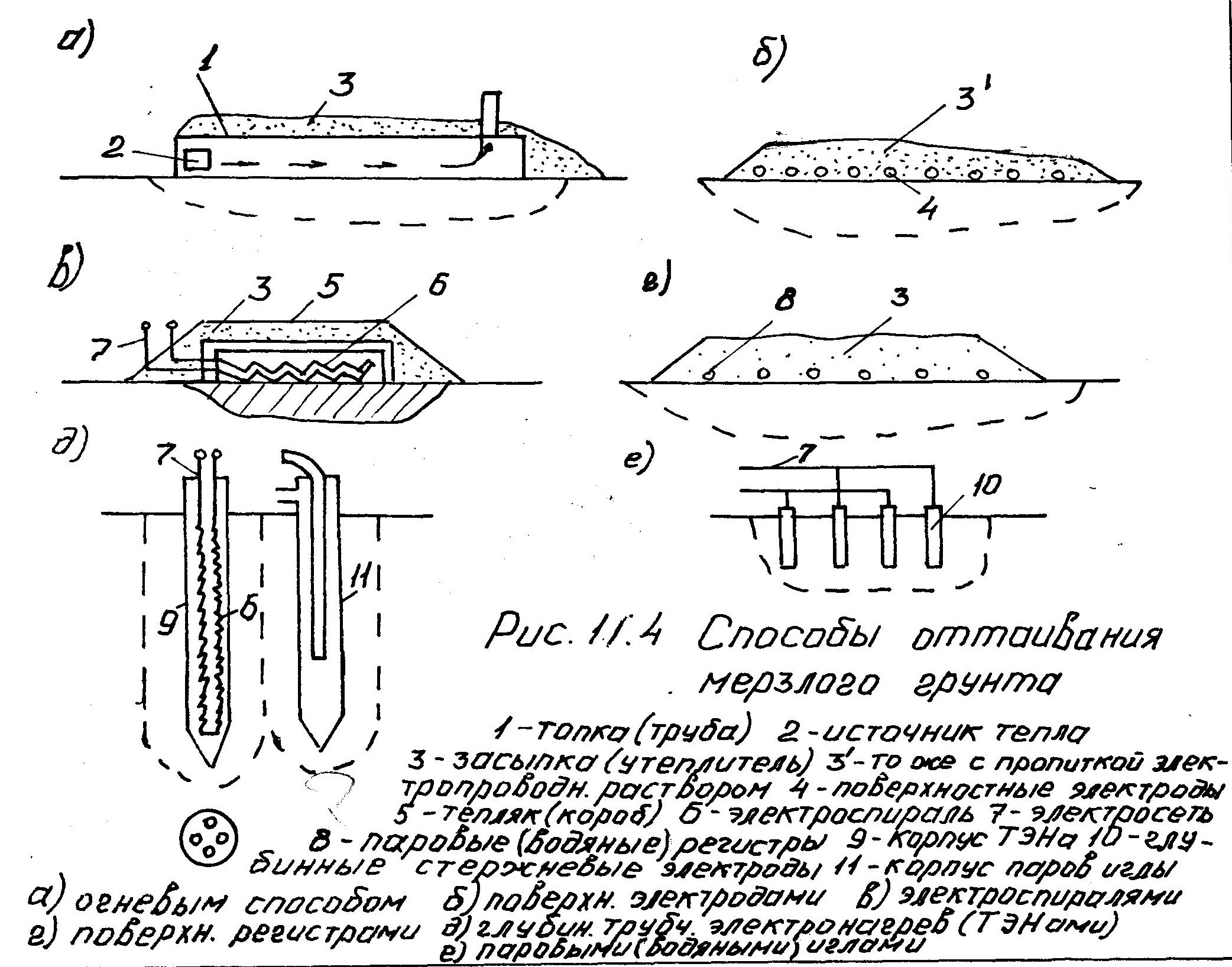

В качестве источника тепла применяют: открытый огонь; электричество; пар, горячую воду. (Рис.11.4а, б, в, г, д, ж, е).
При глубине промерзания до 0.7÷0.8 м для оттаивания грунта тепло подводят с поверхности. При большей глубине применяют глубинное расположение источников тепла: глубинные стержневые электроды; глубинные трубчатые электронагреватели; циркуляционные паровые или водяные иглы.
Для оттаивания промерзших неводонасыщенных грунтов можно применять концентрированные незамерзающие растворы солей, разливаемые по площади.
11.4. Устройство качественных насыпей в зимний период
По существующим нормативам качественные насыпи разрешается выполнять только из талых грунтов и на расчищенное талое основание. Объем мерзлых комков для сооружений не должен превышать 15% общего объема укладываемого грунта. Превышение этой нормы должно быть обосновано технологическими расчетами из условия, что мерзлые комья придут в талое состояние за счет запаса тепла в талой части.
Приемы уплотнения грунтов зимой в средней полосе России не отличаются от летних, но не применяется доувлажнение на карте укладки. При необходимости, доувлажнение производят с осени в карьерах до влажности несколько ниже оптимальной для талого грунта. Разрабатываемый в карьере талый грунт доставляют на карту укладки, разравнивают и уплотняют до начала смерзания. Для обеспечения этих условий должна быть обеспечена непрерывность и высокая интенсивность укладки. Для продления времени до начала смерзания грунта, его поливают раствором соли или покрывают пленочными материалами.
Способы возведения плотин зимой зависят от температуры, длительности морозного периода, от типа грунта и его влажности.
При сравнительно небольших отрицательных температурах (до –(5÷10)ºС) разработку грунта и его отсыпку ведут одновременно. Мерзлые комья удаляют бульдозерами со специально оборудованным для этого ножом. Грунт отсыпают слоями максимально возможной толщины, но меньшими, чем летом, картами.
В местах с суровыми и продолжительными морозами грунт для насыпи заготавливают заранее и укладывают в бурты на хранение. Высота бурта выбирается из условия его незамерзания и нормальной работы экскаватора (15÷18 м). При очень сильных морозах поверхностный слой грунта в бурте засоляют (10÷20кг/м³) на глубину до 2,0 м или осуществляют электрообогрев. Переувлажненные грунты предварительно просушивают и дренируют в бурте.
Гидротехническое строительство все больше проникает в Северные районы, а потому технология работ все время совершенствуется и приспосабливается к этим условиям. Об этом свидетельствует опыт возведения таких плотин, как Вилюйская, Колымская и др. (Рис 11.5)

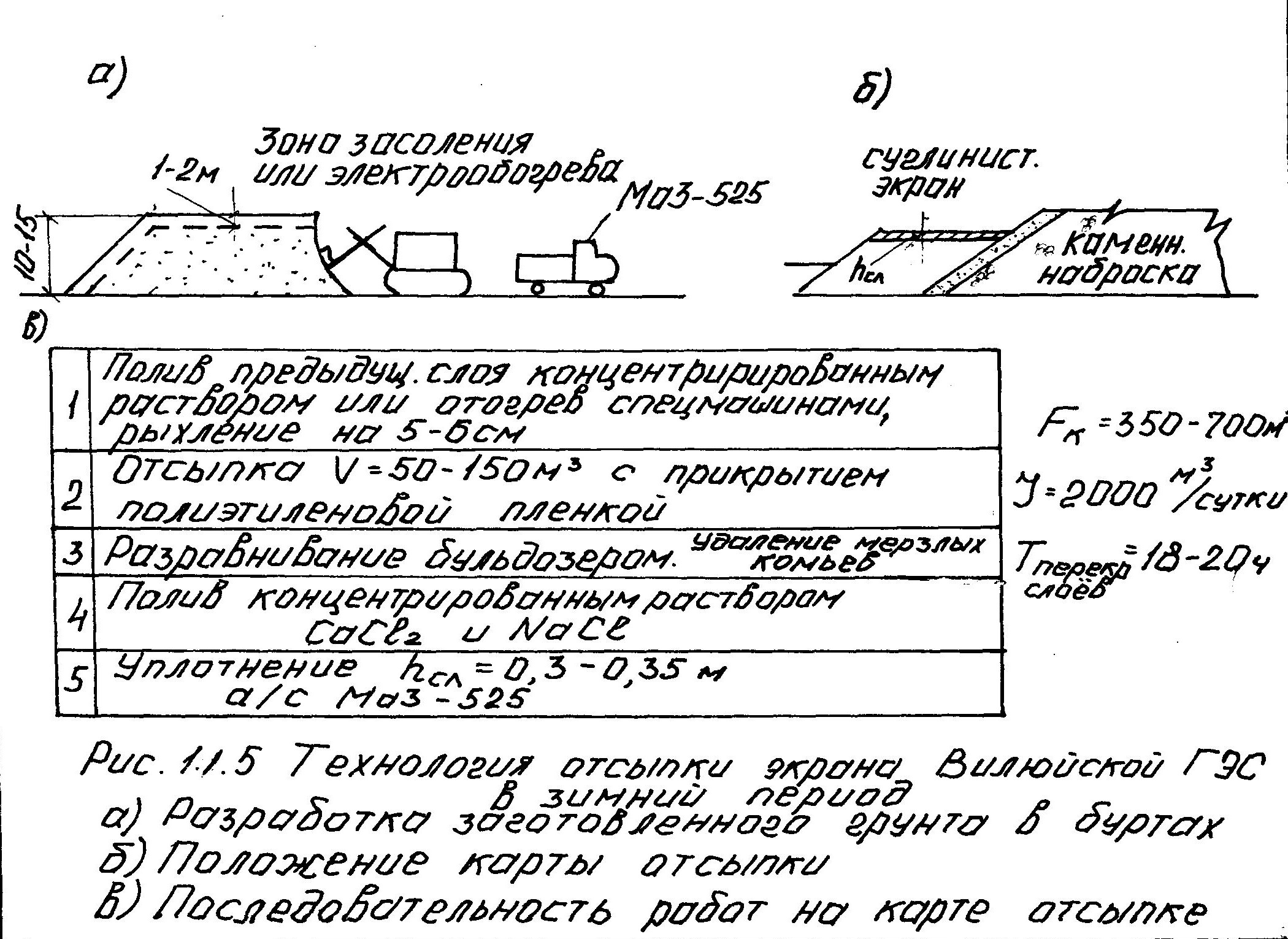

На Вилюйской ГЭС суглинистый экран каменно набросной плотины возводился при температуре до -40ºС. Для этого переувлажненный вечно мерзлый грунт по мере естественной оттайки собирался бульдозером в валки, подсушивался, а затем укладывался в бурты. Наружный слой в буртах засолялся на глубину 2 м. Уплотнение и размораживание комьев обеспечивалось электропрогревом (шаг 1 м). Температура в буртах при его разработке составляла 14÷15ºС.
Из
буртов на карты грунт доставлялся
автосамосвалами МАЗ 525. Выгруженный на
карты грунт покрывался полиэтиленной
пленкой. После того, как объем грунта
достигал 150÷200 м³, его разравнивали
бульдозером. Мерзлые комья удаляли.
Затем поливали концентрированным
раствором
(2÷2.5л/м² поверхности) с одновременным
рыхлением на 5-6 см.
Уплотнение осуществлялось автосамосвалами МАЗ 525. Площадь карты составляла 350÷700 м² при толщине слоя 0.3÷0.35 м. В процессе укатки грунт промерзал на 10÷12 см. Перекрытие слоев производилось через 18 ÷20 ч при температуре поверхности карты -12÷15ºС. Поэтому перед отсыпкой последующего слоя предыдущий слой поливали концентрированным соляным раствором для обеспечения межслойного контакта. Применялся также обогрев специальными машинами. Интенсивность укладки достигала 2000 м³/сутки. Подобная технология требует особенно тщательного контроля за качеством работ, за температурными и влажностными режимами. Такая же технология была применена на строительстве временной плотины Колымской ГЭС.
На строительстве Иркутской ГЭС большая часть земляной плотины была отсыпана зимой при температуре ниже минус 25ºС. Песчаный грунт в бурты заготавливали летом. Зимой грунт в буртах промерзал на глубину 0.8÷1.2 м, а внутри температура была выше 10ºC. Грунт отсыпался с интенсивностью, не допускающей его смерзания ни в карьере, ни на карте. Толщина слоя составляла 1.5 м при температуре укладки 8ºС. Перед отсыпкой последующего слоя смерзшуюся часть поверхности рыхлили.
Таким образом, земляные работы не являются сезонными. Их можно вести круглый год. Однако зимой они дороже, поэтому их целесообразность должна быть обоснована технико-экономическими расчетами.
