3 Организационно-экономическая часть

В данном разделе дипломного проекта рассматриваются следующие вопросы:

  • определение технико-экономических показателей разрабатываемого цеха;

  • оценка экономической эффективности данного проекта.

При определении экономической эффективности рассчитывались различные технико-экономические показатели, которые выражают величину экономии на отдельных элементах затрат труда, в частности снижении трудоемкости, высвобождения рабочих, снижение материалоемкости и снижение затрат других ресурсов.

А также в дипломном проекте предоставлена последовательность технико-экономического планирования работы цеха, включающие расчет основного и вспомогательного оборудования, численности и заработной платы рабочих и служащих, основных и вспомогательных материалов; расценок на детали; себестоимости деталей.

Экономическая эффективность проектируемого технологического процесса определяется путём сравнения технико-экономических показателей выбранного варианта технологического процесса с базовым (заводским) вариантом.

3.1 Расчет производственной программы

Для выполнения технико-экономических расчетов используем следующие исходные данные:

- характеристика деталей (таблица 3.1.1);

- технологические процессы обработки деталей (таблица 3.1.2);

- характеристика имеющегося в цехе оборудования (таблица 3.1.3);

- часовые тарифные ставки сдельщиков и повременщиков (таблица 3.1.4).

Таблица 3.1.1 – Характеристика деталей

Наименование показателя

Единица

измерения

Деталь

Крышка

Заготовка

-

Отливка

Материал

-

Сталь 14Х17Н2л

ОСТ 1.900.90-79

Назначение

-

ГТД

Применяемость в изделии

шт.

1

Масса детали

кг/шт.

1,5

Норма расхода материала

кг/шт.

3

Коэффициент использования материала

%

50

Стоимость материала

руб/кг.

645,43

Стоимость отходов

руб/кг.

5,31

Таблица 3.1.2 – Технологический процесс обработки детали

№ операции

Наименование операции

Оборудование

Разряд работ

Трудоемкость операции на 1 шт, ч

Трудоемкость операции

на 500 шт, ч

05

Токарная с ЧПУ

токарное с ЧПУ

4

0,365

182,5

10

Фрезерная с ЧПУ

фрезерное с ЧПУ

4

0,150

75

15

Токарная с ЧПУ

токарное с ЧПУ

4

0,300

150

20

Токарная с ЧПУ

токарное с ЧПУ

5

0,403

201,5

25

Токарная с ЧПУ

токарное с ЧПУ

5

0,390

195

30

Токарная с ЧПУ

токарное с ЧПУ

5

0,105

52,5

35

Слесарная

верстак

5

0,157

78,5

40

Токарная с ЧПУ

токарное с ЧПУ

5

0,500

250

45

Полировальная

токарное с ЧПУ

5

0,167

83,5

50

Сверлильная с ЧПУ

сверлильное с ЧПУ

5

0,133

66,5

55

Сверлильная

сверлильное

4

0,057

28,5

60

Слесарная

верстак

5

0,142

71

65

Слесарная

верстак

4

0,067

33,5

70

Промывка

моечная машина

2

0,002

1

80

Промывка

моечная машина

2

0,002

1

95

Шлифовальная

шлифовальное

5

0,103

51,5

100

Шлифовальная

шлифовальное

5

0,393

196,5

105

Промывка

моечная машина

2

0,002

1

Итого

3,438

1719

Таблица 3.1.3 – Характеристика имеющегося в цехе оборудования

Марка оборудования

Тип

Габариты

Потребляемая мощность

Ремонтная сложность

Количество

Стоимость, тыс. руб

В

Ш

Г

16К20Т1

ТВ

1,7

1,7

3,08

11

10

1

550 000

500V

-

3

3,165

2,35

7

11

1

3 000 000

MDW-10

ТВ

2,64

2,15

6,8

15

10

1

2 000 000

2А125

СВО

2,23

0,78

0,77

2,8

10

1

300 000

3К-229В

ШВ

2

1,78

4,165

7,5

10

1

600 000

Верстак слесарный

-

0,86

1,2

0,685

1

8 000

Моечная машина

УЗВ-18М

-

0,965

0,88

1,67

1

80 000

Таблица 3.1.4 - Часовые тарифные ставки

Разряд

Часовые тарифные ставки (д.ед.), ЧТС

сдельщиков

повременщиков

1

49,2

46,37

2

53,6

50,08

3

59,54

55,18

4

66,92

62,60

5

76,27

71,41

6

89,06

83

Технико-экономические расчеты по планированию деятельности цеха начинаются с определения производственной программы. В общем случае производственная программа может определяться и исходя из потребности рынка, и из пропускной способности цеха.

Выберем второй подход, т.к. первый требует отдельного исследования.

Производственная программа цеха (N) = 500 шт

– нормативная трудоемкость на программу для i-й группы оборудования:

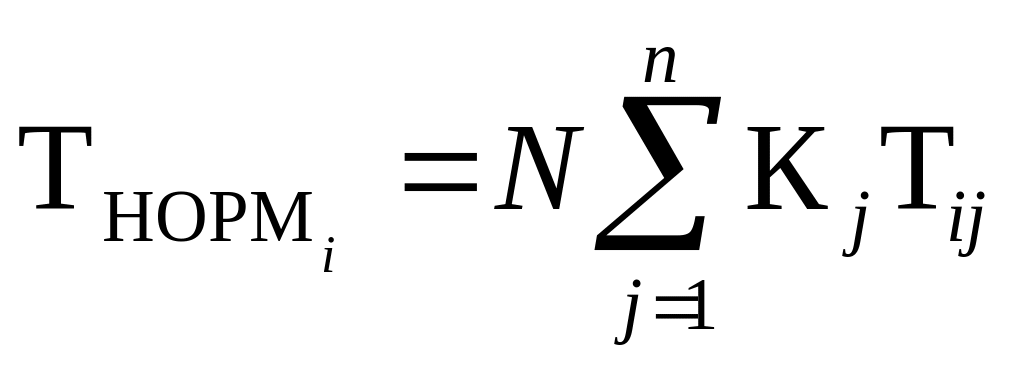

, (3.1.1)

где – нормативная трудоемкость i-й операции для j-й детали.

ТНОРМток16к20Т1= 500*0,832=416ч

ТНОРМ500V= 500*0,283=141,5ч

ТНОРМтокMDW-10= 500*1,398=699ч

ТНОРМcверл2А125=500*0,057=28,5ч

ТНОРМшлиф3К-229В= 500*0,496=248ч

ТНОРМслес.= 500*0,366=183ч

ТНОРМмоеч.= 500*0,006=3ч

Плановая трудоемкость на программу для i-й группы оборудования ( ) рассчитывается по формуле:

, (3.1.2)

ТПЛток16к20Т1=346,67ч,

ТПЛ500V=117,9ч

ТПЛтокMDW-10= 582,5ч

ТПЛcверл2А125=23,75ч

ТПЛшлиф3К-229В= 206,67ч

ТПЛлслес.= 152,5ч

ТПлмоеч.= 2,5ч

Далее рассчитанные значения нормативной и плановой трудоемкости на программу для всех групп оборудования используются для расчета необходимого количества оборудования, для чего заносятся в табл. 3.2.1, а также для расчета численности основных рабочих.
