Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
ТВЗ 2 Гудков С.И.!!!!.docx
Скачиваний:
0
Добавлен:
01.05.2025
Размер:
799.3 Кб
Скачать

11. Технико-экономические показатели

1. Объем каменной кладки 260,6 м3

2. Трудоемкость ручных операций по каменной кладке

3. Сменная выработка:

4. Продолжительность работ То=32,5 дн.

МИНОБРНАУКИ РОССИИ

Федеральное государственное бюджетное образовательное учреждение высшего профессионального образования

Томский государственный архитектурно-строительный университет

Контрольная работа №2

Кафедра «ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА»

«Расчет технологической карты для свайных работ».

Выполнил: студент группы 119.6

Гудков С.И.

Проверил: Новостройный А.А.

Томск 2013

Содержание

  1. Исходные данные

  2. Ведомость объемов работ

  3. Калькуляция затрат труда и машинного времени

  4. Технология производства работ

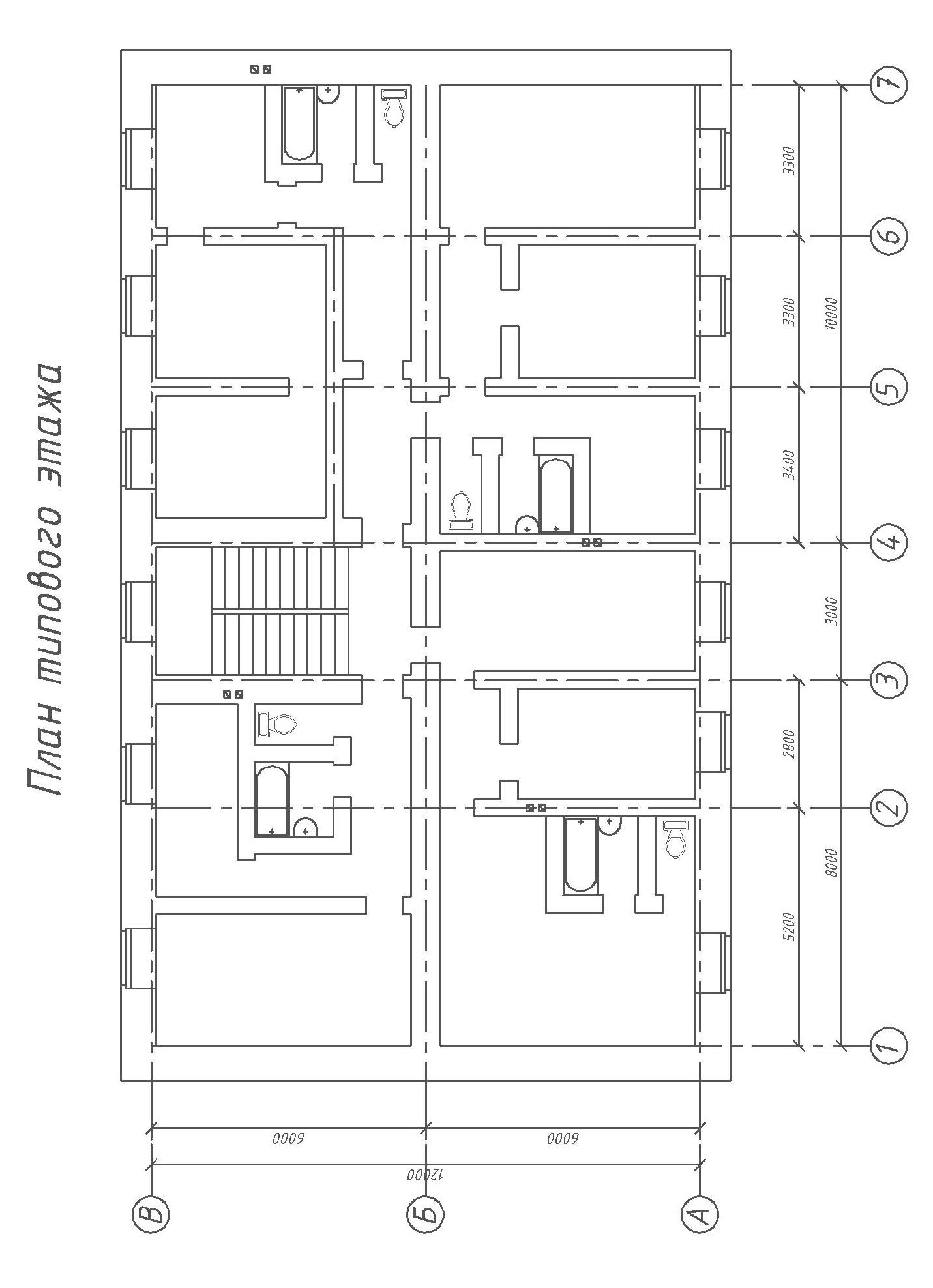

  1. Исходные данные

Количество этажей – 5;

Высота этажа – 3 м.

Толщина наружных стен – 770мм (3 кирпича);

Толщина внутренних стен – 640 мм (2,5 кирпича);

Толщина перегородок – 380 мм (1,5 кирпича);

  1. п/п

    Наименование работ и процессов

    Ед.изм

    Кол-во работ

    1.

    Разгрузка и складирование свай

    100 шт.

    0,88

    2.

    Разметка свай

    100 м

    0,99

    3.

    Переворачивание свай краном

    100 шт.

    0,88

    4.

    Подача свай

    100 шт.

    0,88

    5.

    Погружение свай

    шт.

    88

    6.

    Срубка оголовков

    шт.

    88

    7.

    Отгибание стержней

    100 шт.

    3,52

    8.

    Устройство опалубки

    м2

    161,4

    9.

    Установка арматурных каркасов

    шт.

    15

    10.

    Укладка бетонной смеси в ростверк

    м3

    32,88

    11.

    Снятие опалубки

    м2

    161,4

    Ведомость объемов работ

№ п/п

Обоснование, ЕНиР

Наименование технологических процессов

Объем работ

Норма времени

Ед.изм

Кол-во

Рабочих,

чел.-ч.

Машиниста, маш-ч.

1

Е 12-83

Разгрузка и складирование свай

100 шт.

0,88

22,2

7,4

2

Е 12-97

Разметка свай

100 м.

0,99

1,2

-

3

Е 12-83

Переворачивание свай краном

100 шт.

0,88

28,4

7,1

4

Е 12-83

Подача свай

100 шт.

0,88

29,1

9,7

5

Е 12-28

Погружение свай

шт.

88

0,78

0,26

6

Е 12-39

Срубка голов

шт.

88

0,4

-

7

Е 12-40

Отгибание стержней

100 шт.

3,52

1,9

-

8

Е 4-1-34

Устройство опалубки

м2

161,4

0,62

-

9

Е 4-1-44

Установка армирования каркаса

шт.

15

1,1

-

110

Е 4-1-49

Укладка бетонной смеси

м3

32,88

0,22

0,22

111

Е 4-1-34

Снятие опалубки

м2

161,4

0,15

-

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
