1.4.5 Составление диспетчерского графика

Определение количества самосвалов

где tц – время цикла, мин tн – время нагружения, мин

для прямой лопаты

для драглайна

Определение числа рейсов

где tсм – время смены, ч tн – время нагружения, мин kва – коэффициент использования сменного времени при погрузке грунта

для прямой лопаты

для драглайна

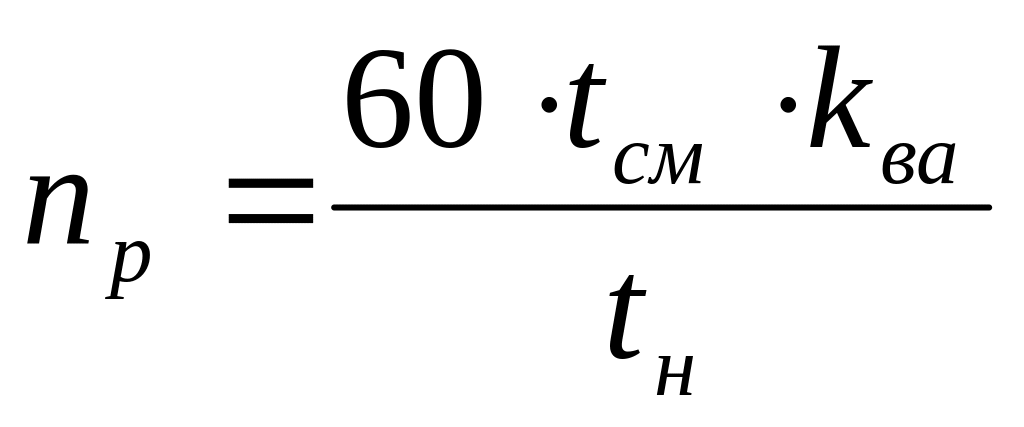

Определение частоты подачи самосвала под загрузку

где tн – время нагружения, мин kва – коэффициент использования сменного времени при погрузке грунта

для прямой лопаты

для драглайна

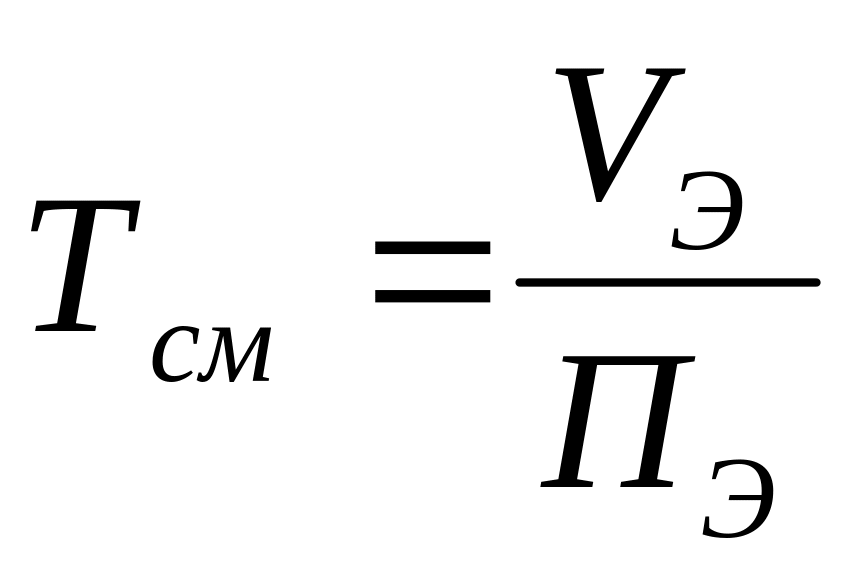

Определение продолжительности работ

где Vэ – объем экскаваторных работ, м3 Пэ – производительность экскаватора, м3/см

для прямой лопаты

для драглайна

Построение диспетчерских графиков погрузочно-разгрузочных работ

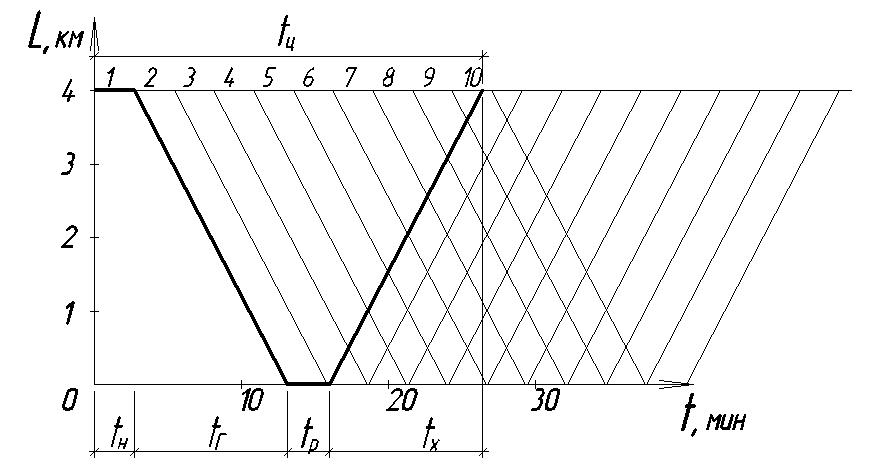

Рисунок 1.4.1 – диспетчерский график для экскаватора с прямой лопатой ЭО-4321 Б.

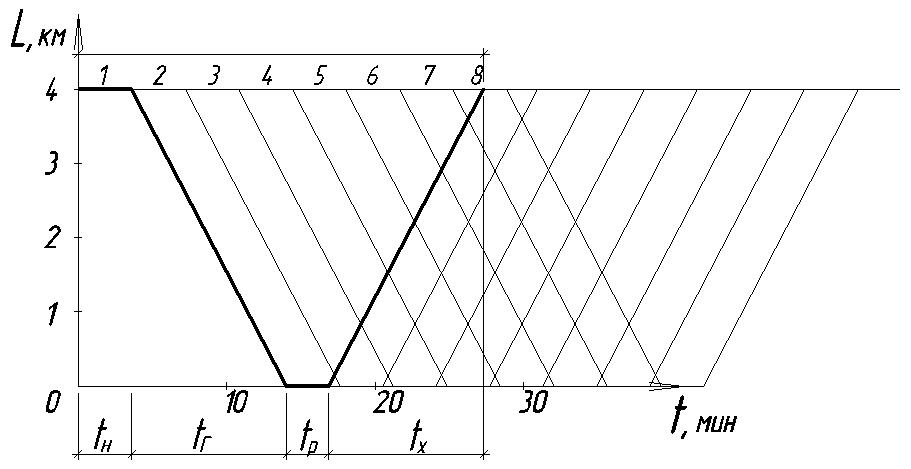

Рисунок 1.4.2 – диспетчерский график для экскаватора драглайна ЭО-5111 В.

1.5 Технико-экономическая оценка и график производства земляных работ

Таблица 1.5.1 – затраты на работу экскаватора

Вариант по комплекту машин

Индекс

Параметры

ЭО-4321Б+ КрАЗ-256Б

ЭО-5111В + КрАЗ-256Б

26,9

20,1

Ц

Оптовая цена, т.р.

28,78

21,51

Си

Инвентарная стоимость машины, т.р.

18,5

18,5

А

Норма годовых амортизационных отчислений, %

3275

3275

Тгод

Нормативное число часов работы в год, ч

17,5

56

Сд

Стоимость доставки на объект, руб

-

-

Смд

Стоимость одного монтажа и демонтажа, руб

0,76

1,5

Этех

Техобслуживание и текущий ремонт, руб/ч

0,05

0,37

Эрз

Ремонт и замена сменной оснастки, руб/ч

0,82

0,98

Ээ

Энергоматериалы и энергия, руб/ч

0,25

0,25

Эсм

Смазочные материалы, руб/ч

1,34

1,34

Эз

Заработная плата машиниста, руб/ч

Таблица 1.5.2 - математическое обеспечение расчета

Наименование показателей и единиц измерения

Индекс

Варианты

ЭО-4321Б+ КрАЗ-256Б

ЭО-5111В + КрАЗ-256Б

1

2

3

4

Расчетная стоимость машино-смены экскаватора, руб/смену, без единовременных затрат

См-cм = ( Г / Тгод ) ∙tсм+ СТЭ

См-cм

53,98

63,3

Годовые амортизационные отчисления, руб/год

Г = (А,%) ∙10-2 ∙Си ∙Ка

Г

6935,98

5183,91

Норма годовых амортизационных отчислений, %

А, %

18,5

18,5

Районный коэффициент к годовым отчислениям

Ка

1,3

1,3

Инвертарная стоимость экскаватора, руб

Си

28780

21510

Нормативное число часов работы экскаватора в год, ч/год

Тгод

3275

3275

Текущие эксплуатационные затраты, руб/смену

СТЭ = ( Эр∙Кэ+ К7∙Ээ+ Эз∙Кз ) ∙tсм

СТЭ

37,04

50,64

Затраты на обслуживание, текущий ремонт, замену сменной оснастки, смазочные материалы, руб/маш.-ч

Эр

1,06

2,12

Районный коэффициент эксплуатационных затрат

Кэ

1,3

1,3

Затраты на энергетические материалы и электроэнергию, руб/ч

Ээ

0,82

0,98

Коэффициент к расходу энергоресурсов

К7

2

2

Зарплата машиниста (тарифная), руб/ч

Эз

1,34

1,34

Поясной коэффициент к зарплате

Кз

1,2

1,2

Продолжительность смены, ч

tсм

8

8

Расчетная стоимость машино-смены автомобиля-самосвала, руб/см

Сам-см = 14 + 2.2∙Q

Сам-см

40,4

40,4

Грузоподъемность автомобиля-самосвала, т

Q

12

12

Единовременные затраты на организацию экскаваторных работ, руб

Е = А0 ∙См-cм

Е

130,63

199,4

Временной параметр, смен/маш.

А0 = ( Ке∙Сд / См-cм ) + Тдн

А0

2,42

3,15

Районный коэффициент на единовременные затраты

Ке

1,3

1,3

Стоимость доставки экскаватора, руб

Сд

17,5

56

Продолжительность доставки, смен

Тдн

2

2

Нормативная производительность экскаватора, м3/смену ПН = ε / Нв ∙ tсм

ПН

615,4

533,3

Количество единиц по ЕНиР

ε

100 м3

100 м3

Норма времени, маш.-ч. Е2-1-7(8), табл. 3 и 7

Нв

1,3

1,5

продолжение таблицы 1.5.2

1

2

3

4

Планово-расчетная стоимость работ, руб

С = Е+1.08∙( См-cм + Na∙Сам-см ) ∙Vэ ∙ПН -1

С

9175,74

9006,47

Количество автомобилей в работе, машин

Na

10

8

Объем выемки из котлована, м3

Vэ

11252

11252

Стоимость выемки единицы объема грунта, руб/ м3

Се = С ∙Vэ -1

Се

0,82

0,8

Машиноемкость работ,

маш.-смен

Тм-см = Vэ ∙ Нв / ( ε ∙ tсм )

Тм-см

14,4

21,1

Оптимальное число рабочих экскаваторов

Nоп

1

1

Удельные капитальные вложения для организации работ по выемке грунта,

руб/ м3

kуд = ( Си + Na ∙ Сиа ) ∙ tсм / ( Тгод ∙ ПН )

kуд

2,5

2,3

Инвертарная стоимость самосвала, руб Сиа = Q ∙5000

Сиа

60000

60000

Удельные приведенные затраты на выемку и перемещение 1 м3 грунта,

руб/ м3

Пудес∙ kуд

Пуд

1,195

1,145

Нормативный коэффициент эффективности капитальных вложений в строительство

Ес

0,15

0,15

Исходя из полученного значения удельных приведенных затрат на выемку и перемещение 1 м3 грунта выбираем вариант с меньшим значением: драглайн ЭО-5111В + КрАЗ-256Б. Применение второго варианта требует меньше приведенных затрат и дает снижение стоимости на 562,6 рублей.

Калькуляция земляных работ

Продожительность работ, смены

0,85

17,41 (в 3 смены)

0,36

4,78

23,4

Стимость работ, руб

Весь объем

7,2

442,88

3,04

24,46

Суммарная продолжительность работ не должна превышать 30 дней

Ед. работ

0,731

1,59

0,35

0,832

Состав звена

Машинист 6 разряда 1 человек

Машинист 6 разряда 1 человек + помощник 5 разряда

Машинист 6 разряда 1 человек

Землекоп 2 разряда

Трудозатраты

Маш-день

0,85

52,23

0,36

-

Чкл-день

-

-

-

4,78

Норма времени

Маш-час

0,69

1,5

0,33

-

Чел-час

-

-

-

1,3

Объем работ

9,85

278,54

8,68

29,4

Ед. измерения

1000 м2

100м3

1000 м3

1 м3

Наименование работ

Срезка растительного слоя бульдозером

Разработка котлована драглайном ЭО2503В q = 1,5 м3

Окончательная планировка дна бульдозером

Доработка грунта под подошвы фундамента

Обоснование по ЕНиР

Е2-1-5

Е2-1-7

Е2-4-36

Е2-1-50
