3.2 Организация работ по определению ведущей машины комплексного потока и установление длины сменной захватки

Наименование процесса

Источник обоснования

Нвр, маш/ч

П, м3/см

F, м2

V, м/см

1

Снятие растительного грунта бульдозером

ГЭСН-01-01-031 разработка грунта бульдозером 01-01-031-5

7,15

1118,82

19,356

58

2

Уплотнение подошвы насыпи

ГЭСН-01-01-046-2

0,2

4000

20,52

195

3

Разработка грунта в резерве,

транспортирование грунта и

разравнивание грунта

1 сл. бульдозером ДЗ-28 на

расстояние 19,55 м

ГЭСН-01-01-046-2

15,73

508,58

3,862

131

4

Увлажнение грунта 1 сл. водой и доведение его до оптимальной влажности

Линейные работы

5

Уплотнение грунта катком на пневмошинах ДУ-16В

ГЭСН-01-02-001 уплотнение насыпи

16,56

483,09

3,862

125

6

Разработка грунта в резерве,

транспортирование грунта,

разравнивание грунта

2 сл. бульдозером ДЗ-28

расстояние 19,55 м

ГЭСН-01-01-046-2

15,73

508,58

3,86

132

7

Увлажнение грунта 2 сл. водой и доведение его до оптимальной влажности

Линейные работы

8

Уплотнение грунта 2 сл. катком

ГЭСН-01-02-001

16,56

483,09

3,86

125,15

9

Разработка грунта в резерве,

транспортирование грунта,

разравнивание грунта

3 сл. бульдозером ДЗ-28

расстояние 19,55 м

ГЭСН-01-01-046-1

15,73

508,58

3,862

131,68

10

Увлажнение грунта 3 сл. водой и доведение его до оптимальной влажности

Линейные работы

11

Уплотнение грунта 3 сл. катком

ГЭСН 01-02-001-1 +01-02-001-7

16,56

483,09

4,94

102,95

12

Разработка грунта в резерве,

транспортирование грунта,

разравнивание грунта

4 сл. бульдозером ДЗ-28

расстояние 19,55 м

ГЭСН-01-01-046-1

15,73

508,58

5,31

95,77

13

Увлажнение грунта 4 сл. водой и доведение его до оптимальной влажности

Линейные работы

14

Уплотнение грунта 4 сл. катком

ГЭСН-01-02-001-1 +01-02-001-7

16,56

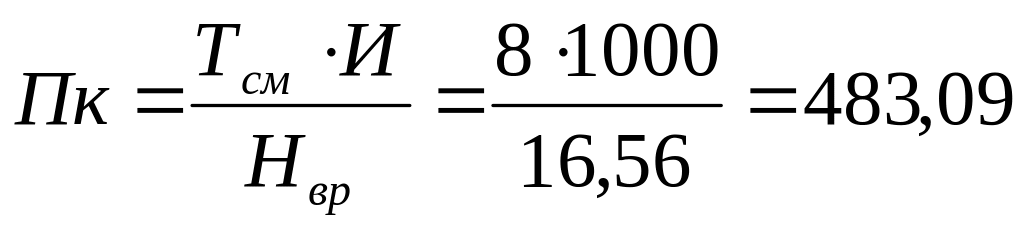

483,09

5,31

125,15

Анализ таблицы показывает, что ведущей машиной комплексного потока является каток на пневматических шинах ДУ-16В. Скорость комплексного потока составляет 125 м.

Пояснительная записка

I. 1) Нвр=3,85+3,30=7,15 маш/ч на 1000м2 ГЭСН 01-01-031+01-01-031-5

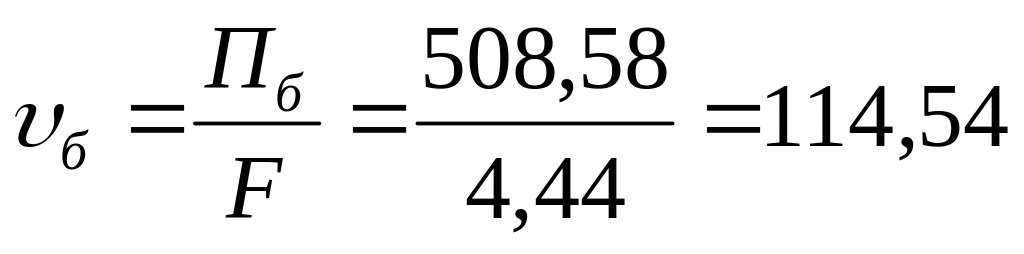

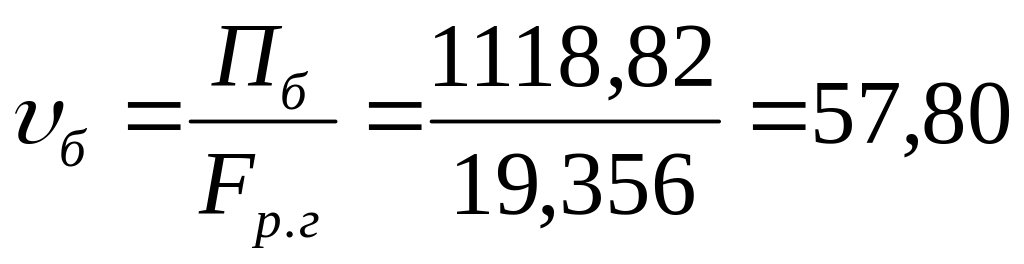

2) м3/см

3) Fр.гр.г·hр.г=64,52·0,3=19,356 м2

Вр.гпод+2Врв+2Внз=20,52+2·19+2·3=64,52 м

4) м/см

II. 1) Нвр=0,2 ГЭСН 01-01-046-2

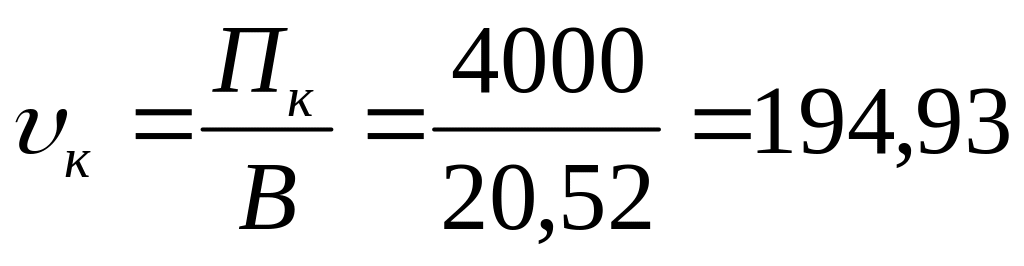

2) м2/см

3) В=20,52 м

4) м/см

III. 1) Нвр=15,73 маш/ч ГЭСН 01-01-46

2) м2/см

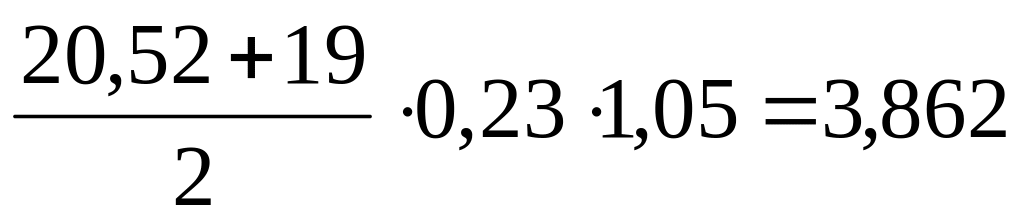

3) Fслср·hсл·кзу=

4) м/см

IV. Линейные работы

V. Уплотнение грунта катком на пневматических шинах ДУ-16В за 12 проходов по одному следу.

1) Нвр=16,56 маш/ч Нвр=1,38+11·1,38=16,56 маш/ч

2) м2/см

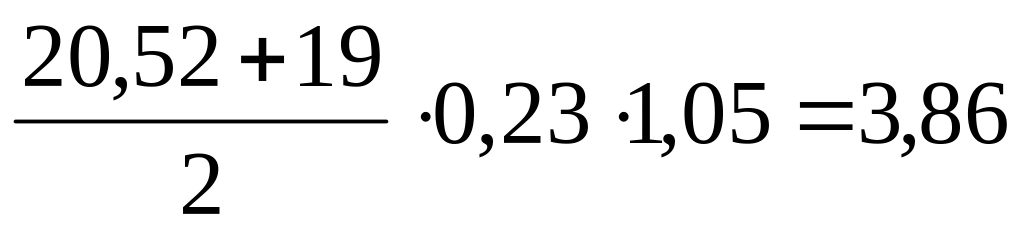

3) Fслср·hсл·кзу=

4) м/см

VI. 1) Нвр=15,73 маш/ч ГЭСН 01-01-46

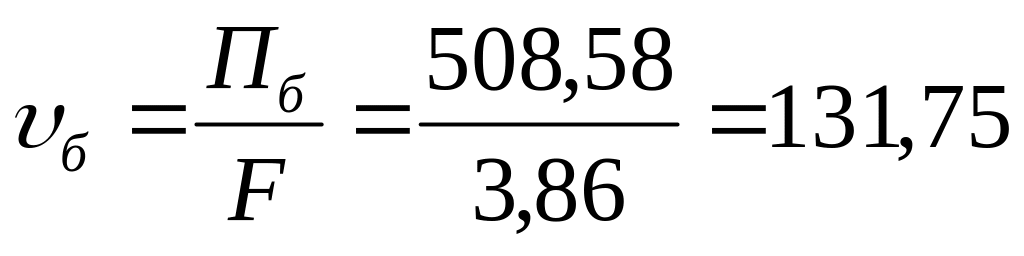

2) м2/см

3) Fслср·hсл·кзу=

4) м/см

VII. Линейные работы

VIII..

;

м/см

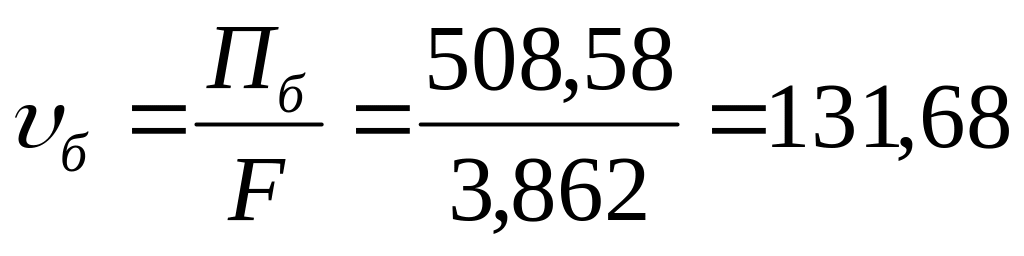

Нвр=15,73; F=3,862 м2; м/см

;

;

м/см

1) Нвр=16,56 маш/ч Нвр=1,38+11·1,38=16,56 маш/ч

2) м2/см

3 Fслср·hсл·кзу=

4) м/см
