- •Часть 1. Земляные работы»
- •Содержание
- •Глава 1. Климат Чувашской Республики……………………………………………..4
- •Глава 2. Подготовительные работы.
- •Глава 3. Технология и организация работ по возведению земляного полотна бульдозером из боковых резервов.
- •Глава 4. Технология организации работ возведения земляного полотна самоходным скрепером.
- •Глава 1. Климат Чувашской Республики.
- •Глава 2. Подготовительные работы.
- •2.1. Виды подготовительных работ.
- •2.2. Расчет ширины полосы постоянного отвода земли автомобильной дороги.
- •2.3. Расчет ширины полосы временного отвода земли автомобильной дороги.
- •2.4. Сводная ведомость занимаемых земель постоянного и временного отвода земли.
- •2.5. График занимаемых земель
- •Глава 3. Технология и организация работ по возведению земляного полотна бульдозером из боковых резервов.
- •3.1. Требования к грунтам земляного полотна.
- •3.2 Организация работ по определению ведущей машины комплексного потока и установление длины сменной захватки
- •3.3 Технология и организация работ по возведению земляного полотна бульдозером из боковых резервов.
- •3.4. Технологические процессы возведения земляного полотна бульдозером из боковых резервов.
- •2. До возведения земляного полотна необходимо:
- •Глава 4. Технология организации работ по возведению земляного полотна самоходным скрепером.
- •4.1. Организация работ по определению ведущей машины комплексного потока и установление длины сменной захватки
- •4.2. Технология производства работ по возведению земляного полотна самоходным скрепером
- •4.3. Технологические процессы возведения земляного полотна самоходным скрепером
- •Список использованной литературы
Глава 2. Подготовительные работы.
2.1. Виды подготовительных работ.
Подготовительные работы:
1.Восстановление и закрепление трассы.
2.Расчет ширины полосы отвода.
Полоса отвода имеет постоянную ширину отвода и временную. Постоянная полоса отвода находится на балансе дорожно-строительных организаций. Временная полоса отвода состоит из постоянной полосы и отвода земли для нужд строительства этой автомобильной дороги (во время строительства). После строительства эта полоса отдается в собственность землепользователя.
1.Расчистка полосы отвода от леса и кустарников.
2.Перенос линии электропередач и линии связи.
3.Снос и перенос зданий и сооружений.

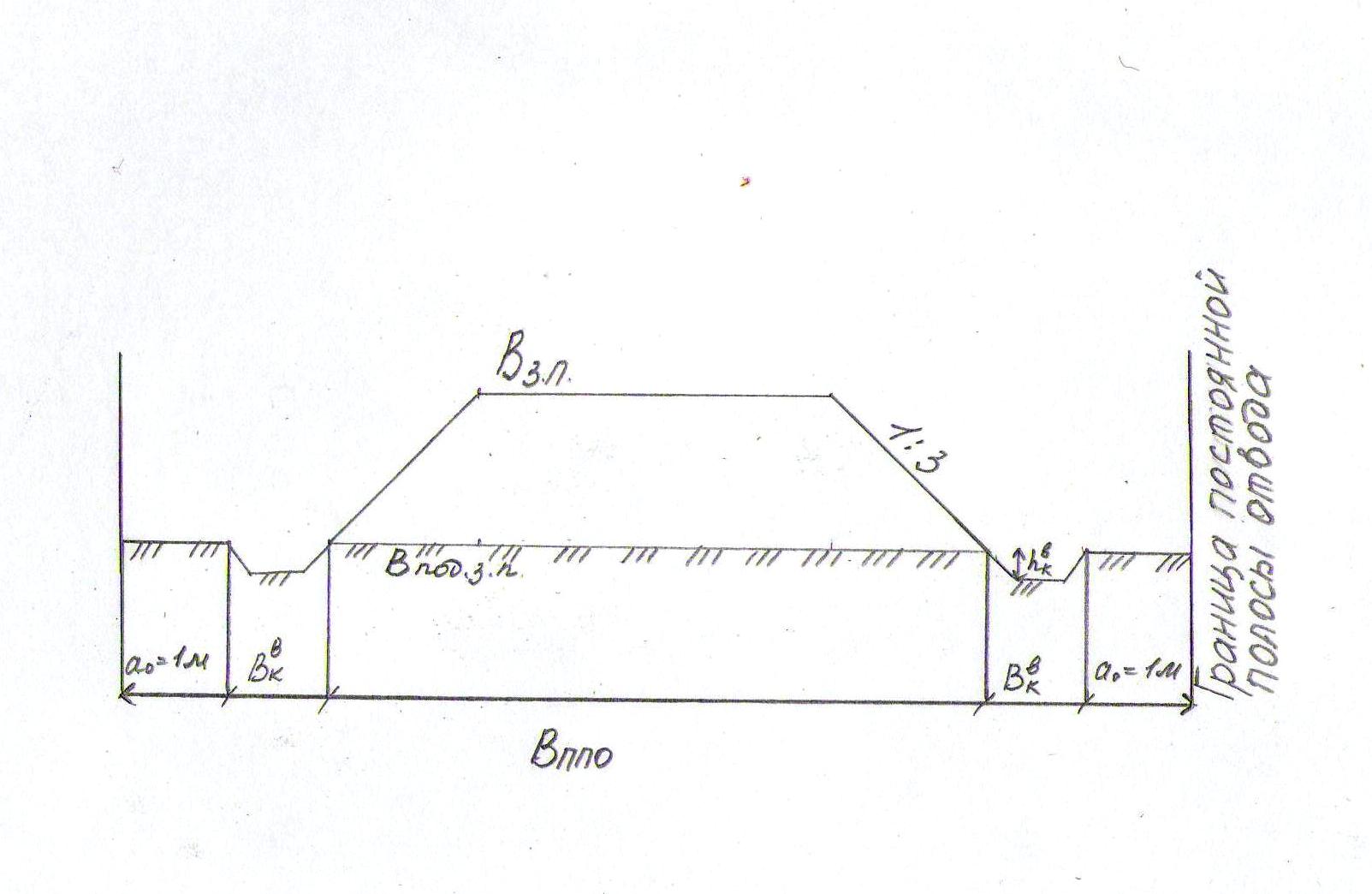

2.2. Расчет ширины полосы постоянного отвода земли автомобильной дороги.
Ширина полосы отвода рассчитывается в зависимости от типов поперечников земляного полотна. Типы поперечников земляного полотна подразделяются и зависят от рабочей отметки продольного профиля.

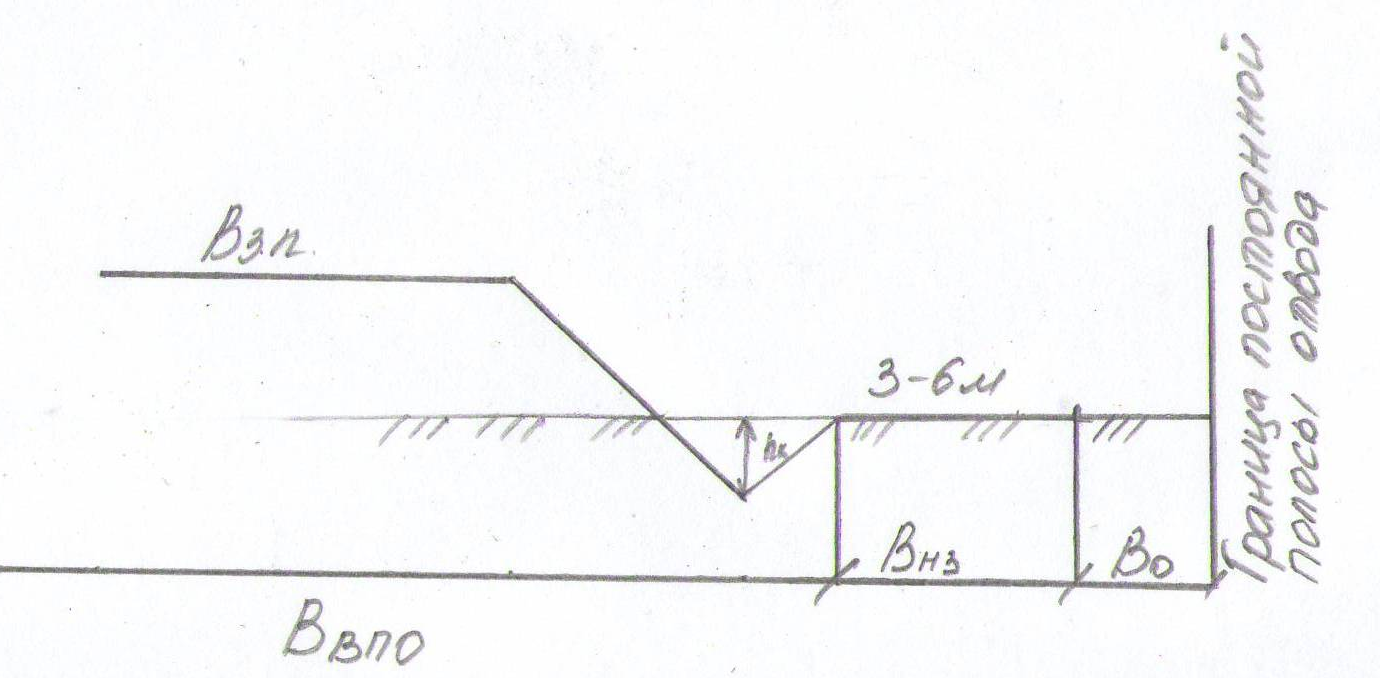

Тип №1. а>hд.о. до 6 метров.
Тип №2. а<hд.о
Расчет ширины полосы постоянного отвода земли автомобильной дороги.
ПК0 а=1,80 м; hд.о.=0,8 м; hд.о.>a – тип №3
ПК1 а=1,92 м; hд.о.=0,8 м; hд.о.> a – тип №3
ПК2 а=2,68 м; hд.о.=0,8 м; hд.о.> a – тип №3
ПК3 а=3,40 м; hд.о.=0,8 м; hд.о.< a – тип № 2
ПК4 а=0,60 м; hд.о.=0,8 м; hд.о. >a – тип №2
ПК5 а=0,4 м; hд.о.=0,8 м; hд.о.< a – тип № 1
2.3. Расчет ширины полосы временного отвода земли автомобильной дороги.
Тип №1.
Тип №2.
Расчет ширины временной полосы отвода.
ПК0 – тип №3
ПК1 – тип №3
ПК2 – тип №3
ПК3 – тип №3
ПК4 – тип №1
ПК5 – тип №1
2.4. Сводная ведомость занимаемых земель постоянного и временного отвода земли.
Пикеты |
Постоянная полоса отвода, га |
Временная полоса отвода, га |
ПК 0 |
0,1992 |
0,4264 |
ПК 1 |
0,2028 |
0,4462 |
ПК 2 |
0,2076 |
0,4624 |
ПК 3 |
0,2744 |
0,376 |
ПК 4 |
0,2792 |
0,3616 |
ПК 5 |
0,2828 |
0,6412 |
