- •1.Область применения каменных работ и материалы для каменной кладки.
- •2. Разновидности каменной кладки в зависимости от применяемого камня
- •3. Элементы каменной кладки
- •4. Инструменты и приспособления для каменной кладки. Леса и подмости.
- •5. Транспортирование, складирование и подача кирпича и раствора к рабочим местам
- •6. Организация рабочего места каменщика
- •7. Правила разрезки каменной кладки
- •8. Системы перевязки швов и специальные виды кирпичной кладки
- •План урока.
- •Ход урока.
- •Организационный момент:
- •Изложение нового материала:
- •3. Закрепление:
- •4. Задание на дом:
- •5. Подведение итогов.
- •6. Рефлексия.
5. Транспортирование, складирование и подача кирпича и раствора к рабочим местам
Основным способом доставки кирпича является пакетный с применением поддонов или в контейнерах. Раствор привозят в растворовозах или самосвалах.
Поддоны применяются:
– для керамического кирпича – на брусках и с крюками (520х1030), укладывается 200шт;
– для силикатного кирпича – деревометаллические на брусках (600х1915, 520х1740), укладывается 450шт.
Кирпич может быть уложен в «елочку» или с перекрестной перевязкой.

Для погрузочно-разгрузочных работ и подъема пакетов на подмости применяют грузозахватные устройства: захваты на два- четыре пакета, захваты-футляры на один и два пакета и спаренные двухштыревые захваты. На строительной площадке пакеты из автомобиля выгружают монтажными кранами, им же подают на рабочее место.
Для подачи раствора к месту укладки применяют раздаточные бункера или бадьи. Бадью, загруженную раствором, поднимают краном на рабочее место, устанавливают над растворным ящиком и выгружают в него требуемое количество раствора. Затем переносят бадью к следующему растворному ящику и таким образом из одной бадьи заполняют несколько растворных ящиков.
На рабочих местах каменщиков используют ящики вместимостью 0,24…0,15 м3, что соответствует порции строительного раствора на цементном вяжущем веществе, расходуемого в течение 40…60 мин. Из одного ящика удобно брать раствор при фронте работ 3…5 м.
Из автосамосвалов раствор перегружают также в установки для приема, хранения и порционной выдачи товарного раствора вместимостью 2 м3. При больших расстояниях перевозки и при хранении раствор может расслаиваться и тогда его перед загрузкой в раздаточные бадьи повторно перемешивают в этих установках. В холодное время раствор в них подогревают. При больших объемах работ раствор могут подавать трубопроводным транспортом – растворонасосами.
Пакетная перевозка кирпича в кузове автомобиля
|

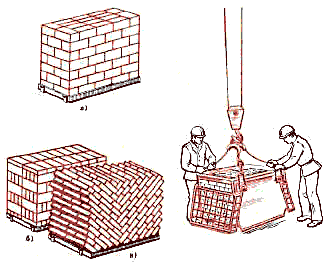

Схемы перевязки кирпича на поддонах а, б – перекрестная схема в – «в елочку»
|
|

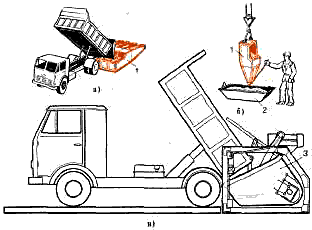

Перегрузка раствора из автосамосвала: а – в раздаточные бадьи б – из раздаточной бадьи в ящик для раствора в – в установку для перемешивания и порционной выдачи раствора 1 – раздаточная бадья 2 – ящик для раствора 3 – установка для приема и выдачи раствора
|
6. Организация рабочего места каменщика
Рабочее место каменщика – это ограниченный участок возводимой стены и часть подмостей или перекрытия, в пределах которых сложены материалы и перемещаются рабочие. Организация рабочего места должна исключать непроизводительные движения рабочих и обеспечивать наивысшую производительность труда.
Рис.1 а – сплошная стена; б – стена с проемами |

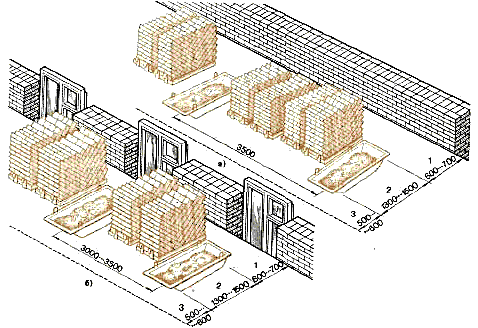

Рабочее место должно находиться в радиусе действия крана, иметь ширину около 2,5 м и делиться на три зоны: 1.рабочая зона свободная полоса вдоль кладки, на которой работают каменщики (шириной 0,6-0,7м); 2.зона материалов – полоса, на которой размещают кирпич, раствор и детали, закладываемые в кладку по мере ее возведения (1,3 – 1,5м); 3.зона транспортировки – в этой зоне работают такелажники, обеспечивающие каменщиков материалами и закладными деталями (0,5-0,8м).
|
|
Число поддонов с кирпичом и ящиков с раствором зависит от толщины стены, числа проемов.
При кладке кирпичных стен материал располагают вдоль фронта работ в чередующемся порядке, т. е. кирпич на поддонах, раствор в ящике, затем снова кирпич на поддонах и т. д. Чтобы удобно было подавать раствор на стены, расстояние между соседними ящиками с раствором не должно превышать З...3,5 м, а располагать их необходимо длинной стороной перпендикулярно стене. Расставлять ящики вне зоны материалов и дальше 2 м от места укладки раствора в конструкцию не следует, так как при этом повышается физическая нагрузка на рабочего и увеличивается потеря раствора.
Запас кирпича или камня на рабочем месте должен соответствовать 2...4-часовой потребности в них. Раствор загружают в ящики непосредственно перед началом работы. Не следует загромождать рабочие места излишним количеством материалов и перегружать подмости и леса.
При кладке стен без облицовки поддоны с кирпичом и раствор в ящиках устанавливают в зоне материалов в один ряд. Если кладку выполняют с одновременной облицовкой керамическими камнями или плитами, то материалы в этом случае устанавливают в два ряда: в первом ряду располагают кирпич, во втором - облицовочный материал.
Для кладки простенков поддоны с кирпичом ставят против простенков, а ящики с раствором - против проемов (см. рис. 1, б); для столбов - кирпич располагают слева, а раствор - справа.
