6.1.3 Расчет планового годового фонда оплаты труда

Для ремонтного персонала, в основном, применяют повременно – премиальную систему оплаты труда.

График работы ремонтного персонала – 4б-П (прерывный однобригадный односменный с двумя выходными днями в неделю с продолжительностью смены 8 часов). График работы дежурного персонала – 1-Н (непрерывный круглосуточный четырех бригадный трехсменный с продолжительностью смены 8 часов). Расчет фонда оплаты труда оформляется в виде таблицы 6.2 по группам рабочих с одинаковой системой оплаты труда, системой премирования и графиком выхода на работу. Методика расчета отдельных строк таблицы приводится в методическом указании [23].

Таблица 6.2 – Расчет планового годового фонда оплаты труда

Наименование отделений, участков,

рабочих мест

Отношение к производству

Разряд работы или оклад, руб/час

Тарифная ставка (в час), руб.

Система оплаты труда

График работы

Количество рабочих по раб. местам с подменой на выходные

Процент выполнения нормы выработки

Фонд рабочего времени, чел.ч

Основная зарплата

Дополнительная зарплата

Итого зарплаты, руб.

Среднемесячная зарплата, руб.

Всего

В том числе

Зарплата по тарифу, руб.

Сдельный приработок, руб.

Доплаты, руб.

Производственная премия

Итого, руб.

%

∑, руб.

Работа в праздники

Переработка по графику

Работа в ночное время

За работу в праздники

За переработку по графику

За работу в ночь

%

∑, руб.

Канатный цех (обслуживание канатной машины)

РП

-

18,71

Повременно премиальная

4б-П

-

60

1948

-

-

-

146686

-

-

-

-

40

58674

205360

14

28750,4

234110,4

4877,3

ДП

-

16,16

1-Н

-

60

2190

96

292

1460

70780

-

3002

1770

23594

40

28312

127559

14

17858,3

145417,3

6059,1

6.1.4 Расчет сетевого графика текущего ремонта т1 мостового крана с гибким подвесом траверсы

Используя ТОиР и данные цеха ОАО «БМК» составим перечень работ по текущему ремонту Т1 и оформим в виде таблицы.

Таблица 6.3 – Перечень работ по текущему ремонту Т1 мостового крана с гибким подвесом траверсы

Работа

i – j

Наименование работ

Продолжительность работы tij, мин

Численность

1-2

Осмотр канатов и их крепления, проверка числа обрывов проволок на шаге свивки и замена отбракованных канатов согласно Ростехнадзора

60

1

1-3

Проверка тормозов всех механизмов крана состояние рабочих поверхностей тормозных шкивов и фрикционных обкладок колод и лент

120

1

1-4

Проверка степени износа подшипников качения и вкладышей (втулок) трансмиссионных валов и валов редукторов

120

2

2-8

Проверка состояния грузового крюка, его опоры и крепления; изношенные и поврежденные детали узла подвески крюка заменить

90

2

3-5

Реставрация и замена предельно изношенных деталей

150

2

4-9

Осмотр балансиров ходовых тележек кранов, проверка состояния и работы механизмов подъема мостового крана

90

1

4-11

Ревизия и замена болтовых и шпоночных

Креплений

60

1

5-6

Регулировка тормозов

120

2

Продолжение таблицы 6.3

Работа

i – j

Наименование работ

Продолжительность работы tij, мин

Численность

6-7

Осмотр и ревизия ходовых колес: состояние и величина износа поверхностей катания, наличие трещин и отколов на ребордах и поверхностях катания

120

1

7-10

Состояние крепления зубчатых венцов, наличие «натиров»

60

1

8-12

Устранение дефектов в сварных и клепаных элементах металлоконструкции

60

2

9-12

Долив и замена в узлах трения смазочного материала

60

2

10-11

Проверка состояния соединительных муфт: прочность крепления полумуфт на валах

90

1

11-13

Степень износа зубьев в зубчатых, эластичных колец и отверстий во втулочно-пальцевых муфтах

120

1

12-15

Замена изношенных деталей и центровка муфт

150

2

13-14

Вскрытие и осмотр отдельных узлов, недоступных для непосредственного наблюдения

90

2

14-15

Дефектация деталей, требующих замены или реставрации при ближайшем плановом ремонте с занесением данных в агрегатный журнал

1

Строим сетевой график текущего ремонта Т1 мостового крана с гибким подвесом траверсы согласно составленному перечню работ (рисунок 6.2).

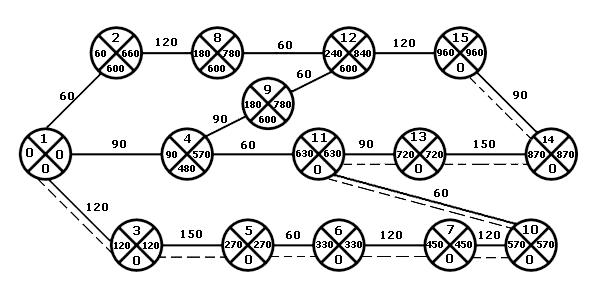

Рисунок 6.2 – Сетевой график текущего ремонта Т1

Критический путь сетевого графика: 1-3-5-6-7-10-11-13-14-15;

Используя рисунок рассчитываем параметры сетевого графика текущего ремонта Т1 мостового крана с гибким подвесом траверсы, а результаты занесем в таблицу 6.4.

В таблице: tij – продолжительность работы, мин; Р.Н. – раннее начало работы, мин; Р.О. – раннее окончание работы, мин; П.Н. – позднее начало работы, мин; П.О. – позднее окончание работы, мин; Rn – полный резерв времени работы, мин; Rсв – свободный резерв времени работы, мин.
